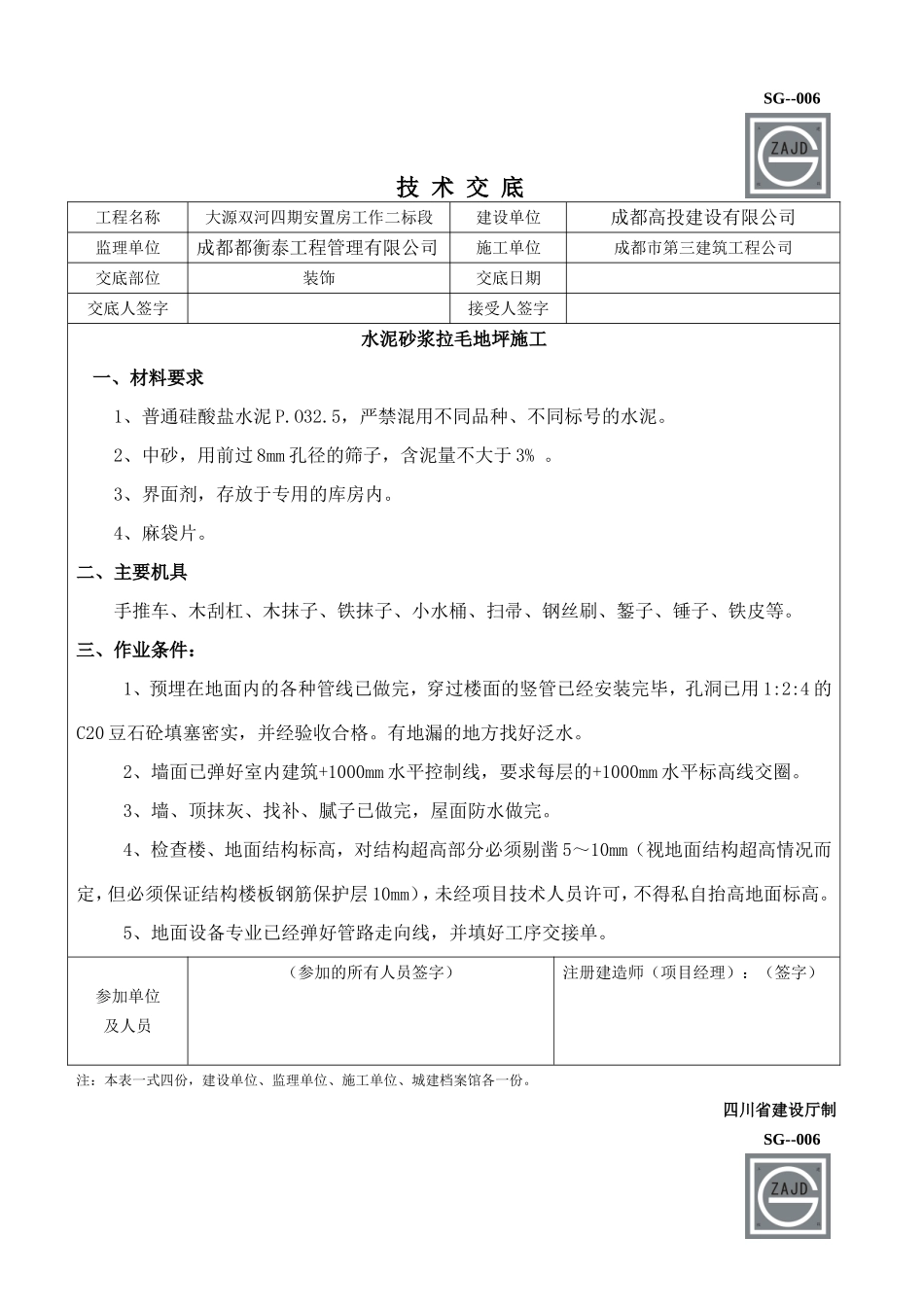

SG--006技术交底工程名称大源双河四期安置房工作二标段建设单位成都高投建设有限公司监理单位成都都衡泰工程管理有限公司施工单位成都市第三建筑工程公司交底部位装饰交底日期交底人签字接受人签字水泥砂浆拉毛地坪施工一、材料要求1、普通硅酸盐水泥P
5,严禁混用不同品种、不同标号的水泥
2、中砂,用前过8mm孔径的筛子,含泥量不大于3%
3、界面剂,存放于专用的库房内
二、主要机具手推车、木刮杠、木抹子、铁抹子、小水桶、扫帚、钢丝刷、錾子、锤子、铁皮等
三、作业条件:1、预埋在地面内的各种管线已做完,穿过楼面的竖管已经安装完毕,孔洞已用1:2:4的C20豆石砼填塞密实,并经验收合格
有地漏的地方找好泛水
2、墙面已弹好室内建筑+1000mm水平控制线,要求每层的+1000mm水平标高线交圈
3、墙、顶抹灰、找补、腻子已做完,屋面防水做完
4、检查楼、地面结构标高,对结构超高部分必须剔凿5~10mm(视地面结构超高情况而定,但必须保证结构楼板钢筋保护层10mm),未经项目技术人员许可,不得私自抬高地面标高
5、地面设备专业已经弹好管路走向线,并填好工序交接单
参加单位及人员(参加的所有人员签字)注册建造师(项目经理):(签字)注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份

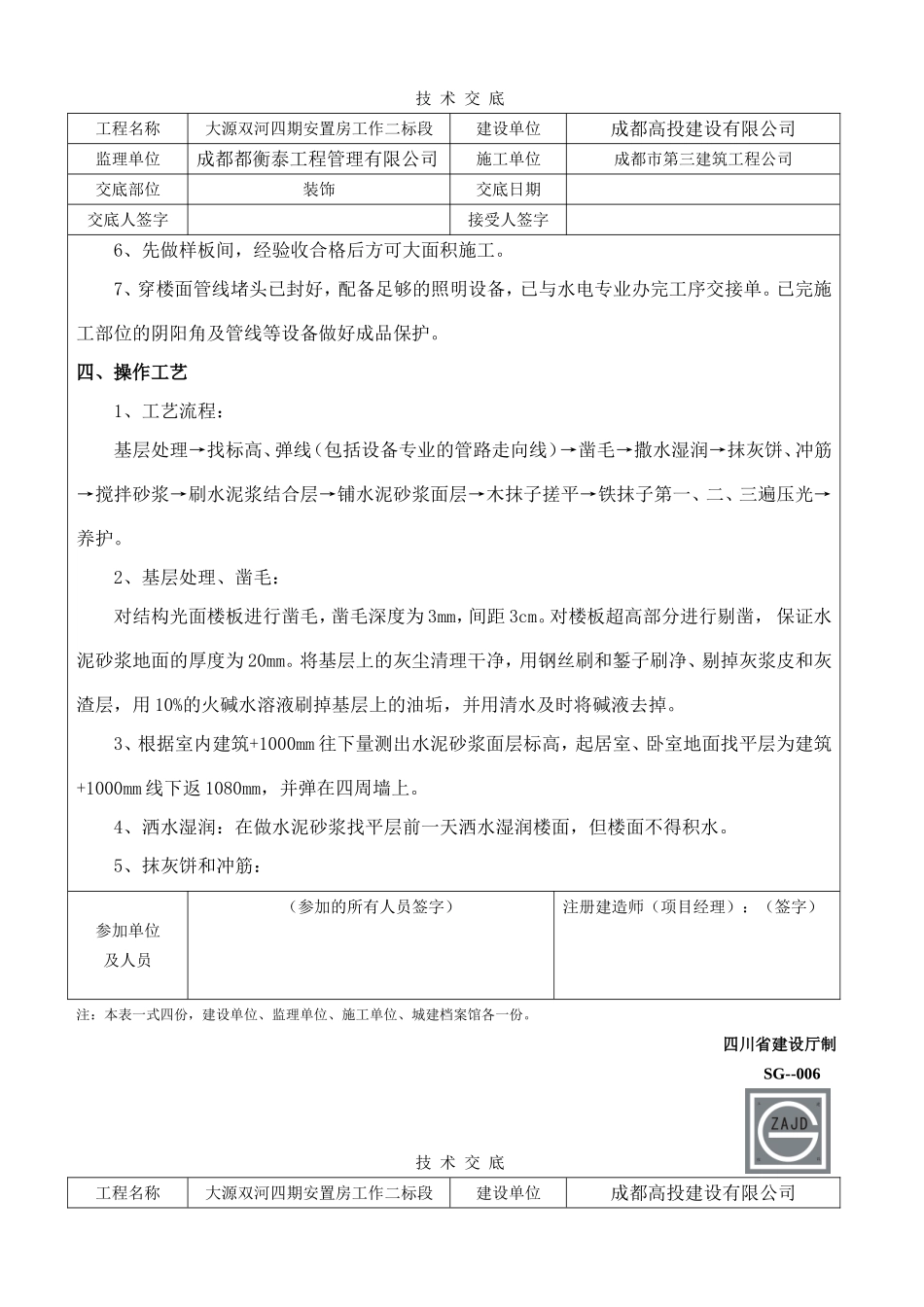

四川省建设厅制SG--006技术交底工程名称大源双河四期安置房工作二标段建设单位成都高投建设有限公司监理单位成都都衡泰工程管理有限公司施工单位成都市第三建筑工程公司交底部位装饰交底日期交底人签字接受人签字6、先做样板间,经验收合格后方可大面积施工
7、穿楼面管线堵头已封好,配备足够的照明设备,已与水电专业办完工序交接单
已完施工部位的阴阳角及管线等设备做好成品保护

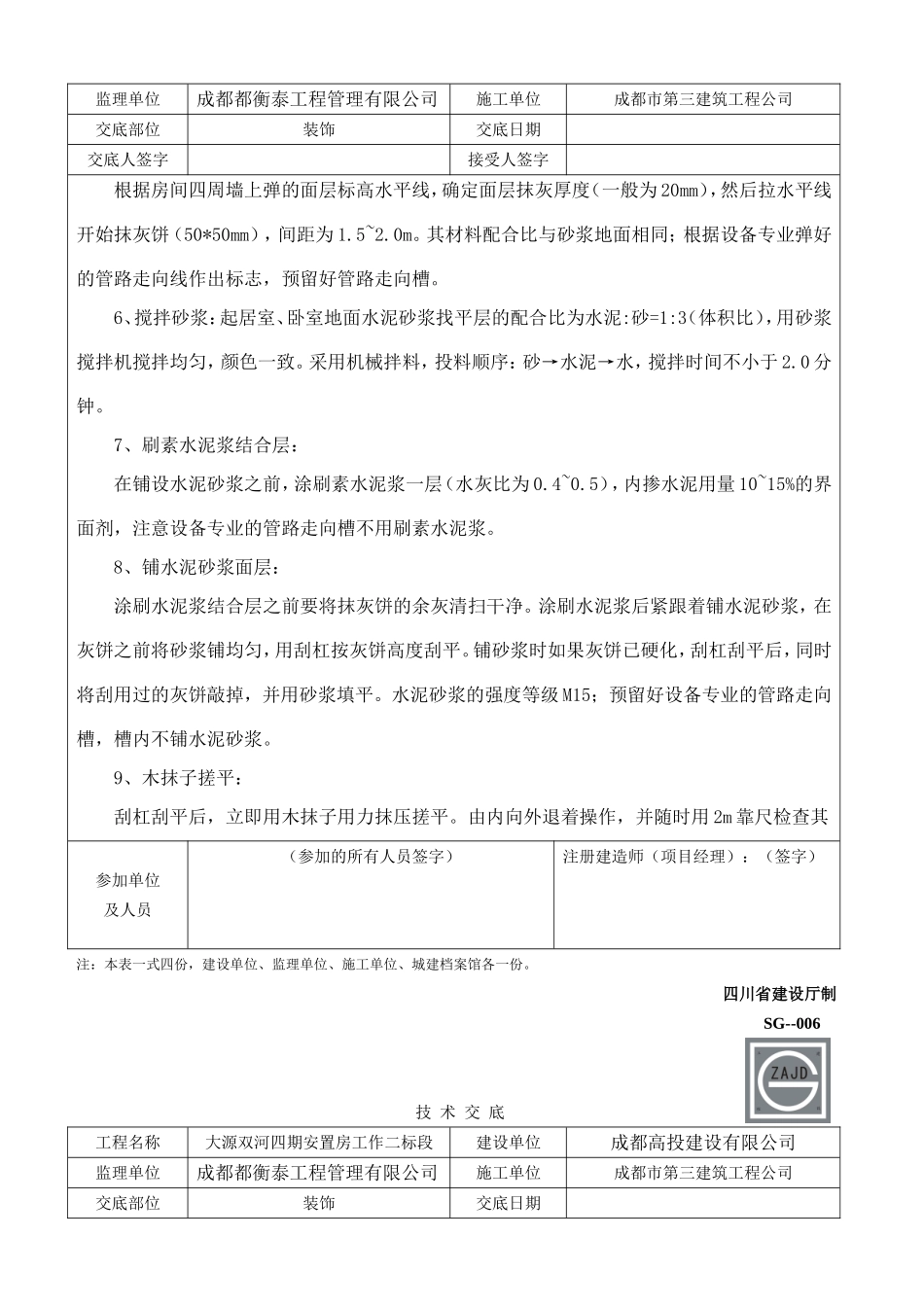

四、操作工艺1、工艺流程:基层处理→找标高、弹线(包括设备专业的管路走向线)→凿毛→撒水湿润→抹灰饼、冲筋→搅拌
