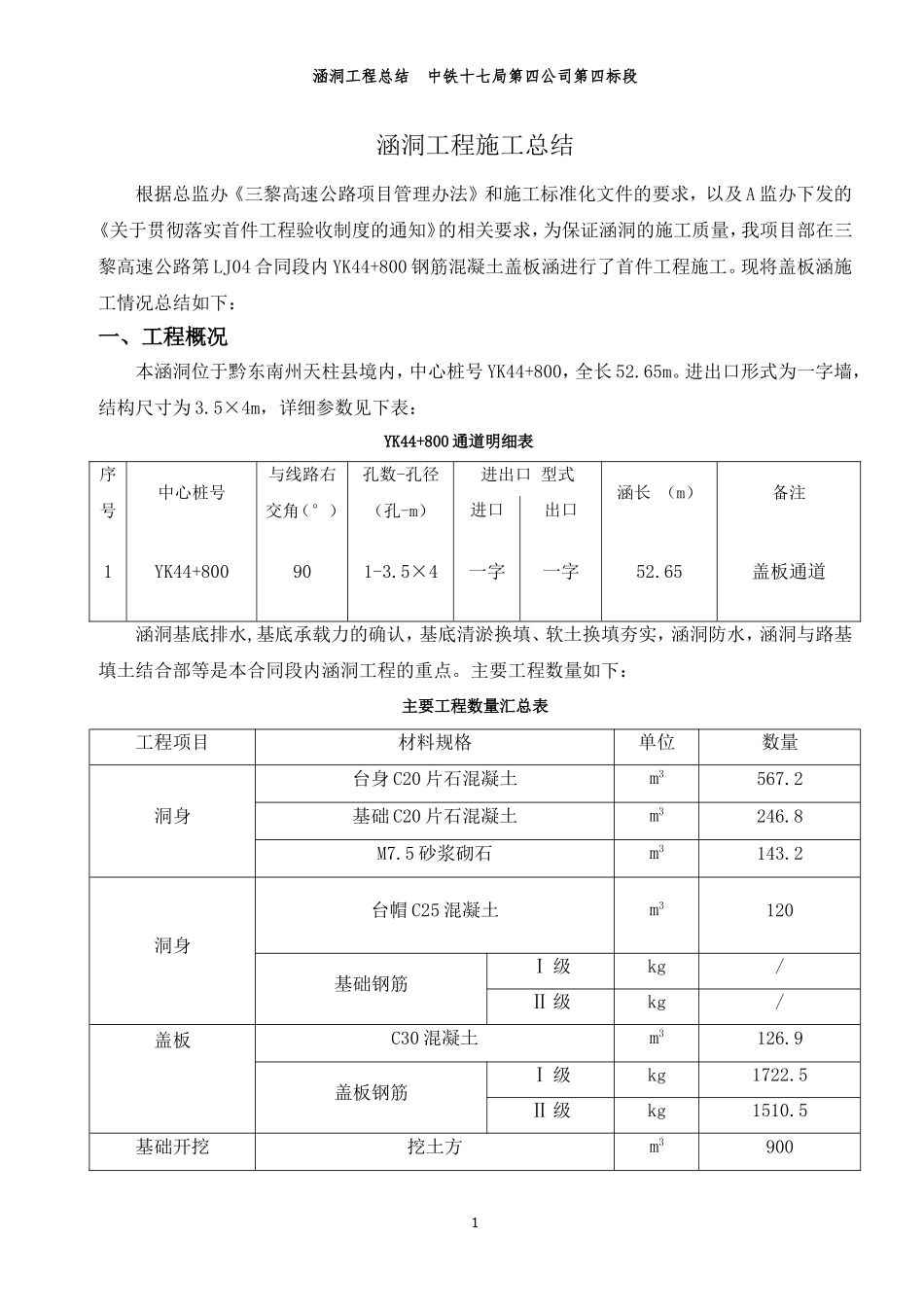

1涵洞工程总结中铁十七局第四公司第四标段涵洞工程施工总结根据总监办《三黎高速公路项目管理办法》和施工标准化文件的要求,以及A监办下发的《关于贯彻落实首件工程验收制度的通知》的相关要求,为保证涵洞的施工质量,我项目部在三黎高速公路第LJ04合同段内YK44+800钢筋混凝土盖板涵进行了首件工程施工
现将盖板涵施工情况总结如下:一、工程概况本涵洞位于黔东南州天柱县境内,中心桩号YK44+800,全长52
进出口形式为一字墙,结构尺寸为3
5×4m,详细参数见下表:YK44+800通道明细表序号中心桩号与线路右交角(°)孔数-孔径(孔-m)进出口型式涵长(m)备注进口出口1YK44+800901-3
5×4一字一字52
65盖板通道涵洞基底排水,基底承载力的确认,基底清淤换填、软土换填夯实,涵洞防水,涵洞与路基填土结合部等是本合同段内涵洞工程的重点
主要工程数量如下:主要工程数量汇总表工程项目材料规格单位数量洞身台身C20片石混凝土m3567
2基础C20片石混凝土m3246
5砂浆砌石m3143
2洞身台帽C25混凝土m3120基础钢筋Ⅰ级kg/Ⅱ级kg/盖板C30混凝土m3126
9盖板钢筋Ⅰ级kg1722
5Ⅱ级kg1510

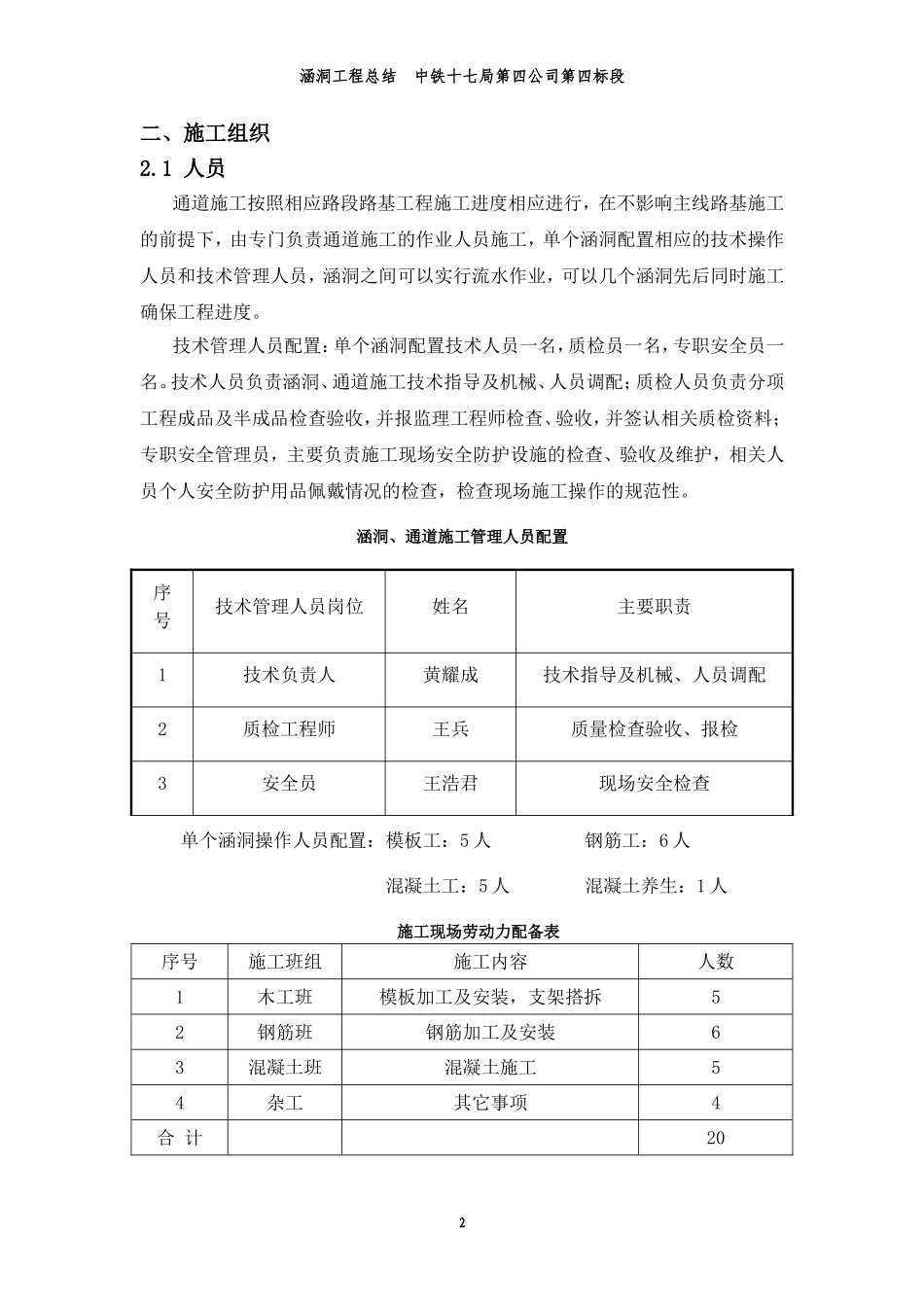

5基础开挖挖土方m39002涵洞工程总结中铁十七局第四公司第四标段二、施工组织2
1人员通道施工按照相应路段路基工程施工进度相应进行,在不影响主线路基施工的前提下,由专门负责通道施工的作业人员施工,单个涵洞配置相应的技术操作人员和技术管理人员,涵洞之间可以实行流水作业,可以几个涵洞先后同时施工确保工程进度
技术管理人员配置:单个涵洞配置技术人员一名,质检员一名,专职安全员一名

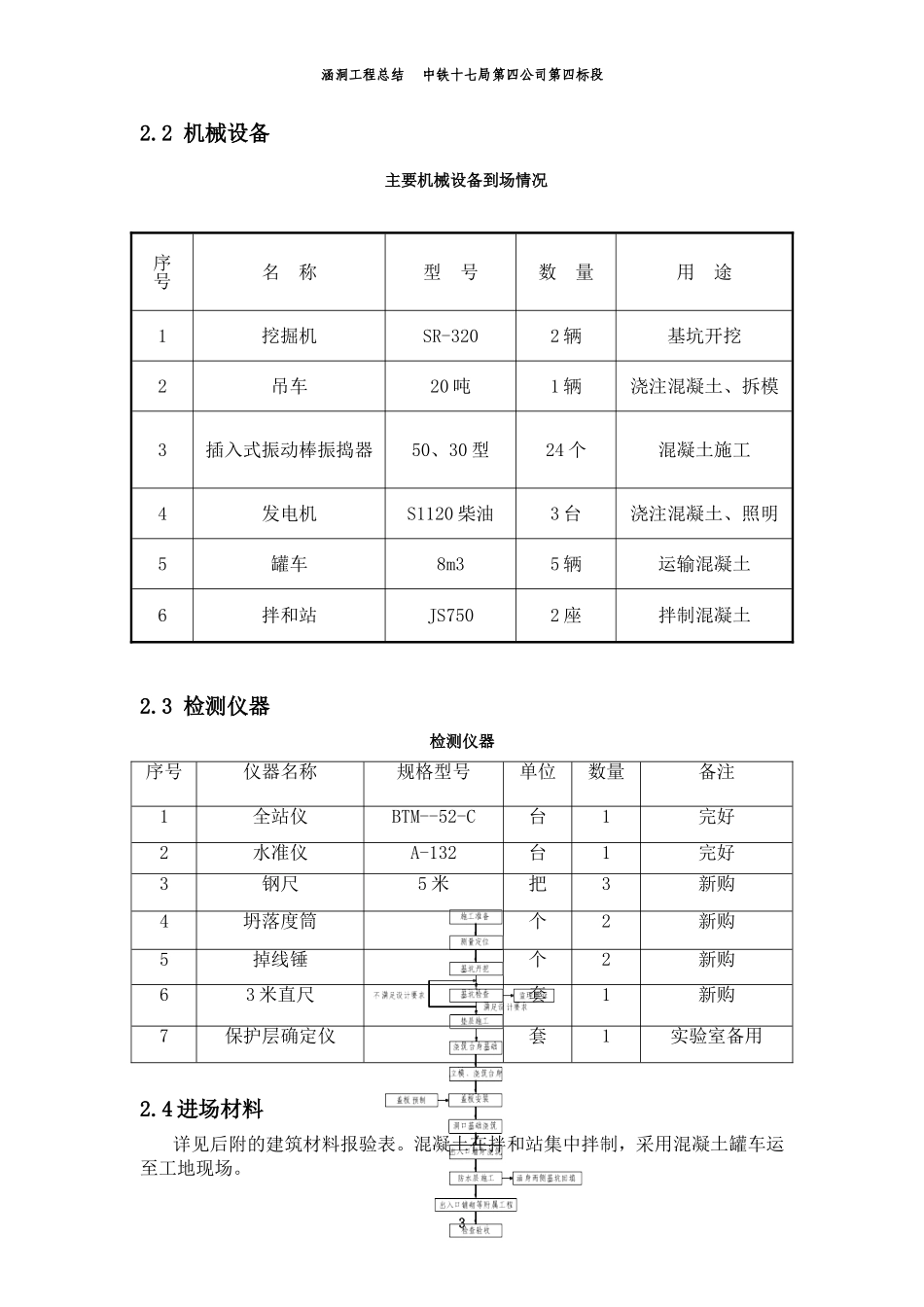

技术人员负责涵洞、通道施工技术指导及机械、人员调配;质检人员负责分项工程成品及半成品检查验收,并报监理工程师检查、验收,并签认相关质检资料;专职安全管理员,主要负
