鲁能领秀城11号(2号-4号路段)道路工程沥青施工方案山东兴润建设有限公司2013-4-25一、工程概况济南11#路(2#-4#路段)道路工程:位于济南市二环南路以南,103省道以东,规划区域内

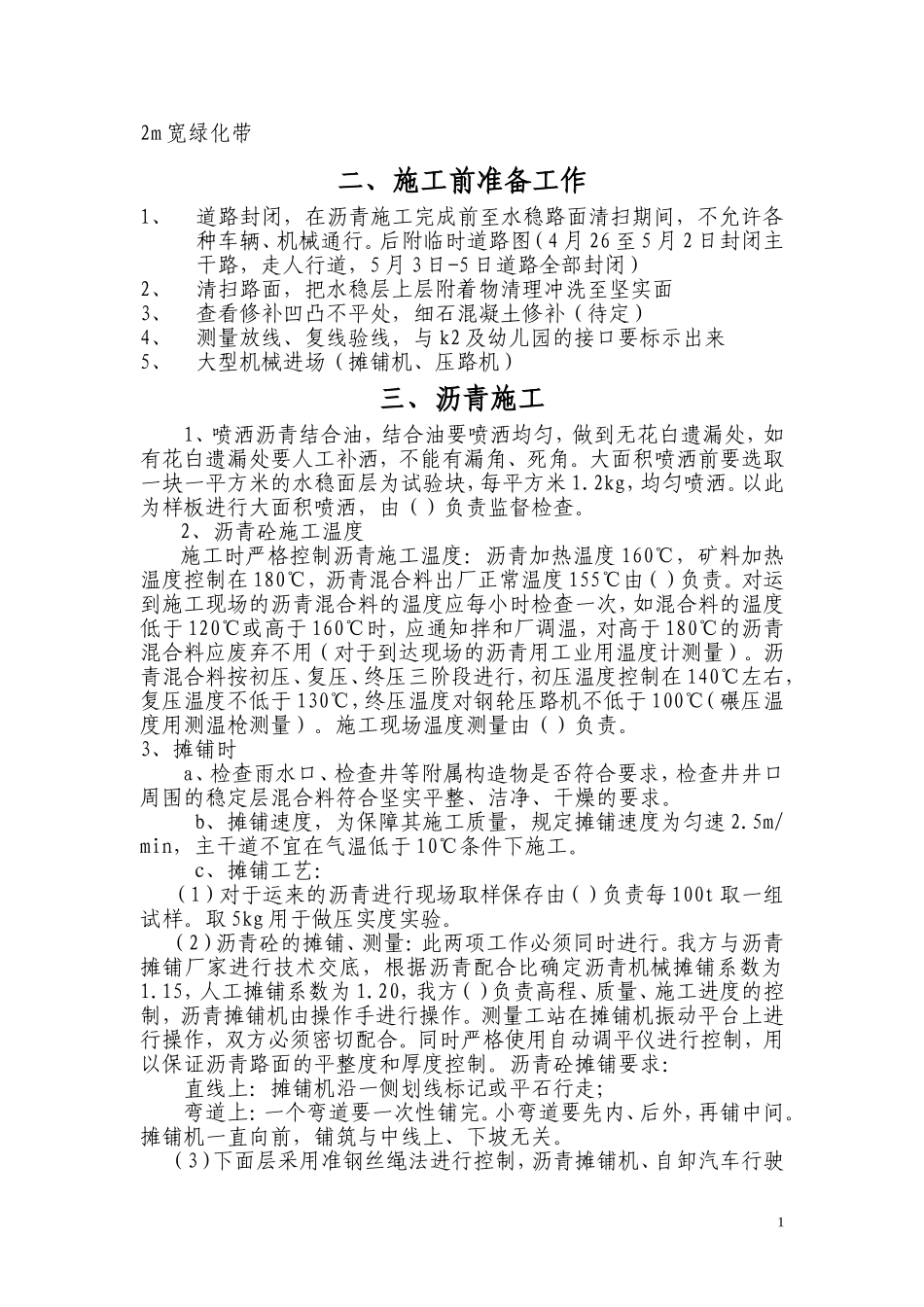

本施工段快车道(12m)沥青施工为5+3(5cm中粒式沥青,3cm细粒式沥青),无慢车道,有2m宽人行道和2m宽绿化带二、施工前准备工作1、道路封闭,在沥青施工完成前至水稳路面清扫期间,不允许各种车辆、机械通行
后附临时道路图(4月26至5月2日封闭主干路,走人行道,5月3日-5日道路全部封闭)2、清扫路面,把水稳层上层附着物清理冲洗至坚实面3、查看修补凹凸不平处,细石混凝土修补(待定)4、测量放线、复线验线,与k2及幼儿园的接口要标示出来5、大型机械进场(摊铺机、压路机)三、沥青施工1、喷洒沥青结合油,结合油要喷洒均匀,做到无花白遗漏处,如有花白遗漏处要人工补洒,不能有漏角、死角
大面积喷洒前要选取一块一平方米的水稳面层为试验块,每平方米1
2kg,均匀喷洒
以此为样板进行大面积喷洒,由()负责监督检查
2、沥青砼施工温度施工时严格控制沥青施工温度:沥青加热温度160℃,矿料加热温度控制在180℃,沥青混合料出厂正常温度155℃由()负责
对运到施工现场的沥青混合料的温度应每小时检查一次,如混合料的温度低于120℃或高于160℃时,应通知拌和厂调温,对高于180℃的沥青混合料应废弃不用(对于到达现场的沥青用工业用温度计测量)
沥青混合料按初压、复压、终压三阶段进行,初压温度控制在140℃左右,复压温度不低于130℃,终压温度对钢轮压路机不低于100℃(碾压温度用测温枪测量)
施工现场温度测量由()负责

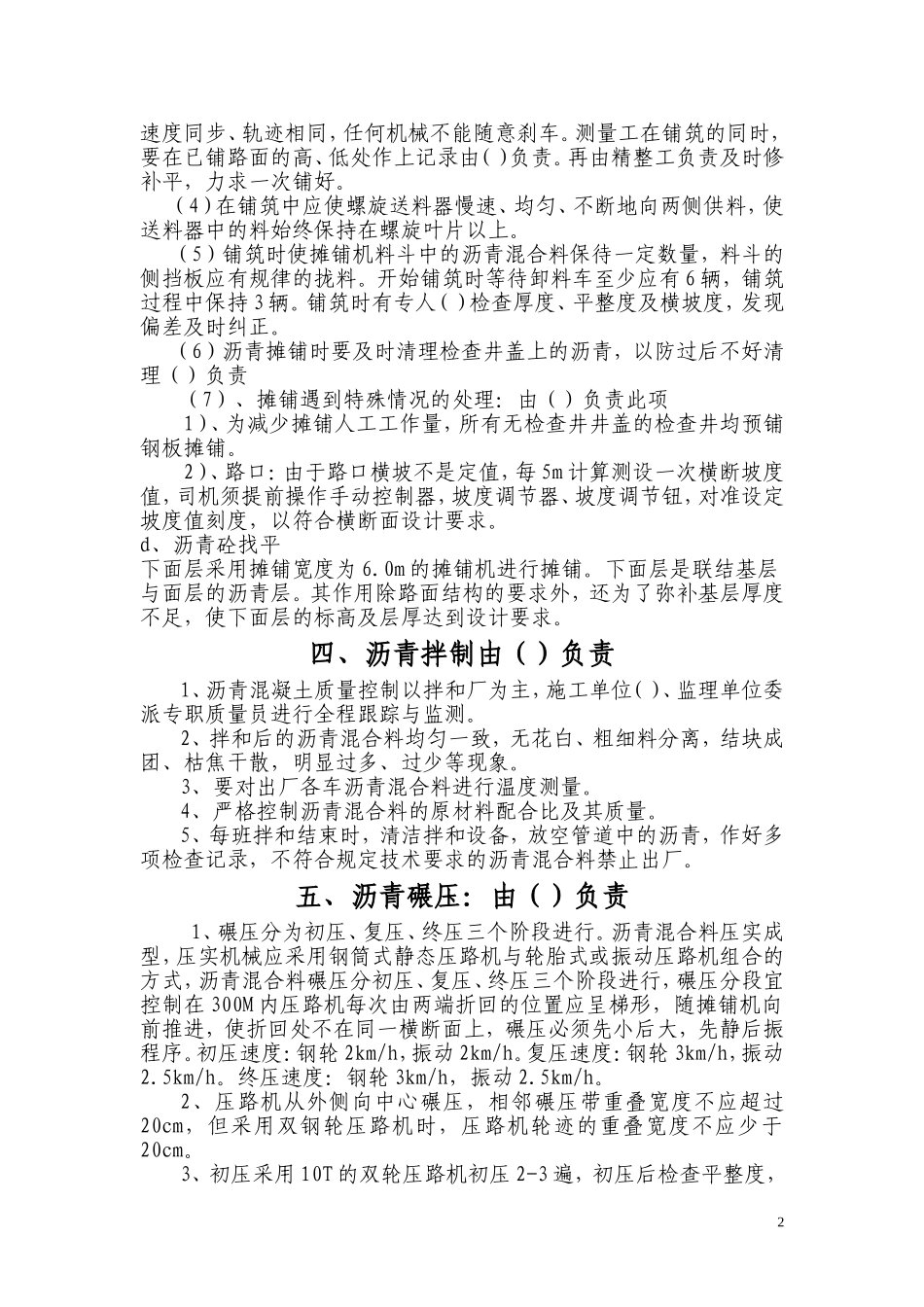

3、摊铺时a、检查雨水口、检查井等附属构造物是否符合要求,检查井井口周围的稳定层混合料符合坚实平整、洁净、干燥的要求
b、摊铺速度,为保障其施工质量,规定摊铺速度为匀速2
