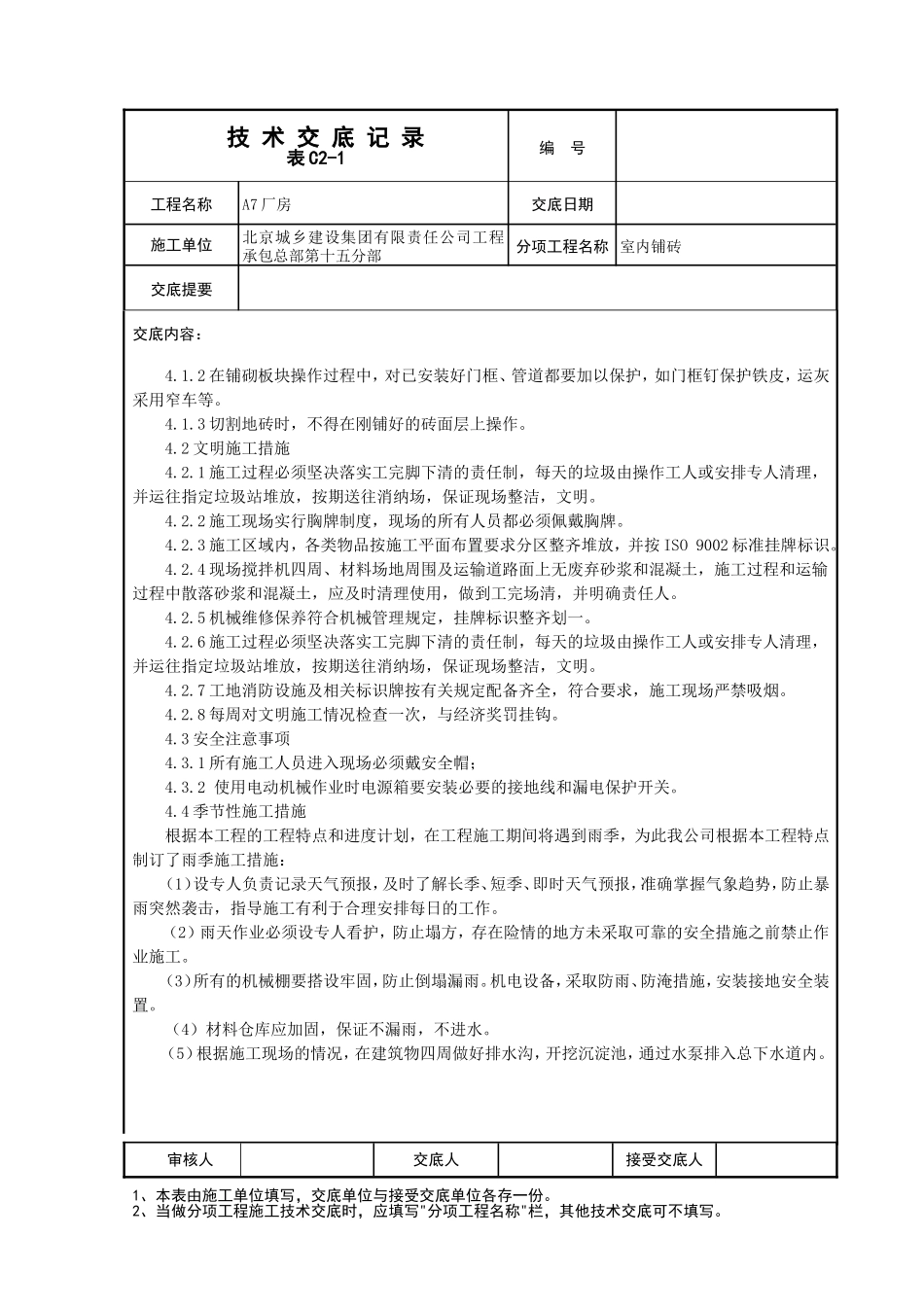

技术交底记录表C2-1编号工程名称A7厂房交底日期施工单位北京城乡建设集团有限责任公司工程承包总部第十五分部分项工程名称室内铺砖交底提要交底内容:一、作业准备1
1材料及主要机具1
1水泥:32
5Mpa普通硅酸盐水泥,严禁混用不同品,不同标号的水泥
2砂:中砂,过8mm孔径筛子,其含泥量不应大于3%
3砖:玻化砖,防滑砖,外观颜色一致,表面平整,边角整齐,无翘曲及窜角
4主要机具:小水桶,半截大桶,笤帚,平锹,铁抹子,大木杠,小木杠,筛子,窗纱筛子,窄手推车,钢丝刷,喷壶,橡皮锤子,方尺,粉丝包,溜子,切割机
2作业条件1
1内墙+50cm水平标高线已弹好,并校核无误
2墙面抹灰,地面防水层、门框已安装完毕
3地面垫层以及预埋在地面内各种管线已做完
穿过楼面的竖管已安完,管洞已堵密实
有地漏的房间应找好泛水
3提前做好选砖的工作,预先用木条钉方框(按砖的规格尺寸)模子,拆包后块块进行套选,长宽厚不得超过±1mm,平整度用直尺检查,不得超过0
外观有裂缝,掉角和表面上有缺陷的板剔出,并按花型、颜色挑选后分别堆放
4有艺术图形要求的地面在施工前应绘制施工大样图,并做出样板图,经检查合格后,方可大面积施工
二、施工工艺措施及主要做法要求2
1基层处理:将混凝土基层上的杂物清理掉,并用錾子剔掉砂浆落地灰,用钢丝刷刷净浮浆层,如基层有油污时,应用10%火碱水刷净,并用清水及时将其上的碱液冲净
2找标高、弹线:根据墙上的+50cm水平标高线,往下量测出面层标高,并弹在墙上
3冲筋:在清理好的基层上,用喷壶将地面基层均匀洒水一遍
从已弹好的面层水平线下量至地面上的标高,将地面主要部位或事先排好砖位置铺贴好地砖,然后挂线整体铺贴
4扫浆:大面积铺贴前,涂刷一遍水泥浆(水灰比为0
5)粘结层,要
