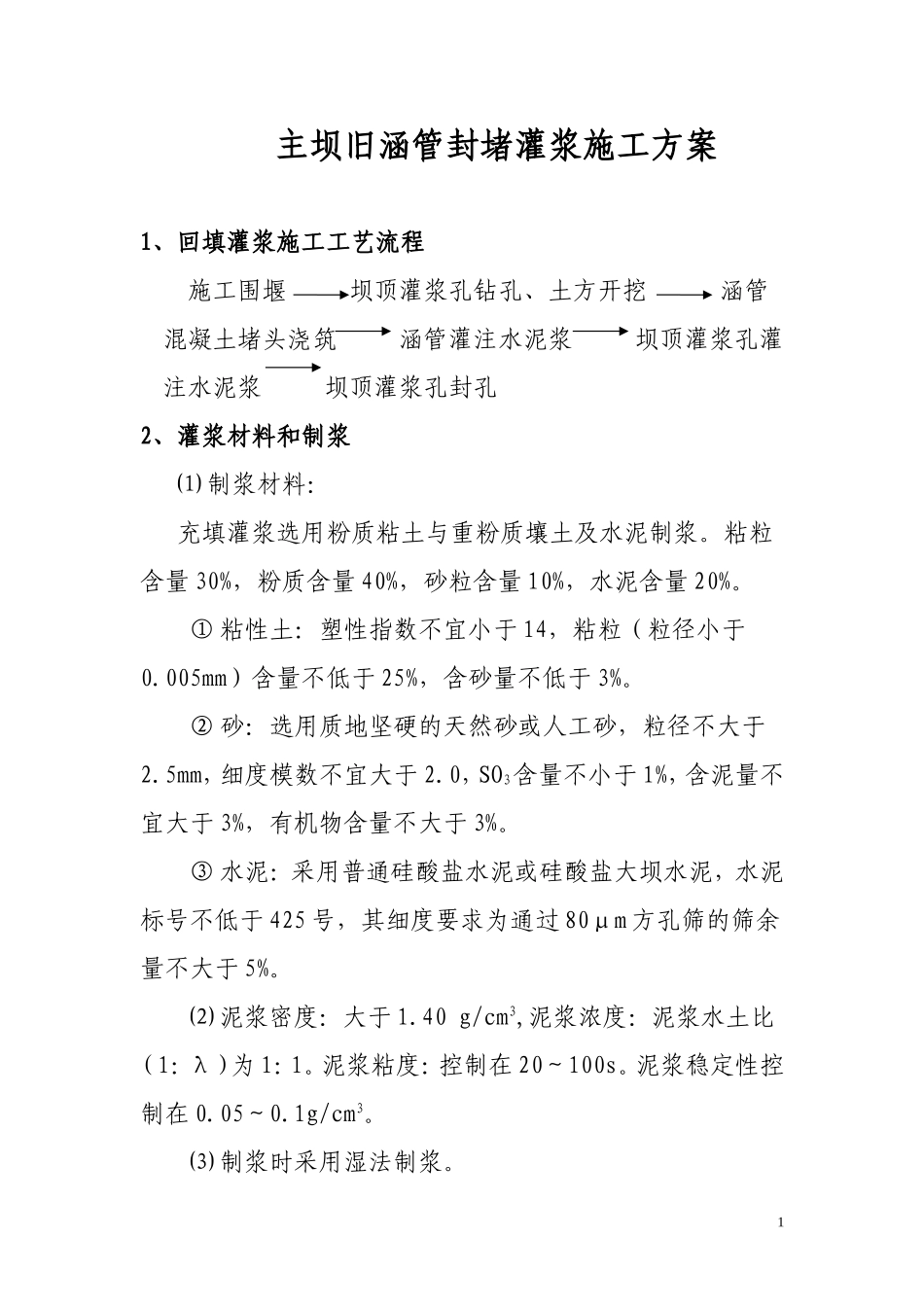

主坝旧涵管封堵灌浆施工方案1、回填灌浆施工工艺流程施工围堰坝顶灌浆孔钻孔、土方开挖涵管混凝土堵头浇筑涵管灌注水泥浆坝顶灌浆孔灌注水泥浆坝顶灌浆孔封孔2、灌浆材料和制浆⑴制浆材料:充填灌浆选用粉质粘土与重粉质壤土及水泥制浆
粘粒含量30%,粉质含量40%,砂粒含量10%,水泥含量20%
①粘性土:塑性指数不宜小于14,粘粒(粒径小于0
005mm)含量不低于25%,含砂量不低于3%
②砂:选用质地坚硬的天然砂或人工砂,粒径不大于2
5mm,细度模数不宜大于2
0,SO3含量不小于1%,含泥量不宜大于3%,有机物含量不大于3%
③水泥:采用普通硅酸盐水泥或硅酸盐大坝水泥,水泥标号不低于425号,其细度要求为通过80μm方孔筛的筛余量不大于5%
⑵泥浆密度:大于1
40g/cm3,泥浆浓度:泥浆水土比(1:λ)为1:1
泥浆粘度:控制在20~100s
泥浆稳定性控制在0
1g/cm3
⑶制浆时采用湿法制浆

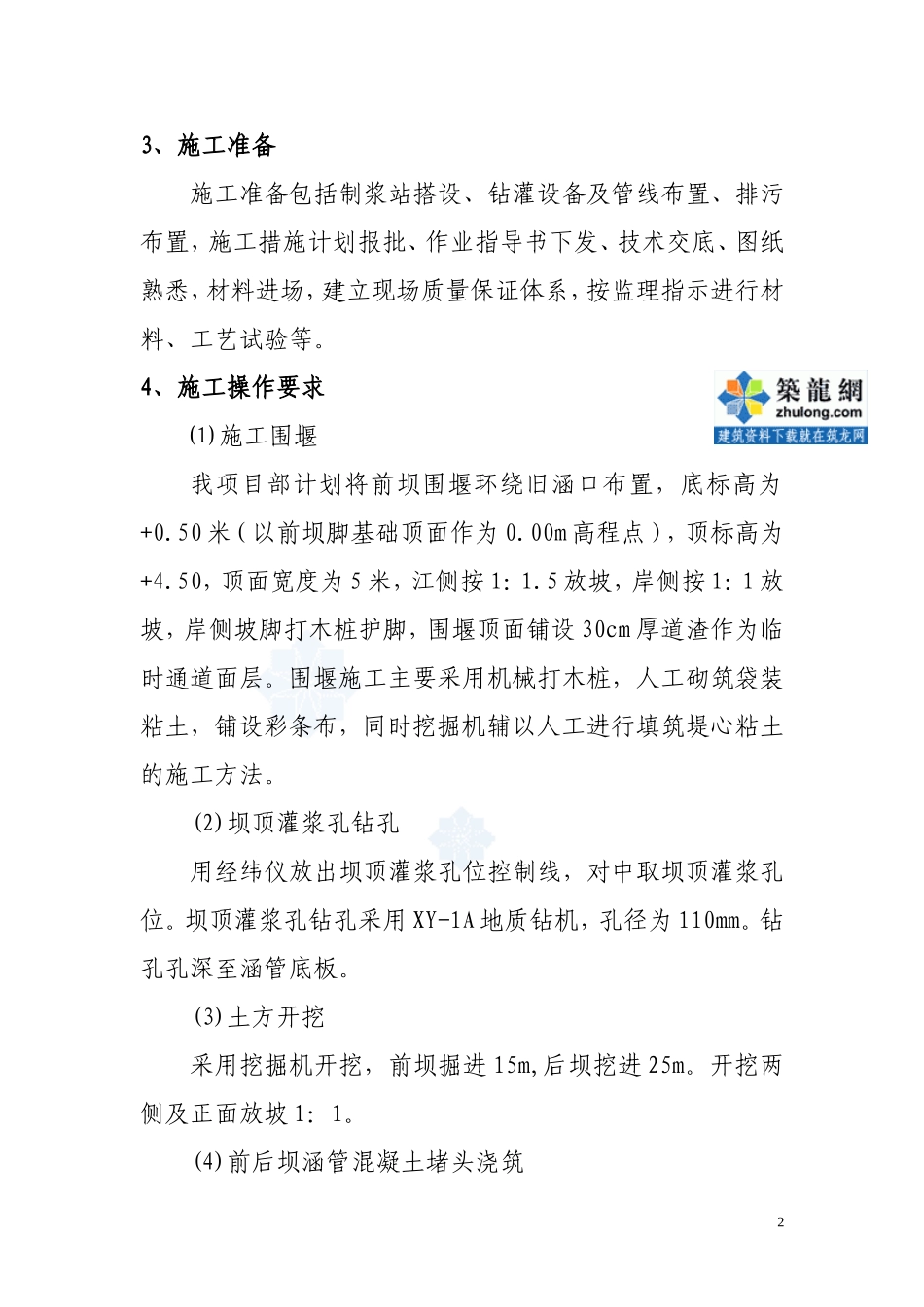

13、施工准备施工准备包括制浆站搭设、钻灌设备及管线布置、排污布置,施工措施计划报批、作业指导书下发、技术交底、图纸熟悉,材料进场,建立现场质量保证体系,按监理指示进行材料、工艺试验等
4、施工操作要求⑴施工围堰我项目部计划将前坝围堰环绕旧涵口布置,底标高为+0
50米(以前坝脚基础顶面作为0
00m高程点),顶标高为+4
50,顶面宽度为5米,江侧按1:1
5放坡,岸侧按1:1放坡,岸侧坡脚打木桩护脚,围堰顶面铺设30cm厚道渣作为临时通道面层
围堰施工主要采用机械打木桩,人工砌筑袋装粘土,铺设彩条布,同时挖掘机辅以人工进行填筑堤心粘土的施工方法
(2)坝顶灌浆孔钻孔用经纬仪放出坝顶灌浆孔位控制线,对中取坝顶灌浆孔位
坝顶灌浆孔钻孔采用XY-1A地质钻机,孔径为110mm
钻孔孔深至涵管底板
(3)土方开挖采用挖掘机开挖,前坝掘进15m,后坝挖进25m

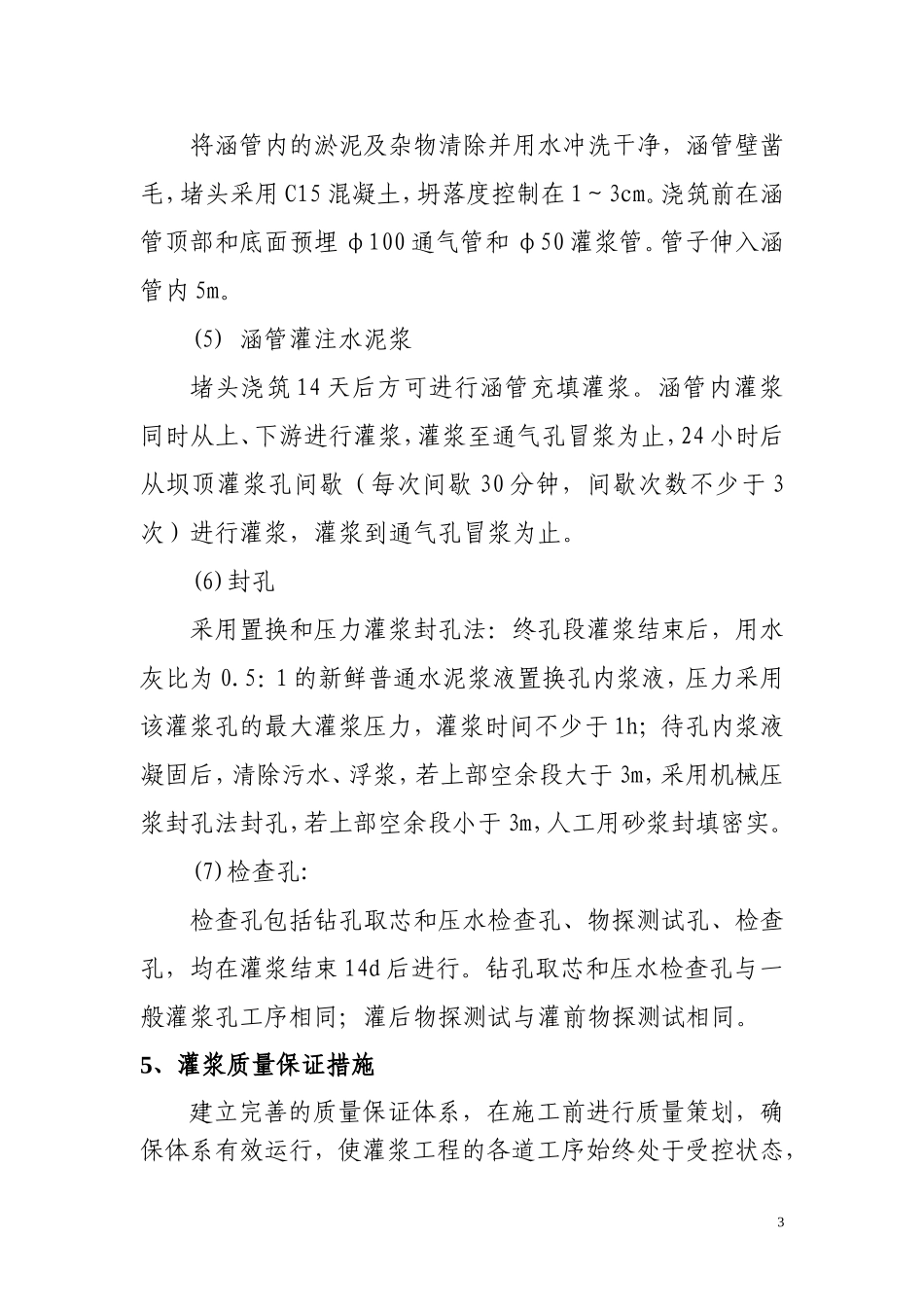

开挖两侧及正
