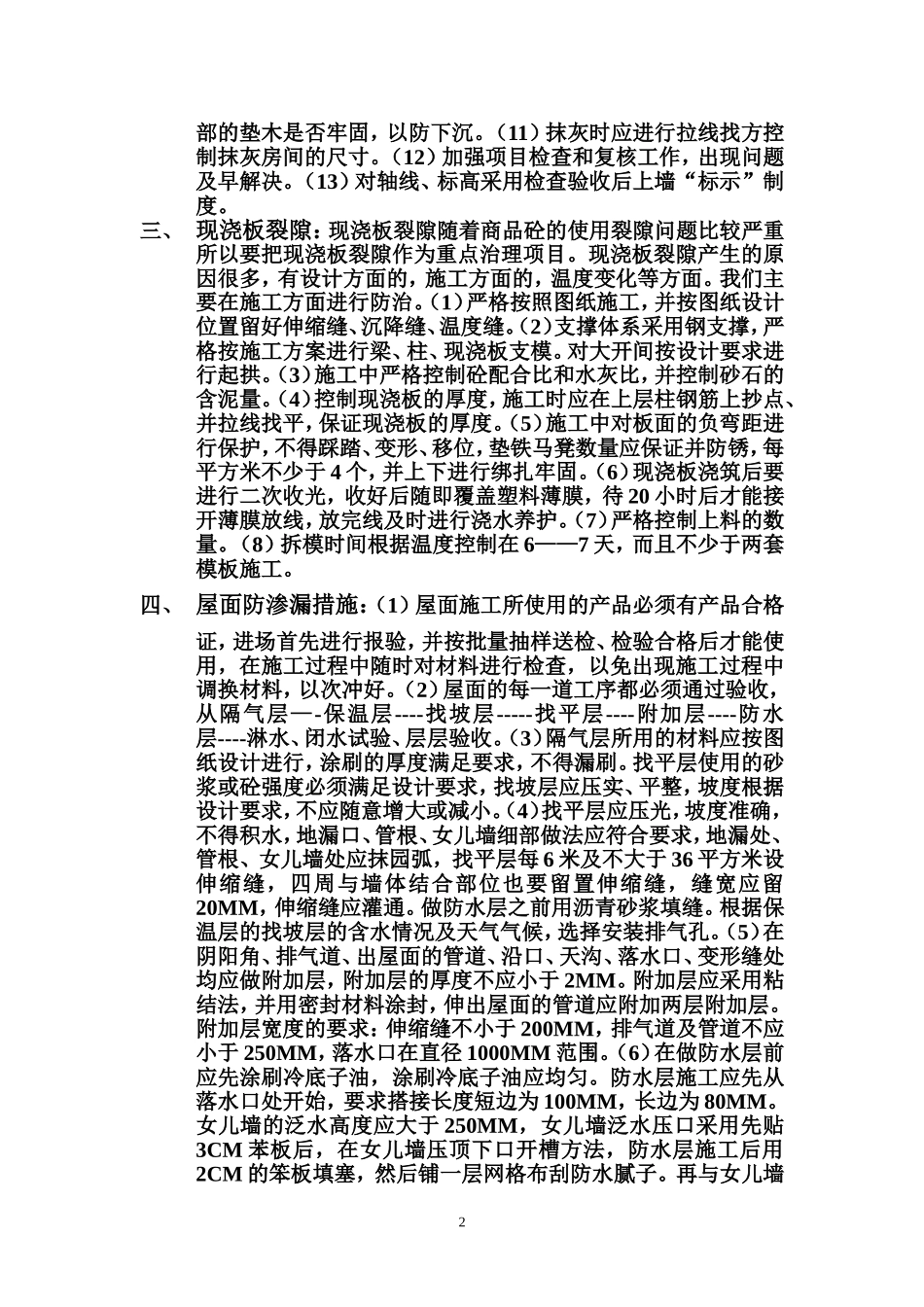

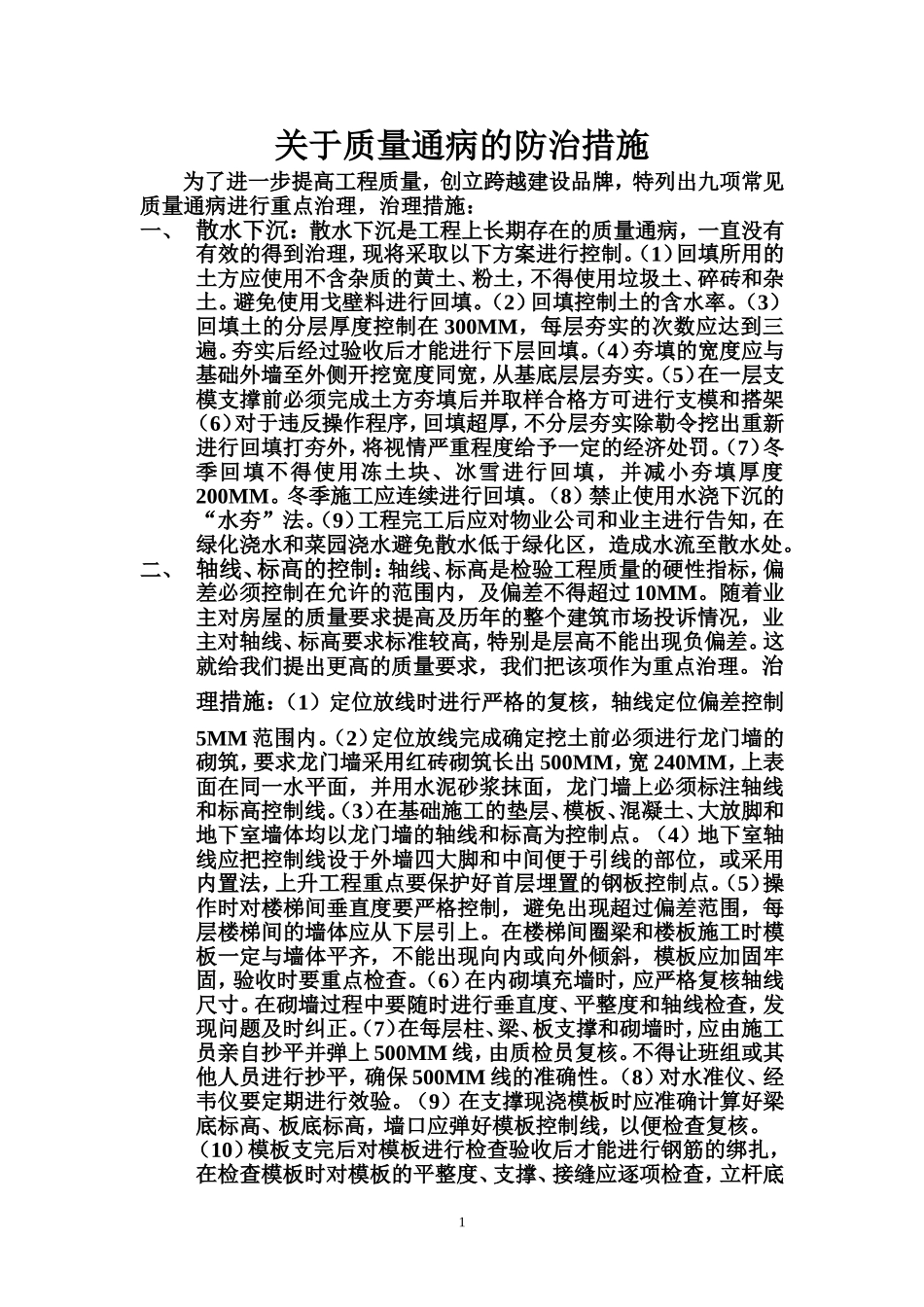

1关于质量通病的防治措施为了进一步提高工程质量,创立跨越建设品牌,特列出九项常见质量通病进行重点治理,治理措施:一、散水下沉:散水下沉是工程上长期存在的质量通病,一直没有有效的得到治理,现将采取以下方案进行控制
(1)回填所用的土方应使用不含杂质的黄土、粉土,不得使用垃圾土、碎砖和杂土
避免使用戈壁料进行回填
(2)回填控制土的含水率
(3)回填土的分层厚度控制在300MM,每层夯实的次数应达到三遍
夯实后经过验收后才能进行下层回填
(4)夯填的宽度应与基础外墙至外侧开挖宽度同宽,从基底层层夯实
(5)在一层支模支撑前必须完成土方夯填后并取样合格方可进行支模和搭架(6)对于违反操作程序,回填超厚,不分层夯实除勒令挖出重新进行回填打夯外,将视情严重程度给予一定的经济处罚
(7)冬季回填不得使用冻土块、冰雪进行回填,并减小夯填厚度200MM
冬季施工应连续进行回填
(8)禁止使用水浇下沉的“水夯”法
(9)工程完工后应对物业公司和业主进行告知,在绿化浇水和菜园浇水避免散水低于绿化区,造成水流至散水处

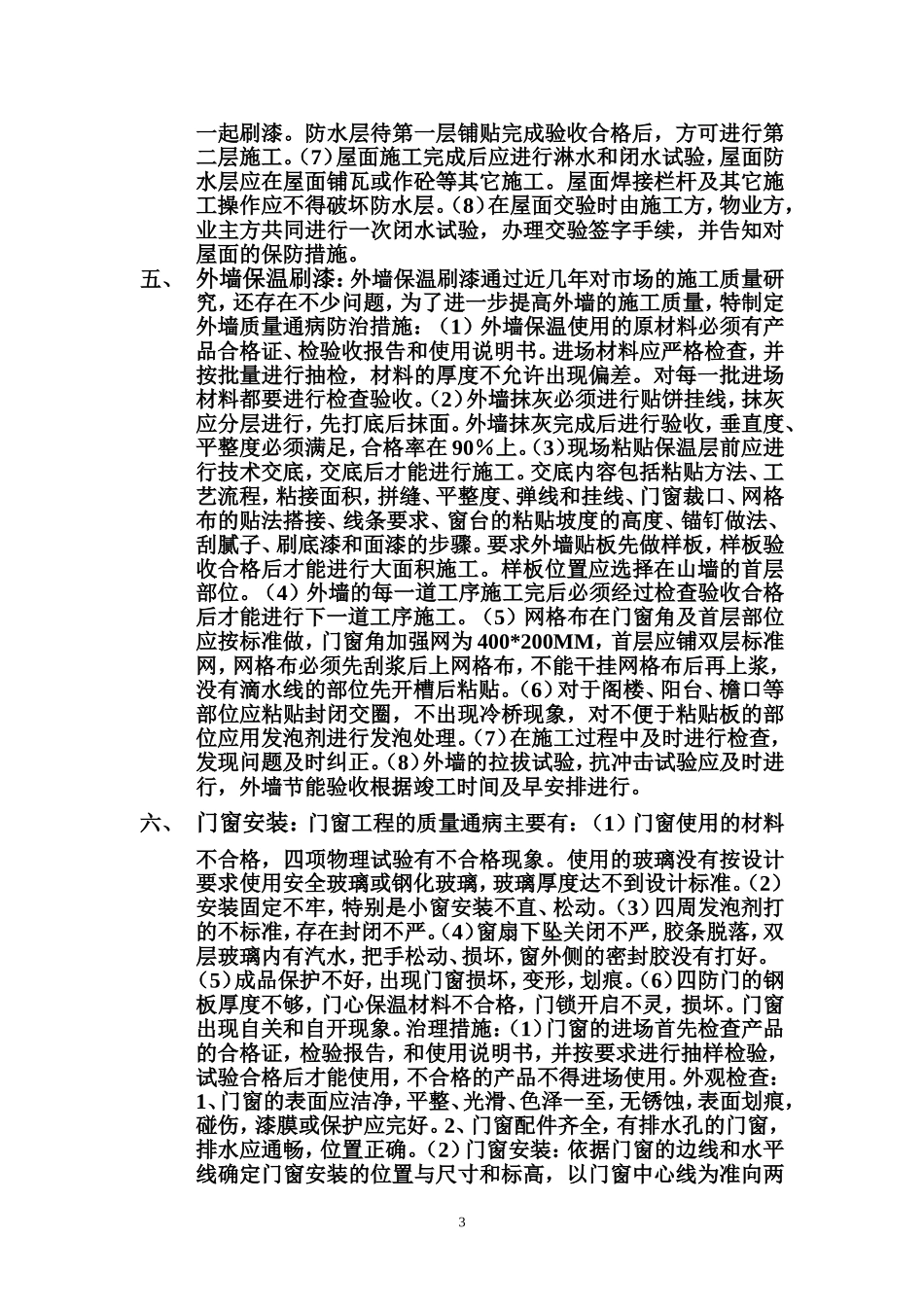

二、轴线、标高的控制:轴线、标高是检验工程质量的硬性指标,偏差必须控制在允许的范围内,及偏差不得超过10MM
随着业主对房屋的质量要求提高及历年的整个建筑市场投诉情况,业主对轴线、标高要求标准较高,特别是层高不能出现负偏差
这就给我们提出更高的质量要求,我们把该项作为重点治理
治理措施:(1)定位放线时进行严格的复核,轴线定位偏差控制5MM范围内
(2)定位放线完成确定挖土前必须进行龙门墙的砌筑,要求龙门墙采用红砖砌筑长出500MM,宽240MM,上表面在同一水平面,并用水泥砂浆抹面,龙门墙上必须标注轴线和标高控制线
(3)在基础施工的垫层、模板、混凝土、大放脚和地下室墙体均以龙门墙的轴线和标高为控制点
(4)地下室轴线应把控制线设于外墙四大脚和中间便于引线的部位,或采用内置法,上
