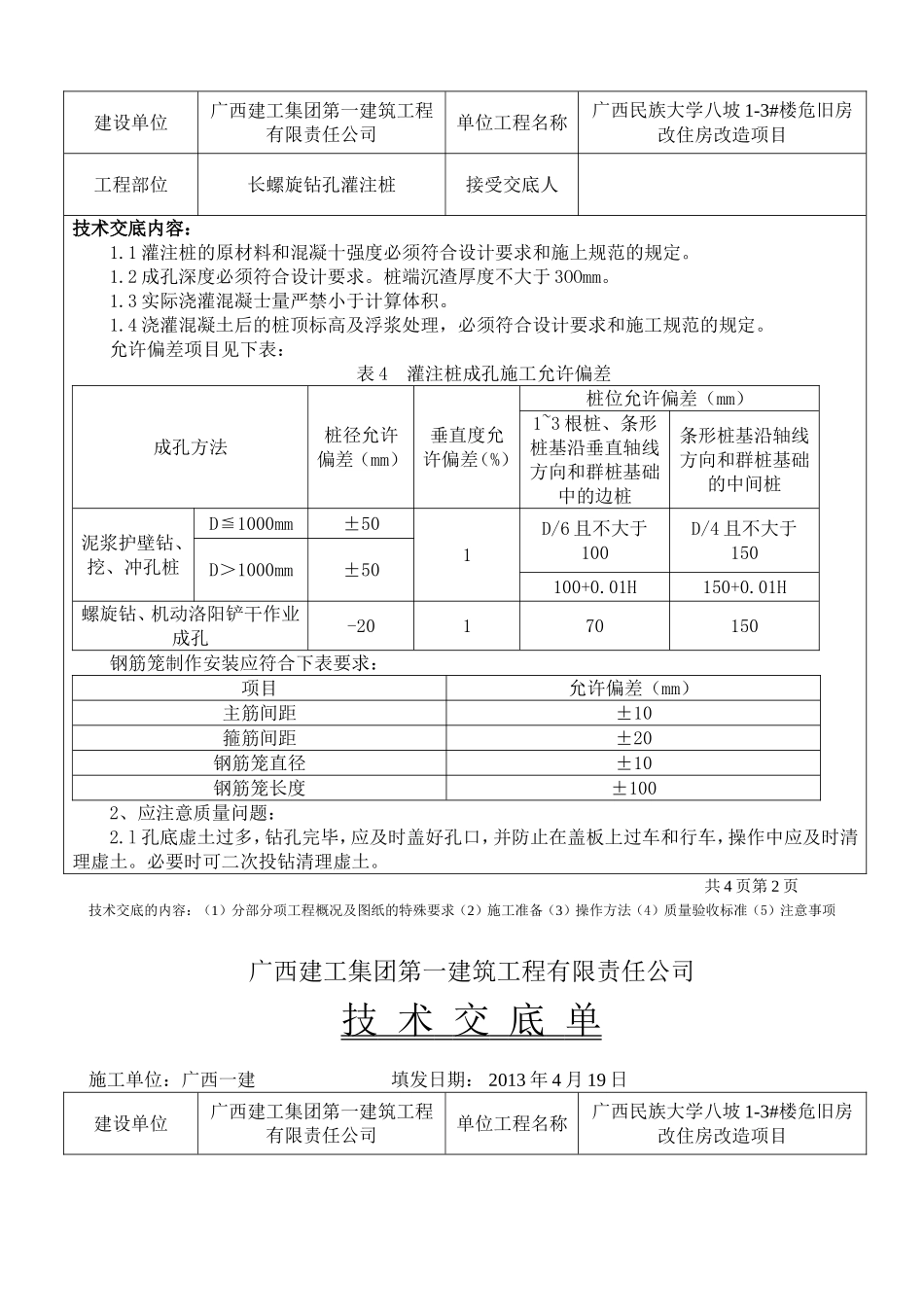

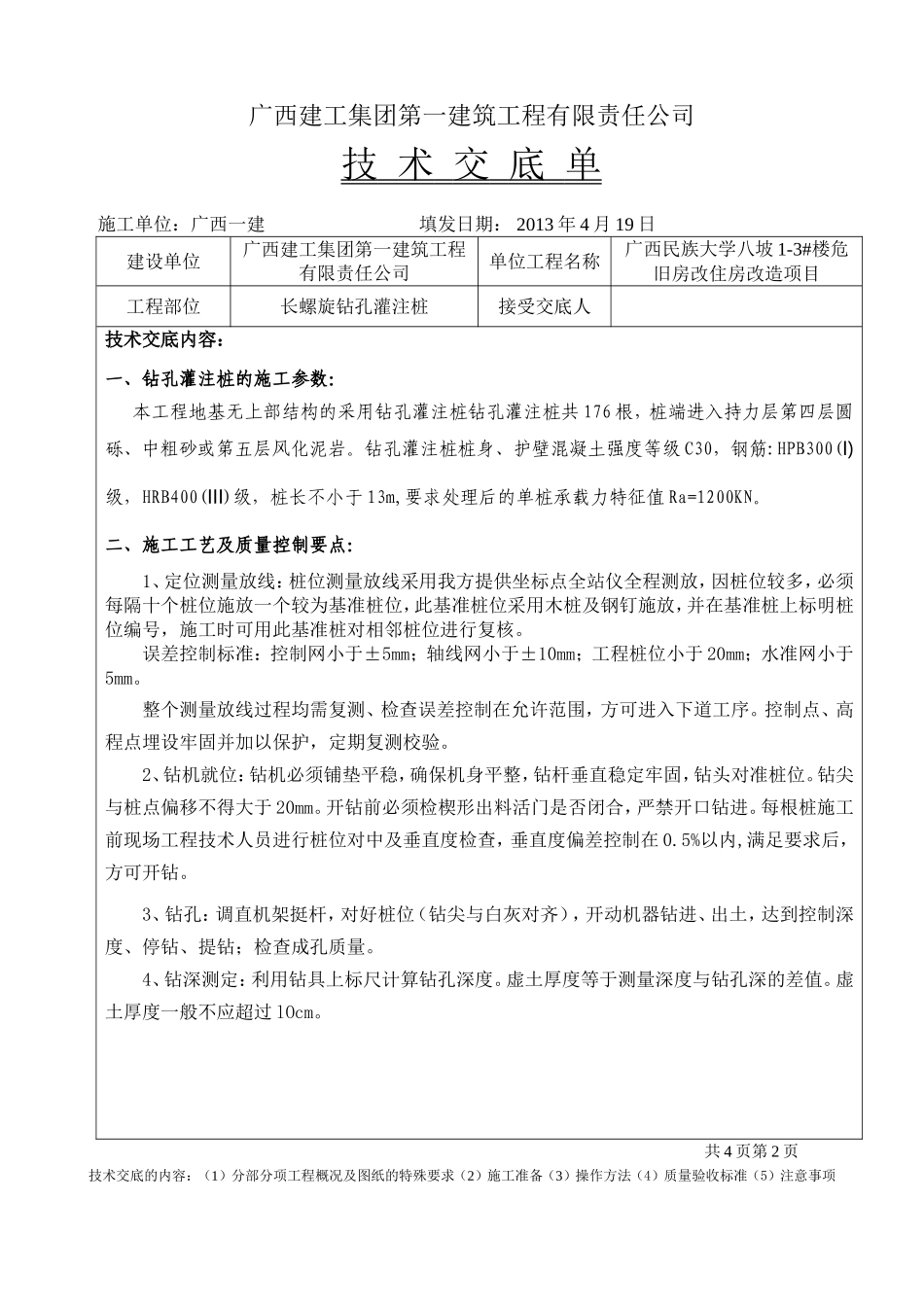

广西建工集团第一建筑工程有限责任公司技术交底单施工单位:广西一建填发日期:2013年4月19日建设单位广西建工集团第一建筑工程有限责任公司单位工程名称广西民族大学八坡1-3#楼危旧房改住房改造项目工程部位长螺旋钻孔灌注桩接受交底人技术交底内容:一、钻孔灌注桩的施工参数:本工程地基无上部结构的采用钻孔灌注桩钻孔灌注桩共176根,桩端进入持力层第四层圆砾、中粗砂或第五层风化泥岩
钻孔灌注桩桩身、护壁混凝土强度等级C30,钢筋:HPB300(Ι)级,HRB400(ΙΙΙ)级,桩长不小于13m,要求处理后的单桩承载力特征值Ra=1200KN
二、施工工艺及质量控制要点:1、定位测量放线:桩位测量放线采用我方提供坐标点全站仪全程测放,因桩位较多,必须每隔十个桩位施放一个较为基准桩位,此基准桩位采用木桩及钢钉施放,并在基准桩上标明桩位编号,施工时可用此基准桩对相邻桩位进行复核
误差控制标准:控制网小于±5mm;轴线网小于±10mm;工程桩位小于20mm;水准网小于5mm
整个测量放线过程均需复测、检查误差控制在允许范围,方可进入下道工序
控制点、高程点埋设牢固并加以保护,定期复测校验
2、钻机就位:钻机必须铺垫平稳,确保机身平整,钻杆垂直稳定牢固,钻头对准桩位
钻尖与桩点偏移不得大于20mm
开钻前必须检楔形出料活门是否闭合,严禁开口钻进
每根桩施工前现场工程技术人员进行桩位对中及垂直度检查,垂直度偏差控制在0
5%以内,满足要求后,方可开钻
3、钻孔:调直机架挺杆,对好桩位(钻尖与白灰对齐),开动机器钻进、出土,达到控制深度、停钻、提钻;检查成孔质量
4、钻深测定:利用钻具上标尺计算钻孔深度
虚土厚度等于测量深度与钻孔深的差值
虚土厚度一般不应超过lOcm

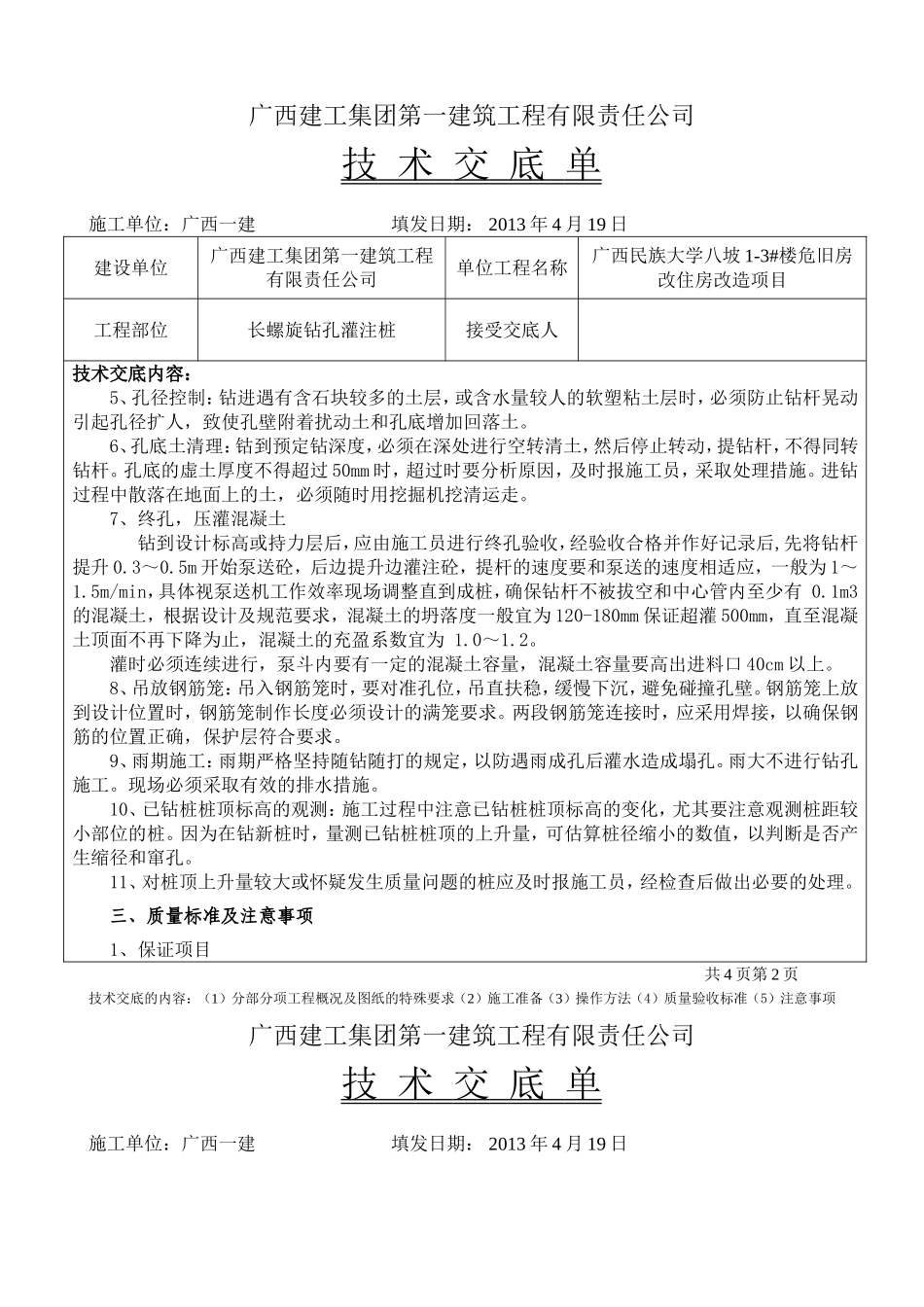

共4页第2页技术交底的内容:(1)分部分项工程概况及图纸的特殊要求(2)施工准备(3)操作方法(4)质量验收标准(5)注意事项广
