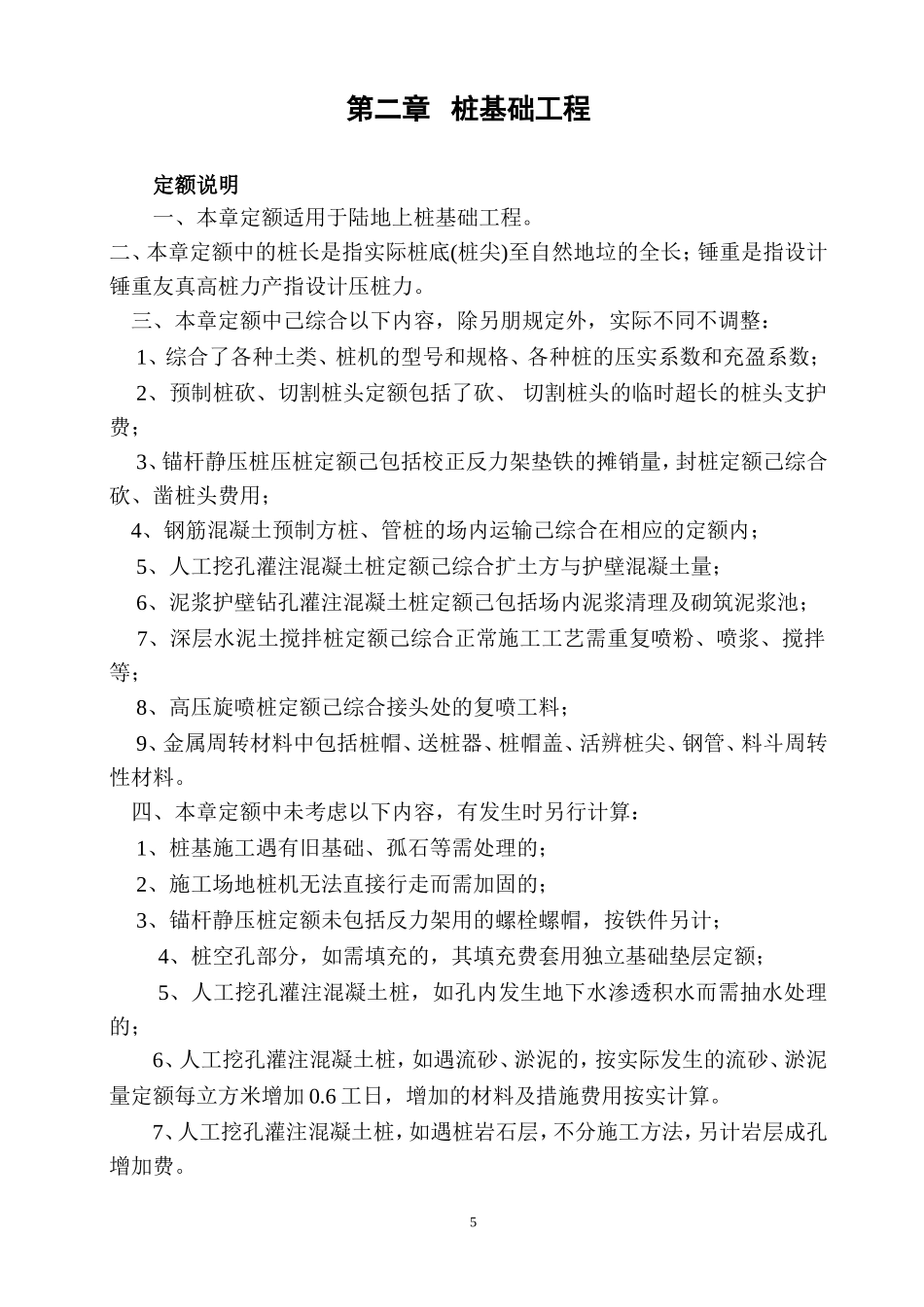

第二章桩基础工程定额说明一、本章定额适用于陆地上桩基础工程
二、本章定额中的桩长是指实际桩底(桩尖)至自然地垃的全长;锤重是指设计锤重友真高桩力产指设计压桩力
三、本章定额中己综合以下内容,除另朋规定外,实际不同不调整:1、综合了各种土类、桩机的型号和规格、各种桩的压实系数和充盈系数;2、预制桩砍、切割桩头定额包括了砍、切割桩头的临时超长的桩头支护费;3、锚杆静压桩压桩定额己包括校正反力架垫铁的摊销量,封桩定额己综合砍、凿桩头费用;4、钢筋混凝土预制方桩、管桩的场内运输己综合在相应的定额内;5、人工挖孔灌注混凝土桩定额己综合扩土方与护壁混凝土量;6、泥浆护壁钻孔灌注混凝土桩定额己包括场内泥浆清理及砌筑泥浆池;7、深层水泥土搅拌桩定额己综合正常施工工艺需重复喷粉、喷浆、搅拌等;8、高压旋喷桩定额己综合接头处的复喷工料;9、金属周转材料中包括桩帽、送桩器、桩帽盖、活辨桩尖、钢管、料斗周转性材料
四、本章定额中未考虑以下内容,有发生时另行计算:1、桩基施工遇有旧基础、孤石等需处理的;2、施工场地桩机无法直接行走而需加固的;3、锚杆静压桩定额未包括反力架用的螺栓螺帽,按铁件另计;4、桩空孔部分,如需填充的,其填充费套用独立基础垫层定额;5、人工挖孔灌注混凝土桩,如孔内发生地下水渗透积水而需抽水处理的;6、人工挖孔灌注混凝土桩,如遇流砂、淤泥的,按实际发生的流砂、淤泥量定额每立方米增加0
6工日,增加的材料及措施费用按实计算
7、人工挖孔灌注混凝土桩,如遇桩岩石层,不分施工方法,另计岩层成孔增加费

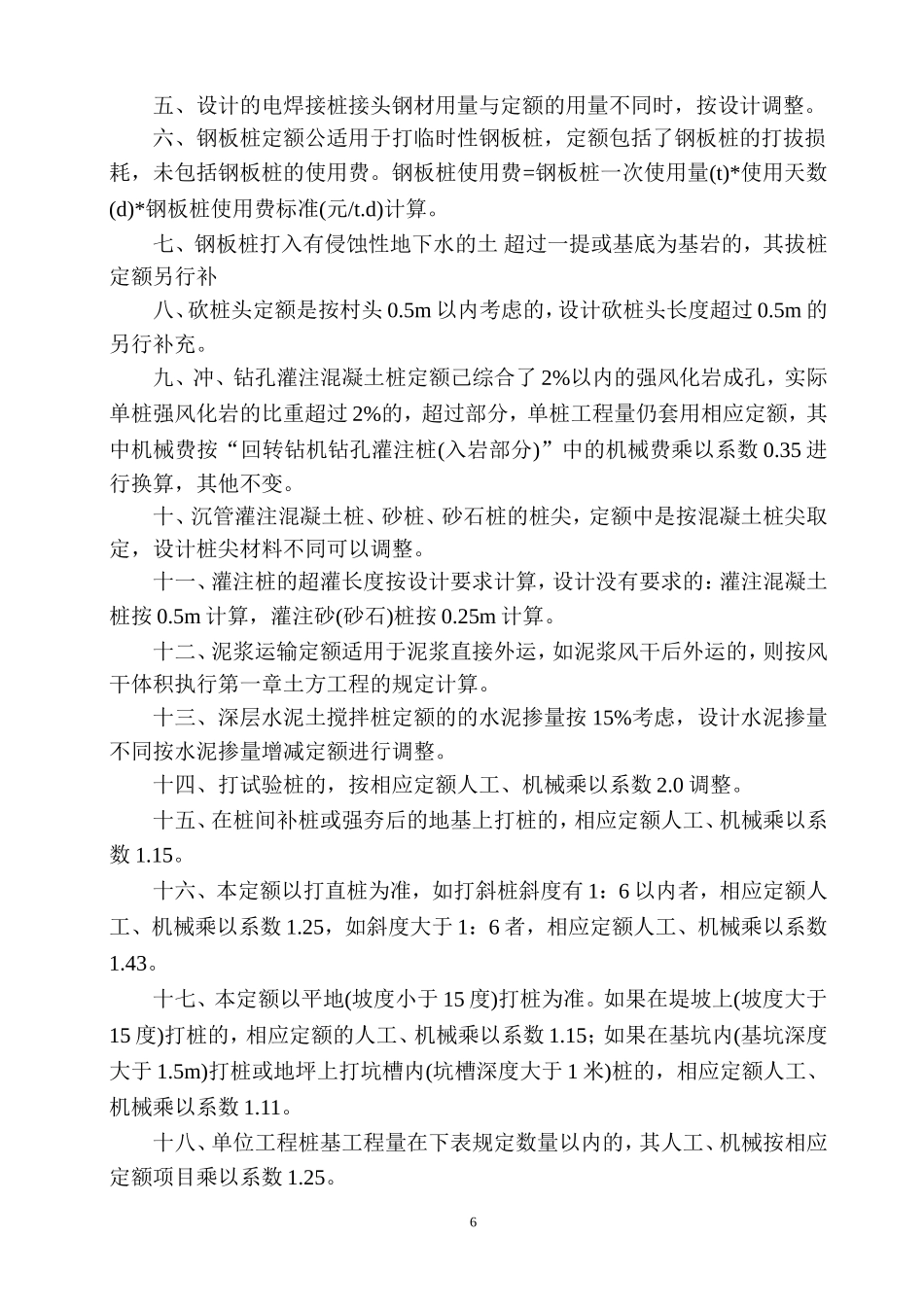

5五、设计的电焊接桩接头钢材用量与定额的用量不同时,按设计调整
六、钢板桩定额公适用于打临时性钢板桩,定额包括了钢板桩的打拔损耗,未包括钢板桩的使用费
钢板桩使用费=钢板桩一次使用量(t)*使用天数(d)*钢板桩使用费标准(元/t

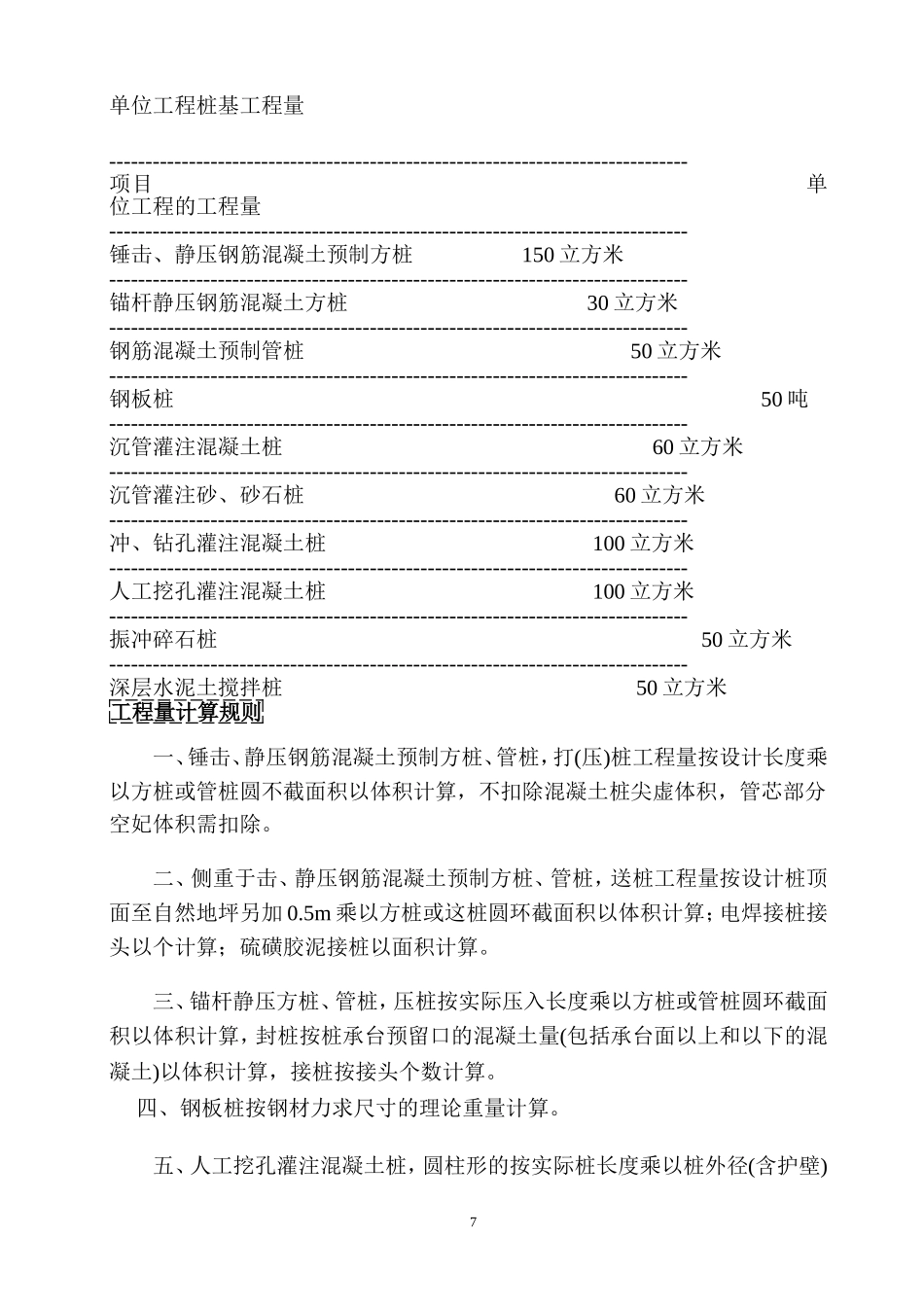

七、钢板桩打入有侵蚀性地下水的土超过一提或基底为
