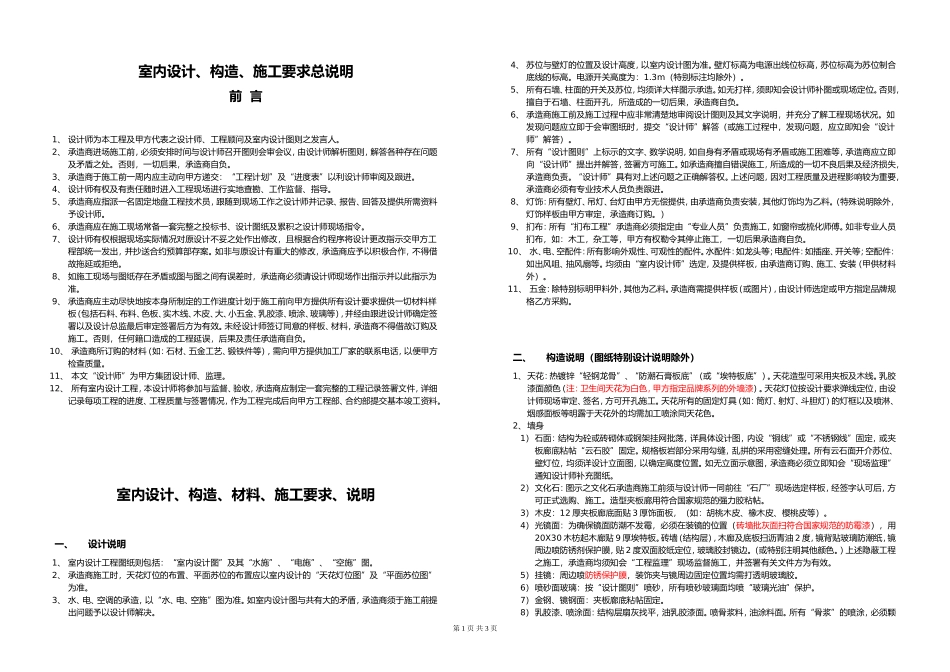

室内设计、构造、施工要求总说明前言1、设计师为本工程及甲方代表之设计师、工程顾问及室内设计图则之发言人
2、承造商进场施工前,必须安排时间与设计师召开图则会审会议,由设计师解析图则,解答各种存在问题及矛盾之处
否则,一切后果,承造商自负
3、承造商于施工前一周内应主动向甲方递交:“工程计划”及“进度表”以利设计师审阅及跟进
4、设计师有权及有责任随时进入工程现场进行实地查勘、工作监督、指导
5、承造商应指派一名固定地盘工程技术员,跟随到现场工作之设计师并记录、报告、回答及提供所需资料予设计师
6、承造商应在施工现场常备一套完整之投标书、设计图纸及累积之设计师现场指令
7、设计师有权根据现场实际情况对原设计不妥之处作出修改,且根据合约程序将设计更改指示交甲方工程部统一发出,并抄送合约预算部存案
如非与原设计有重大的修改,承造商应予以积极合作,不得借故拖延或拒绝
8、如施工现场与图纸存在矛盾或图与图之间有误差时,承造商必须请设计师现场作出指示并以此指示为准
9、承造商应主动尽快地按本身所制定的工作进度计划于施工前向甲方提供所有设计要求提供一切材料样板(包括石料、布料、色板、实木线、木皮、大、小五金、乳胶漆、喷涂、玻璃等),并经由跟进设计师确定签署以及设计总监最后审定签署后方为有效
未经设计师签订同意的样板、材料,承造商不得借故订购及施工
否则,任何籍口造成的工程延误,后果及责任承造商自负
10、承造商所订购的材料(如:石材、五金工艺、锻铁件等),需向甲方提供加工厂家的联系电话,以便甲方检查质量
11、本文“设计师”为甲方集团设计师、监理
12、所有室内设计工程,本设计师将参加与监督、验收,承造商应制定一套完整的工程记录签署文件,详细记录每项工程的进度、工程质量与签署情况,作为工程完成后向甲方工程部、合约部提交基本竣工资料

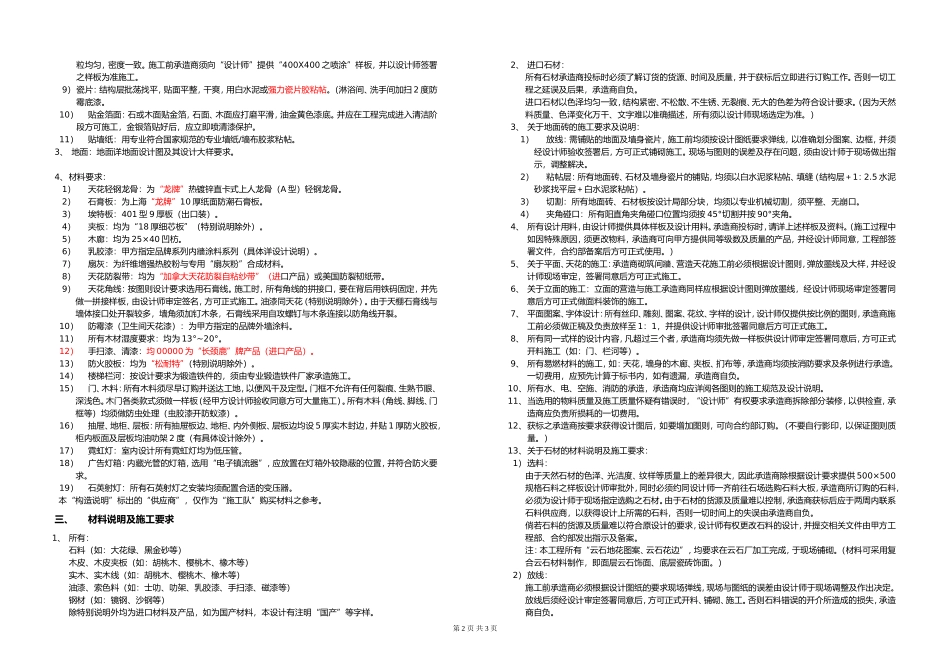

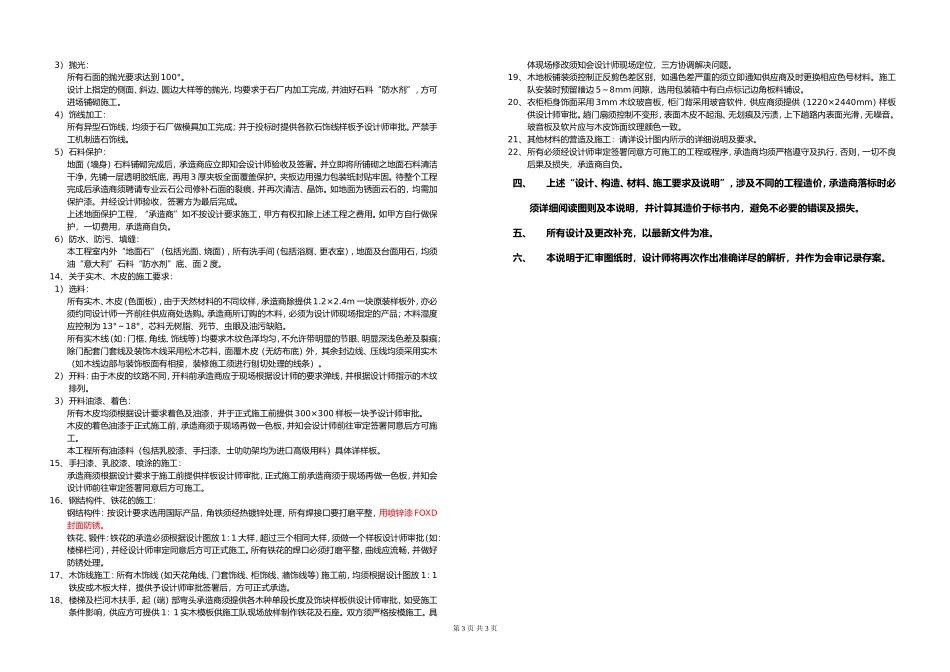

室内设计、构造、材料、施工要求、说明一、设计说明1、室内
