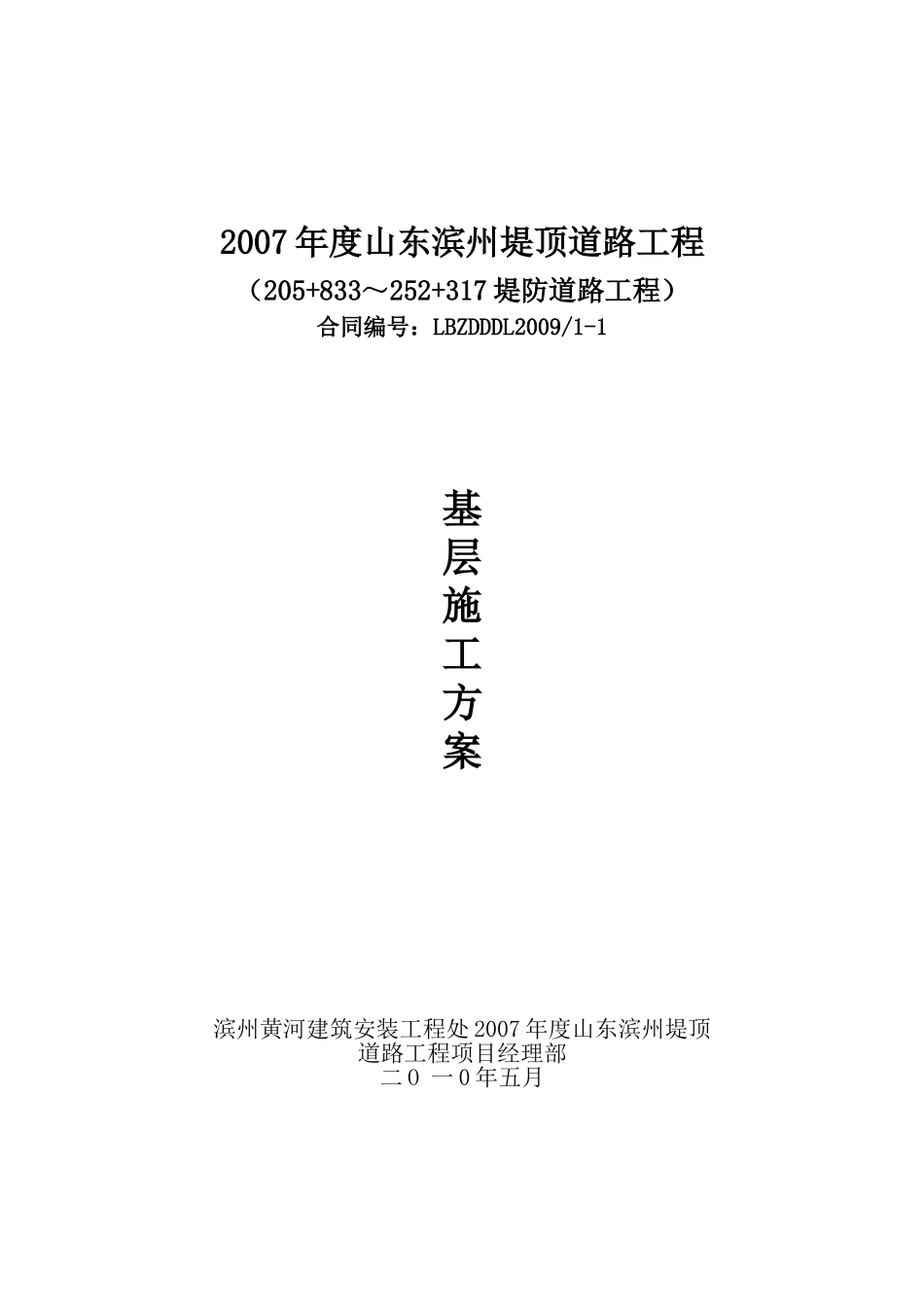

2007年度山东滨州堤顶道路工程(205+833~252+317堤防道路工程)合同编号:LBZDDDL2009/1-1基层施工方案滨州黄河建筑安装工程处2007年度山东滨州堤顶道路工程项目经理部二O一0年五月水泥石灰碎石土基层施工方案一、工程概况2007年度山东滨州堤顶道路工程位于滨州市惠民县境内的黄河左岸,相应临黄堤桩号为205+833—252+317,工程长度46484m
工程级别为次高级路面,按平原微丘三级公路标准设计修建,顺现状堤顶走
水泥石灰碎石土基层厚15cm,宽度为6
5m;在240+650~240+800处做基层试验段
二、投入的机械和人员投入管理人员7人,施工人员18人
1自卸汽车4辆2ZL-50F装载机1台3东方红-75推土机1台41m3日立200挖掘机1台5PY165G平地机1台6WDB200稳定土拌合机1台7洒水车1辆8YZ20TC振动压路机1台三、施工方案施工工艺流程施工放样→备基层土、摊铺、粉碎→洒水闷料→整形、轻压→码碎石、码灰并摊铺→拌和→稳压、洒水闷料→整形→摆放水泥并摊铺→拌和→稳压整形→碾压→养生按照招标文件要求,水泥石灰碎石土采用路拌法施工,为此设立稳定土拌合机一部,采用整幅施工
开工前,对底基层进行验收检查
1、备料(1)备土:将土备到路的两侧,摊铺在底基层上
并且将土中的杂草、树根及大粒径不易粉碎的团块、含有过多腐殖质的土清除现场
粉碎后的土中15-25毫米土块不应超过5%
(2)备灰:基层施工前3-5天将石灰消解完毕,消解每吨生石灰的用水量为700kg,使石灰充分消解并保持一定的湿度,以免过干飞扬或过湿成团,消解后的石灰必须要在30天全部用完
2、摊铺(1)摊土:在上土之前,底基层表面如干燥,应进行适当撒水,然后将土按0
63m3/m均匀的摊铺在底基层上
土的松铺厚度为0
(2)铺石子:石子方
