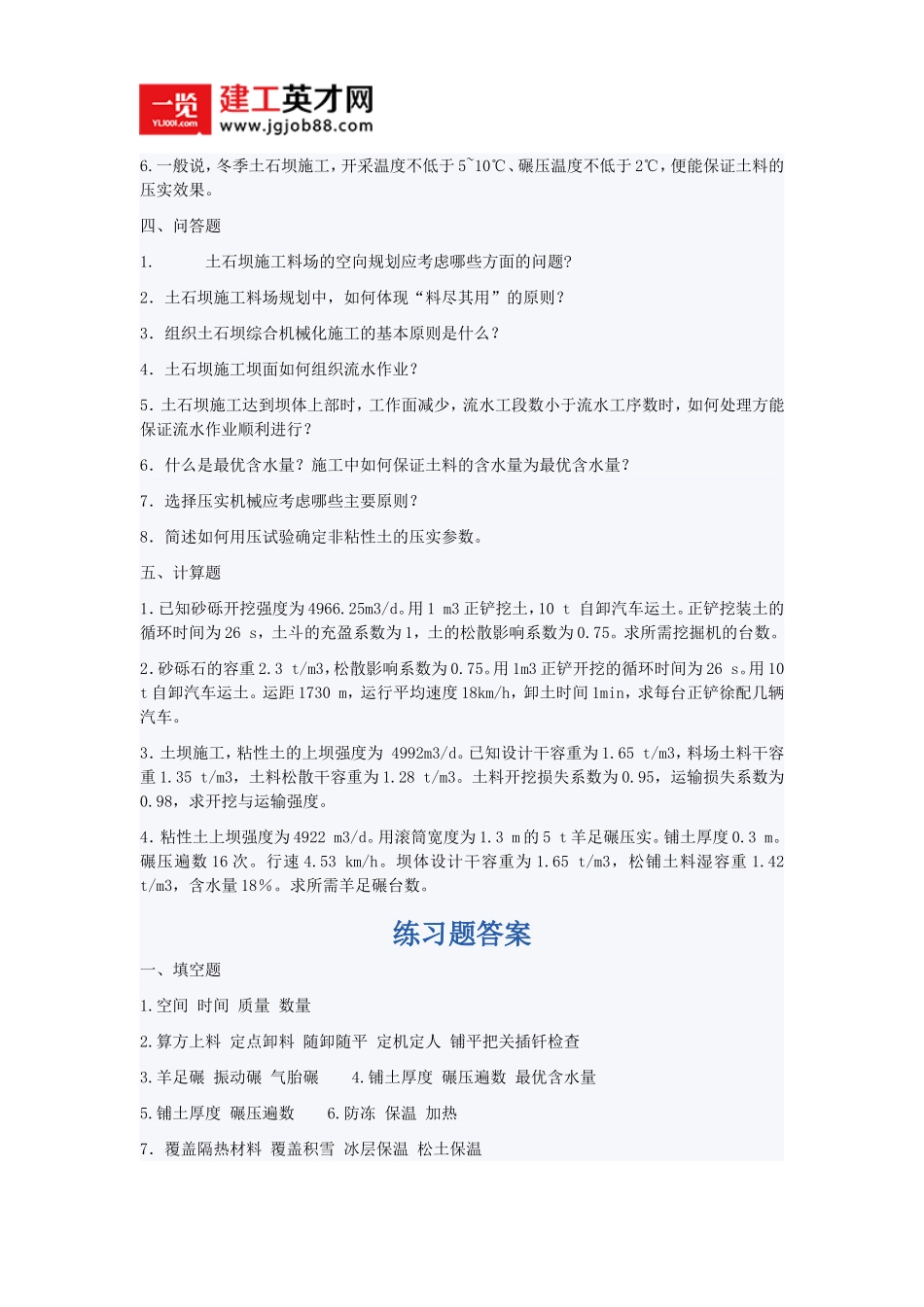

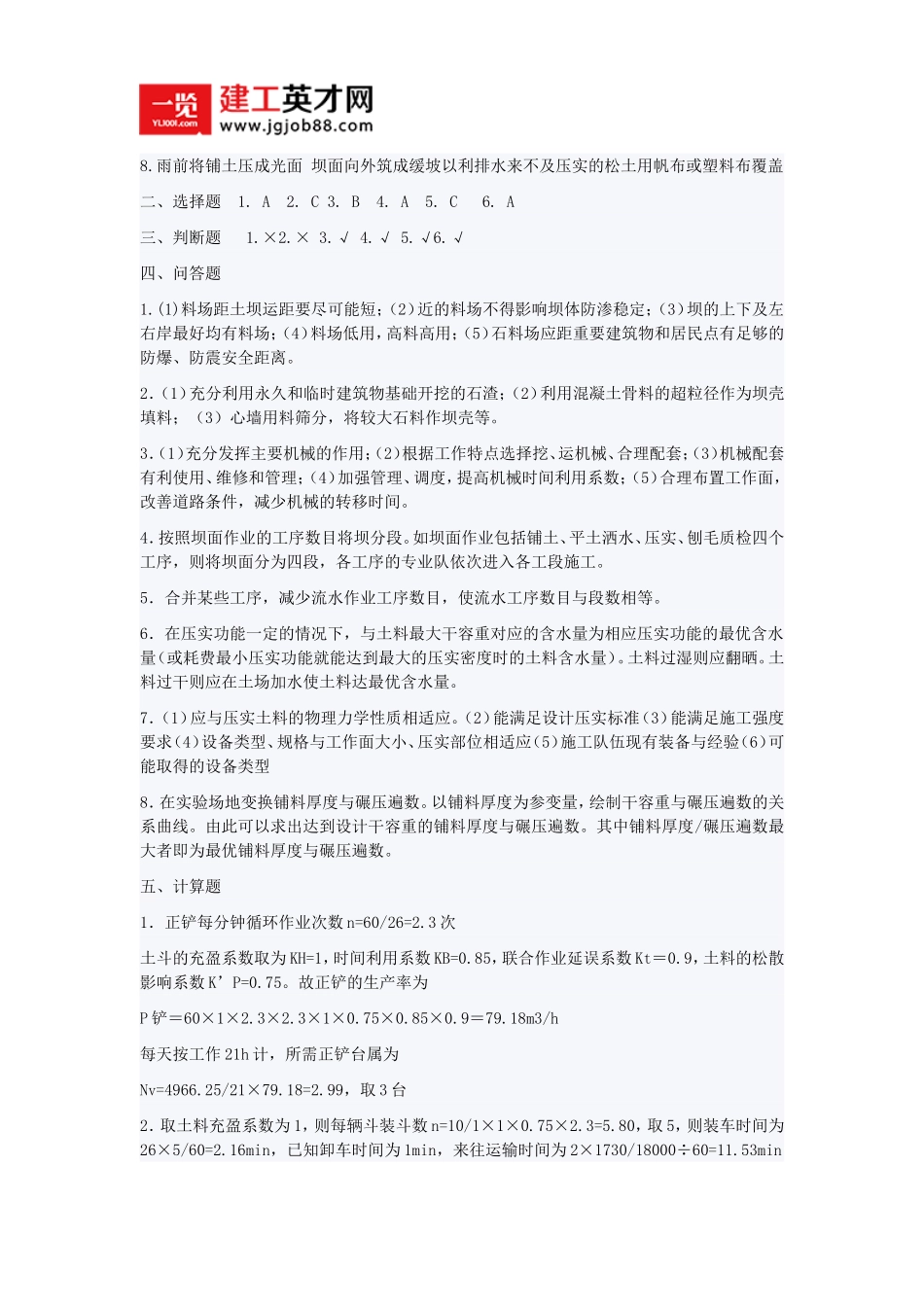

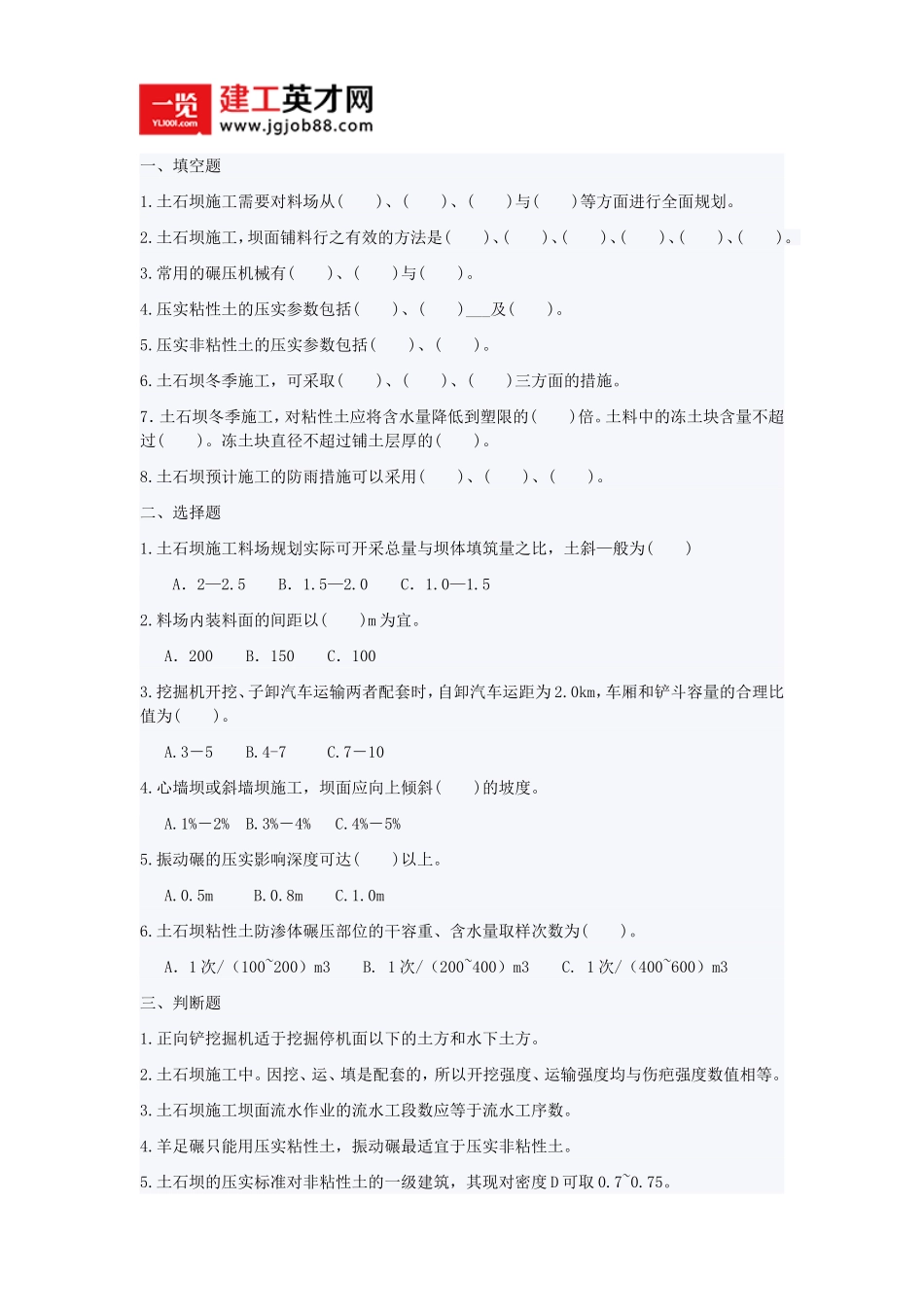

一、填空题1
土石坝施工需要对料场从()、()、()与()等方面进行全面规划
土石坝施工,坝面铺料行之有效的方法是()、()、()、()、()、()
常用的碾压机械有()、()与()
压实粘性土的压实参数包括()、()___及()
压实非粘性土的压实参数包括()、()
土石坝冬季施工,可采取()、()、()三方面的措施
7.土石坝冬季施工,对粘性土应将含水量降低到塑限的()倍
土料中的冻土块含量不超过()
冻土块直径不超过铺土层厚的()
土石坝预计施工的防雨措施可以采用()、()、()
二、选择题1
土石坝施工料场规划实际可开采总量与坝体填筑量之比,土斜—般为()A.2—2
料场内装料面的间距以()m为宜
A.200B.150C.1003
挖掘机开挖、子卸汽车运输两者配套时,自卸汽车运距为2
0km,车厢和铲斗容量的合理比值为()
心墙坝或斜墙坝施工,坝面应向上倾斜()的坡度
1%-2%B
3%-4%C
4%-5%5
振动碾的压实影响深度可达()以上
土石坝粘性土防渗体碾压部位的干容重、含水量取样次数为()
A.1次/(100~200)m3B
1次/(200~400)m3C
1次/(400~600)m3三、判断题1
正向铲挖掘机适于挖掘停机面以下的土方和水下土方
土石坝施工中
因挖、运、填是配套的,所以开挖强度、运输强度均与伤疤强度数值相等
土石坝施工坝面流水作业的流水工段数应等于流水工序数
羊足碾只能用压实粘性土,振动碾最适宜于压实非粘性土
土石坝的压实标准对非粘性土的一级建筑,其现对密度D可取0
一般说,冬季土石坝施工,开采温度不低于5~10℃、碾压温度不低于2℃,便能保证土料的压实效果
