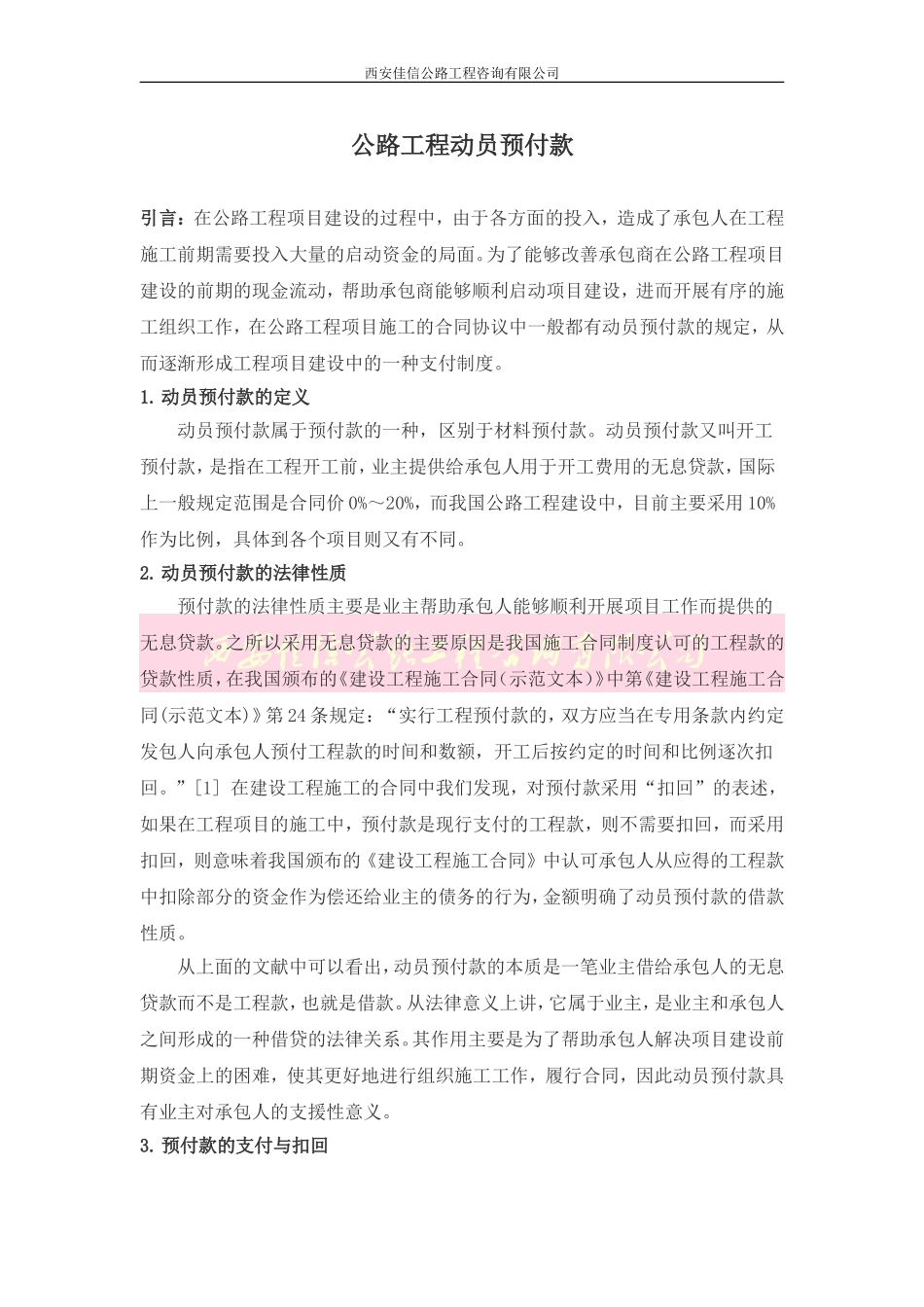

西安佳信公路工程咨询有限公司公路工程动员预付款引言:在公路工程项目建设的过程中,由于各方面的投入,造成了承包人在工程施工前期需要投入大量的启动资金的局面。为了能够改善承包商在公路工程项目建设的前期的现金流动,帮助承包商能够顺利启动项目建设,进而开展有序的施工组织工作,在公路工程项目施工的合同协议中一般都有动员预付款的规定,从而逐渐形成工程项目建设中的一种支付制度。1.动员预付款的定义动员预付款属于预付款的一种,区别于材料预付款。动员预付款又叫开工预付款,是指在工程开工前,业主提供给承包人用于开工费用的无息贷款,国际上一般规定范围是合同价0%~20%,而我国公路工程建设中,目前主要采用10%作为比例,具体到各个项目则又有不同。2.动员预付款的法律性质预付款的法律性质主要是业主帮助承包人能够顺利开展项目工作而提供的无息贷款。之所以采用无息贷款的主要原因是我国施工合同制度认可的工程款的贷款性质,在我国颁布的《建设工程施工合同(示范文本)》中第《建设工程施工合同(示范文本)》第24条规定:“实行工程预付款的,双方应当在专用条款内约定发包人向承包人预付工程款的时间和数额,开工后按约定的时间和比例逐次扣回。”[1]在建设工程施工的合同中我们发现,对预付款采用“扣回”的表述,如果在工程项目的施工中,预付款是现行支付的工程款,则不需要扣回,而采用扣回,则意味着我国颁布的《建设工程施工合同》中认可承包人从应得的工程款中扣除部分的资金作为偿还给业主的债务的行为,金额明确了动员预付款的借款性质。从上面的文献中可以看出,动员预付款的本质是一笔业主借给承包人的无息贷款而不是工程款,也就是借款。从法律意义上讲,它属于业主,是业主和承包人之间形成的一种借贷的法律关系。其作用主要是为了帮助承包人解决项目建设前期资金上的困难,使其更好地进行组织施工工作,履行合同,因此动员预付款具有业主对承包人的支援性意义。3.预付款的支付与扣回西安佳信公路工程咨询有限公司3.1动员预付款的支付开工预付款的金额在项目专用条款数据表中约定。在承包人签订了合同协议书并提交了开工预付款保函后,监理人应在当期进度付款证书中向承包人支付开工预付款的70%的价款;在承包人承诺的主要设备进场后,再支付预付款30%。[2]3.2动员预付款的扣回动员预付款的扣回方法常见的有两种。一种是等值扣回法,即规定在工程中期支付证书中工程量清单累计金额超过合同价值20%的当月开始扣回,止于合同规定竣工日期前三个月的当月,在此期间,从中期支付证书中逐月按等值扣回。这种方法虽然简单,易掌握。但当工程进度缓慢或因其它原因工程款支付不多的情况下,会出现扣回额大于或接近工程支付额,而使中期支付证书出现负值或接近零,而且实际工程往往没法确定准确确定工期。所以实际采用不多。另一种是“超一扣二”法对动员预付款进行扣回,具体的操作过程如下:开工预付款在进度付款证书的累计金额未达到签约合同价的30%之前不予扣回,在达到签约合同价30%之后,开始按工程进度以固定比例(即每完成签约合同价的1%,扣回开工预付款的2%)分期从各月的进度付款证书中扣回,全部金额在进度付款证书的累计金额达到签约合同价的80%时扣完。由于这种方法与每期支付的工程款有直接关系,即工程完成额多就多扣,完成少就少扣,所以在实际工程当中,不会出现施工单位在某一期的本期应支付工程款出现负数的情况,因此,这种扣回方式相对等值扣除的方法要合理些。新版本的《公路工程标准施工招标文件》中明确约定采用“超一扣二”的方法对动员预付款进行扣回。4.使用动员预付款的注意事项4.1动员预付款的比例由于不同的工程在各个阶段投入的成本资金差异性比较大。因此应该根据不同的工程类型的工程建设项目进行确定不同的动员预付款的比例,从而可以使承包人的前期经济压力得到减轻。如,对于那些前期资金投入比较大,后期资金投入比较少的公路工程项目,如高速公路、边远山区新建公路,可以在施工合同中采用较高的动员预付款比例,同时还可以设置不同扣回速度进行有效的项目资金西安佳信公路工程咨询有限公司调节;对于那...
