文昌花园住宅工程三标段吴江梅堰建筑工程有限公司苏州永新置地有限公司文昌花园住宅工程三标段砂石垫层施工方案施工单位:吴江梅堰建筑工程有限公司监理单位:苏州相城监理编制:日期:__________第1页共4页文昌花园住宅工程三标段吴江梅堰建筑工程有限公司审核:日期:__________基础砂石垫层施工方案一、工程概况工程名称:文昌花园住宅工程三标段建设单位:苏州永新置地有限公司施工单位:吴江梅堰建筑工程有限公司监理单位:苏州相城建设监理有限公司本工程位于文昌路与兴贤路交叉口,框架剪力墙结构
总建筑面积12307
其中13#楼、14#楼为地上9层加半地下室、3#车库为地下室类型

二、施工准备1、技术准备1
1、河道内的於土全部挖除,砂石垫层下的基土层按设计要求施工并验收合格
2、砂石选用天然级配材料,颗粒级配良好
砂石比例为1:1,并搅拌均匀,铺设时不应有粗细颗粒分离现象
3、根据设计要求每层踏步高度差为500mm,宽度为1000mm,每次铺设250mm,每层铺设500mm
2、材料要求2
1、砂、石在进场使用前必须经相应的检测机构进行复试,复试合格后方可使用
2、宜采用质地坚硬的中粗砂、碎(卵)石
3、级配砂石材料中不得含有有机杂物,碎石或卵石最大粒径不得大于垫层或厚度的2/3,并不大于50mm
3、主要机具设备3
1、根据砂石和施工条件,应合理选用适当的摊铺、平整、碾压、夯实机具设备和辅助用具,以能达到设计要求为基本原则,兼顾进度、经济要求
2、使用的机具设备有:大型挖土机、自卸汽车、翻斗车、手推车、平板振动机、铁锹、水泵、钢卷尺等
4、作业条件4
1、每铺设一层砂石前应对所覆盖的工程进行检测验收,合格后方可进行下一道工序的施工
2施工前,应做好水平标志,以控制铺设的高度和厚度,可采用立桩、竖尺、弹线等方法

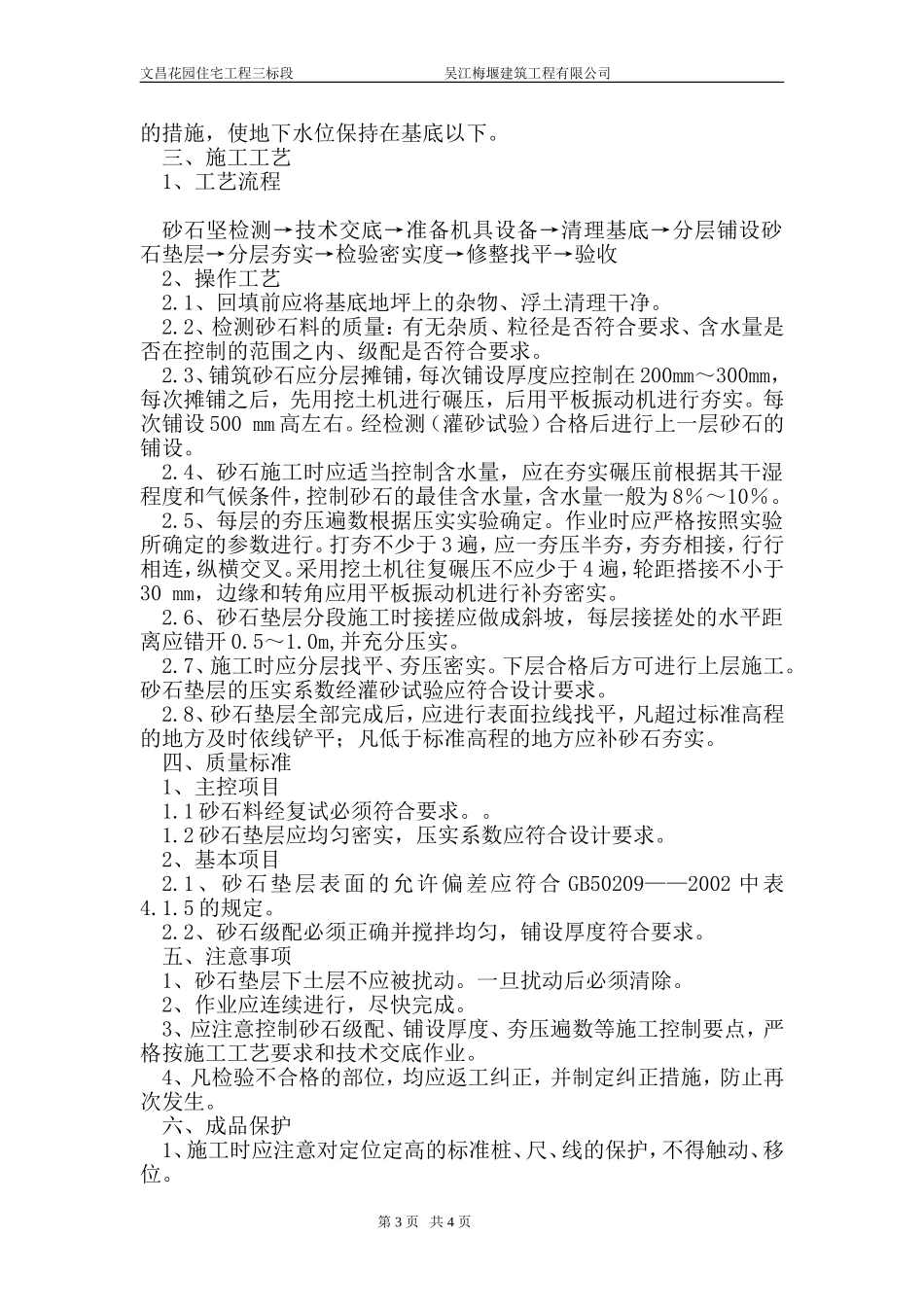

3、使用大型机械和汽车时,应事
