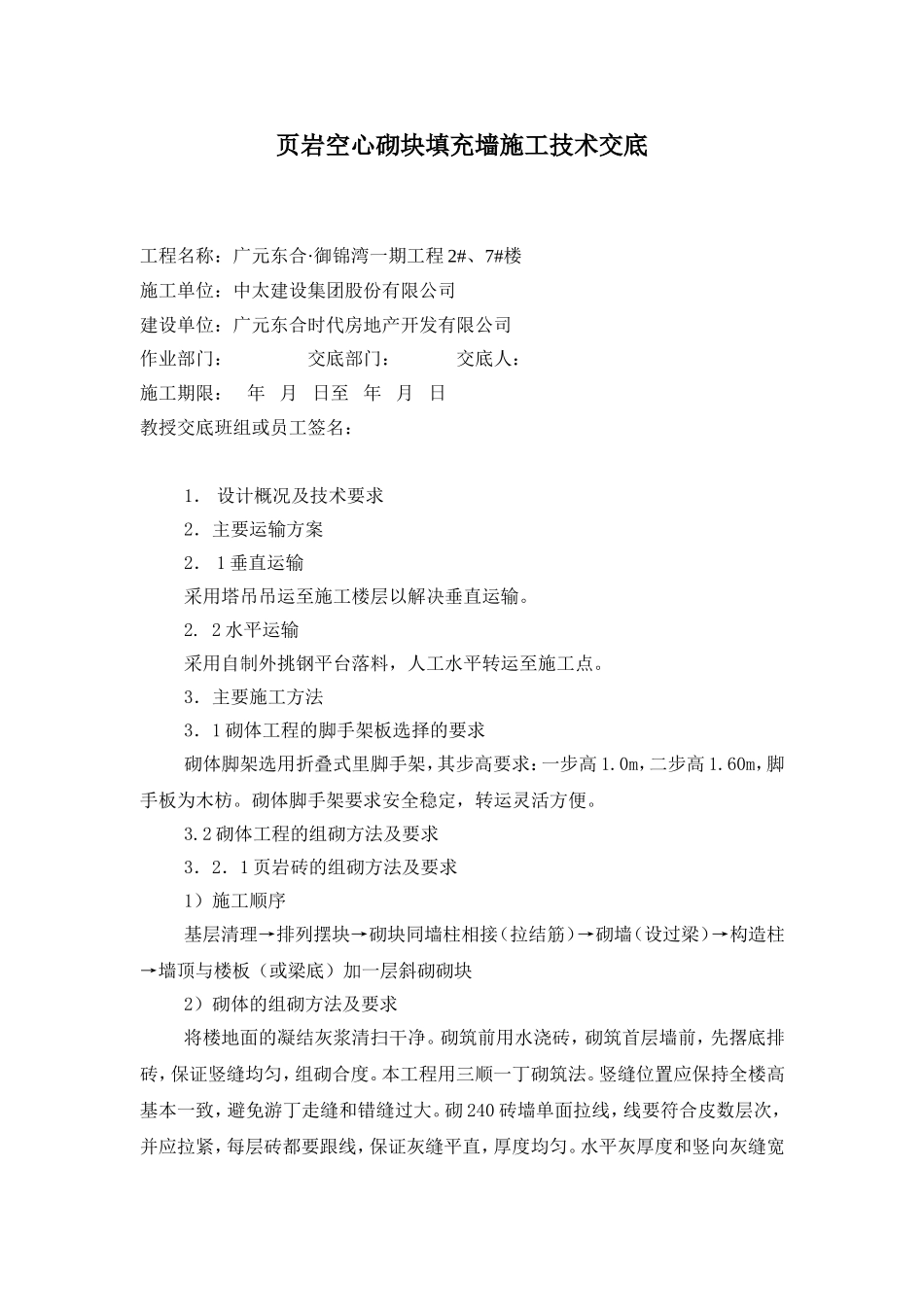

页岩空心砌块填充墙施工技术交底工程名称:广元东合·御锦湾一期工程2#、7#楼施工单位:中太建设集团股份有限公司建设单位:广元东合时代房地产开发有限公司作业部门:交底部门:交底人:施工期限:年月日至年月日教授交底班组或员工签名:1.设计概况及技术要求2.主要运输方案2.1垂直运输采用塔吊吊运至施工楼层以解决垂直运输
2水平运输采用自制外挑钢平台落料,人工水平转运至施工点
3.主要施工方法3.1砌体工程的脚手架板选择的要求砌体脚架选用折叠式里脚手架,其步高要求:一步高1
0m,二步高1
60m,脚手板为木枋
砌体脚手架要求安全稳定,转运灵活方便
2砌体工程的组砌方法及要求3.2.1页岩砖的组砌方法及要求1)施工顺序基层清理→排列摆块→砌块同墙柱相接(拉结筋)→砌墙(设过梁)→构造柱→墙顶与楼板(或梁底)加一层斜砌砌块2)砌体的组砌方法及要求将楼地面的凝结灰浆清扫干净
砌筑前用水浇砖,砌筑首层墙前,先撂底排砖,保证竖缝均匀,组砌合度
本工程用三顺一丁砌筑法
竖缝位置应保持全楼高基本一致,避免游丁走缝和错缝过大
砌240砖墙单面拉线,线要符合皮数层次,并应拉紧,每层砖都要跟线,保证灰缝平直,厚度均匀
水平灰厚度和竖向灰缝宽度一般为10毫米,但不小于8毫米,也不应大于12毫米
在操作过程中,要认真进行自检,如出现有偏差,应随时纠正,严禁事后砸墙
砌筑砂浆应随拌随用,水泥砂浆必须在3小时内用完,水泥混合砂浆必须在4小时内用完,不得使用过夜砂浆
砌筑时大角应同时砌,构造柱、预留洞槽和墙体锚拉配筋按图施工
马牙槎五进五退,先退后进,左右对齐
施工段留槎,踏步槎到顶
3.2.2页岩空心砌块的组砌方法及要求1)施工顺序基层清理→排列摆块→砌块同墙柱相接设拉结筋→空心砌块砌墙(设过梁)→构造柱→墙顶与楼板(或梁底)加一层斜砌页岩砖2)砌体的组砌方法及要求a

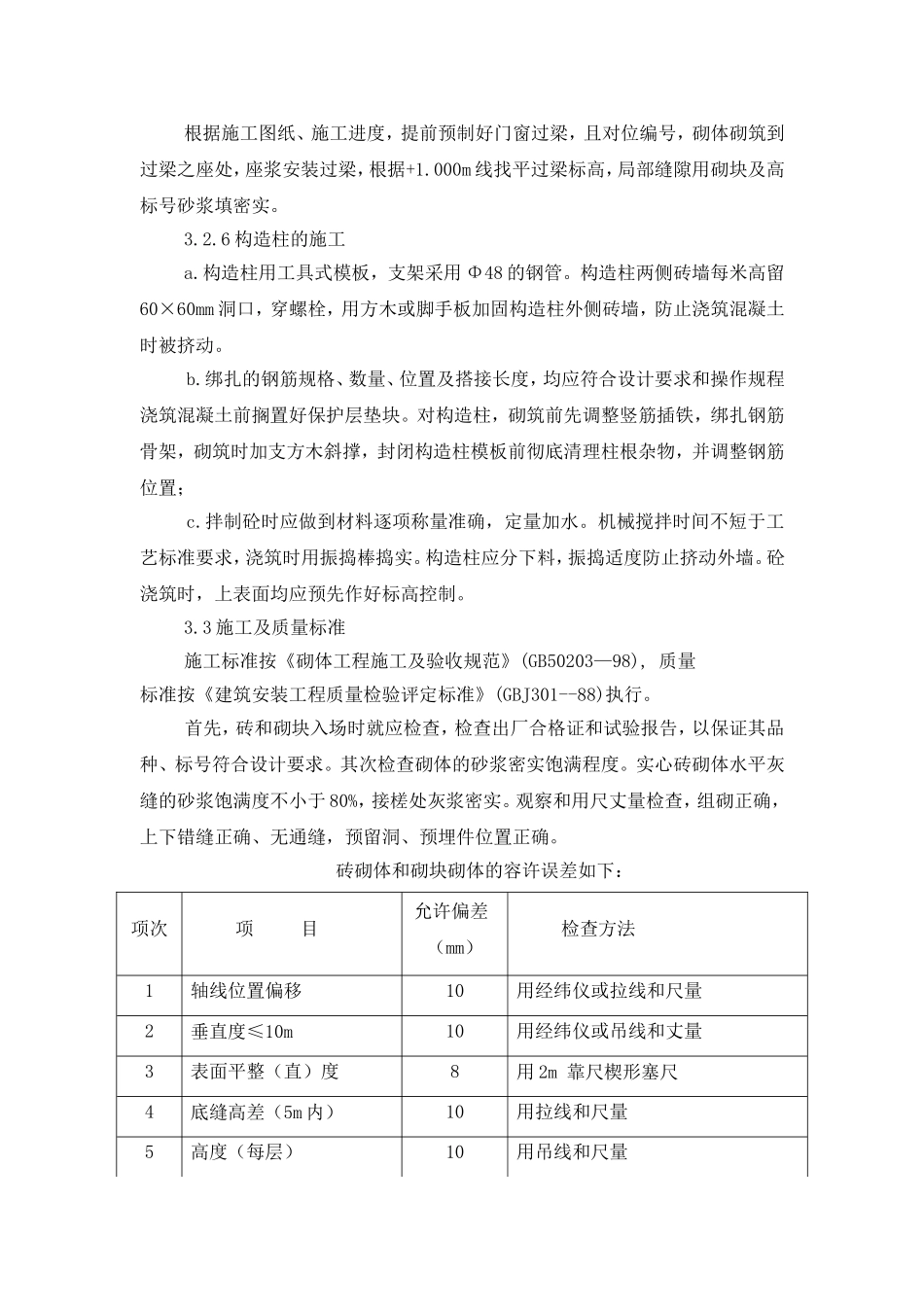

将砌筑墙部位的楼地面,剔除底面
