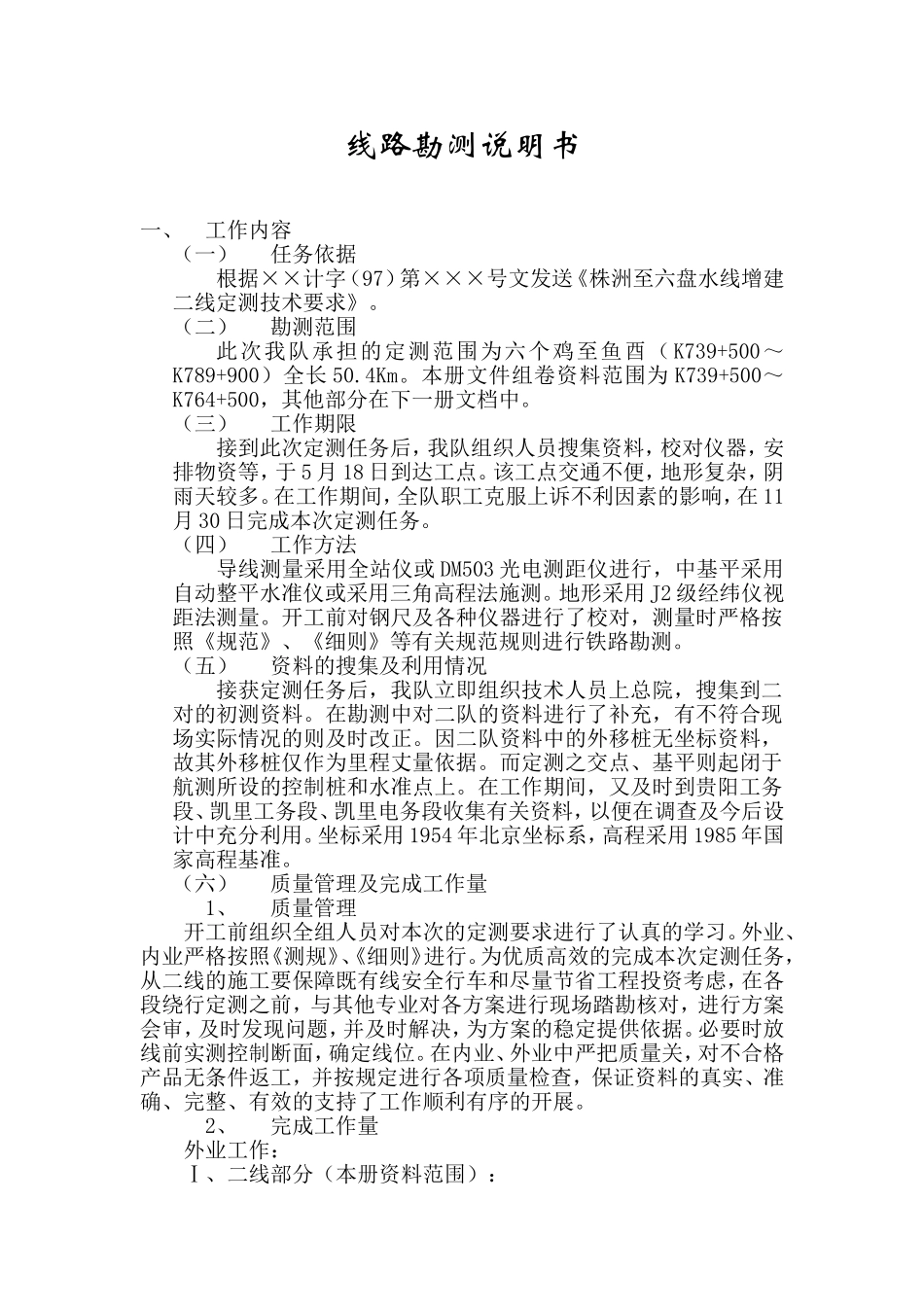

线路勘测说明书一、工作内容(一)任务依据根据××计字(97)第×××号文发送《株洲至六盘水线增建二线定测技术要求》
(二)勘测范围此次我队承担的定测范围为六个鸡至鱼酉(K739+500~K789+900)全长50
本册文件组卷资料范围为K739+500~K764+500,其他部分在下一册文档中
(三)工作期限接到此次定测任务后,我队组织人员搜集资料,校对仪器,安排物资等,于5月18日到达工点
该工点交通不便,地形复杂,阴雨天较多
在工作期间,全队职工克服上诉不利因素的影响,在11月30日完成本次定测任务
(四)工作方法导线测量采用全站仪或DM503光电测距仪进行,中基平采用自动整平水准仪或采用三角高程法施测
地形采用J2级经纬仪视距法测量
开工前对钢尺及各种仪器进行了校对,测量时严格按照《规范》、《细则》等有关规范规则进行铁路勘测
(五)资料的搜集及利用情况接获定测任务后,我队立即组织技术人员上总院,搜集到二对的初测资料
在勘测中对二队的资料进行了补充,有不符合现场实际情况的则及时改正
因二队资料中的外移桩无坐标资料,故其外移桩仅作为里程丈量依据
而定测之交点、基平则起闭于航测所设的控制桩和水准点上
在工作期间,又及时到贵阳工务段、凯里工务段、凯里电务段收集有关资料,以便在调查及今后设计中充分利用
坐标采用1954年北京坐标系,高程采用1985年国家高程基准

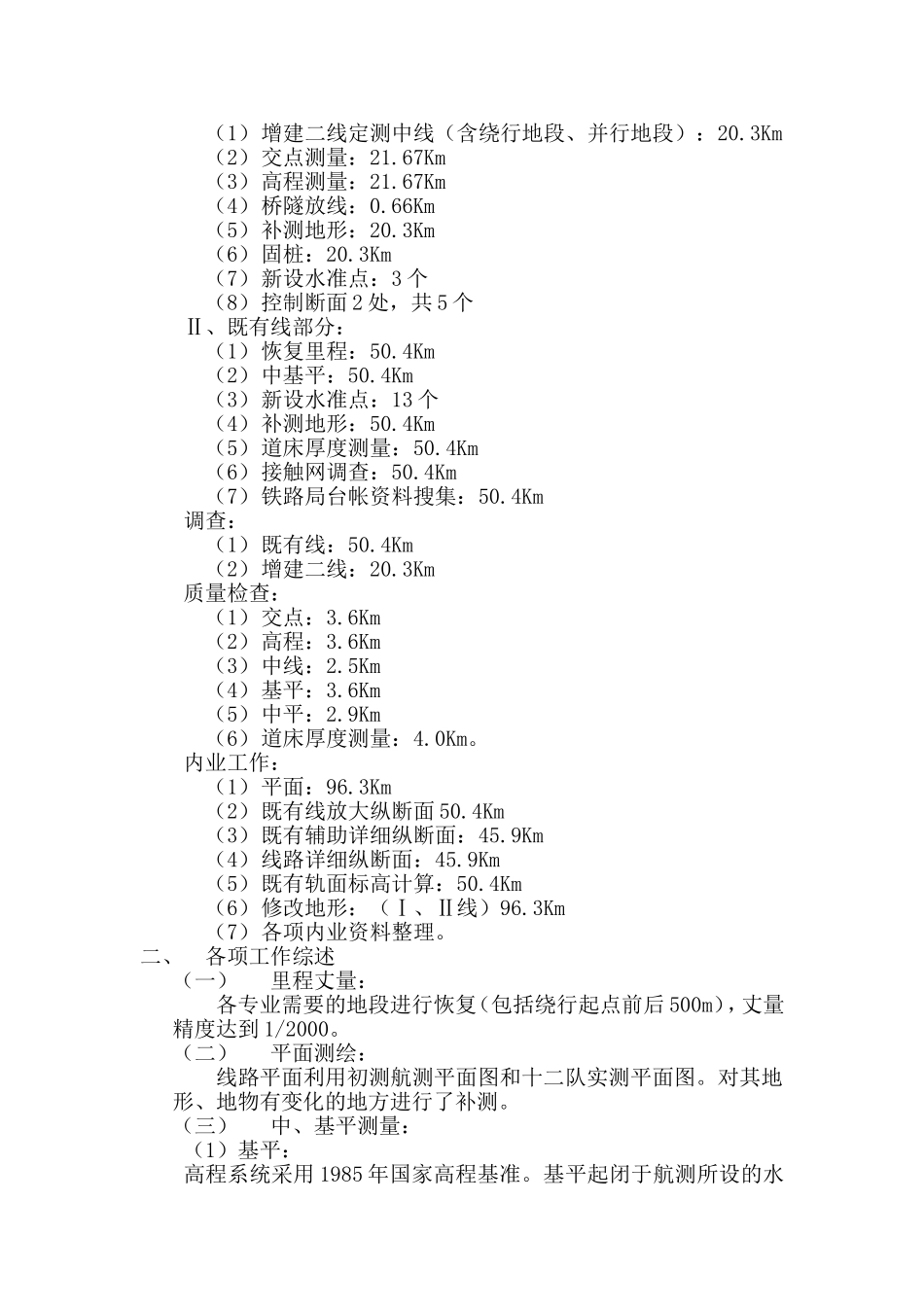

(六)质量管理及完成工作量1、质量管理开工前组织全组人员对本次的定测要求进行了认真的学习
外业、内业严格按照《测规》、《细则》进行
为优质高效的完成本次定测任务,从二线的施工要保障既有线安全行车和尽量节省工程投资考虑,在各段绕行定测之前,与其他专业对各方案进行现场踏勘核对,进行方案会审,及时发现问题,并及时解决,为方案的稳定提供依据
必要时放线前实测控制断面,确定线位

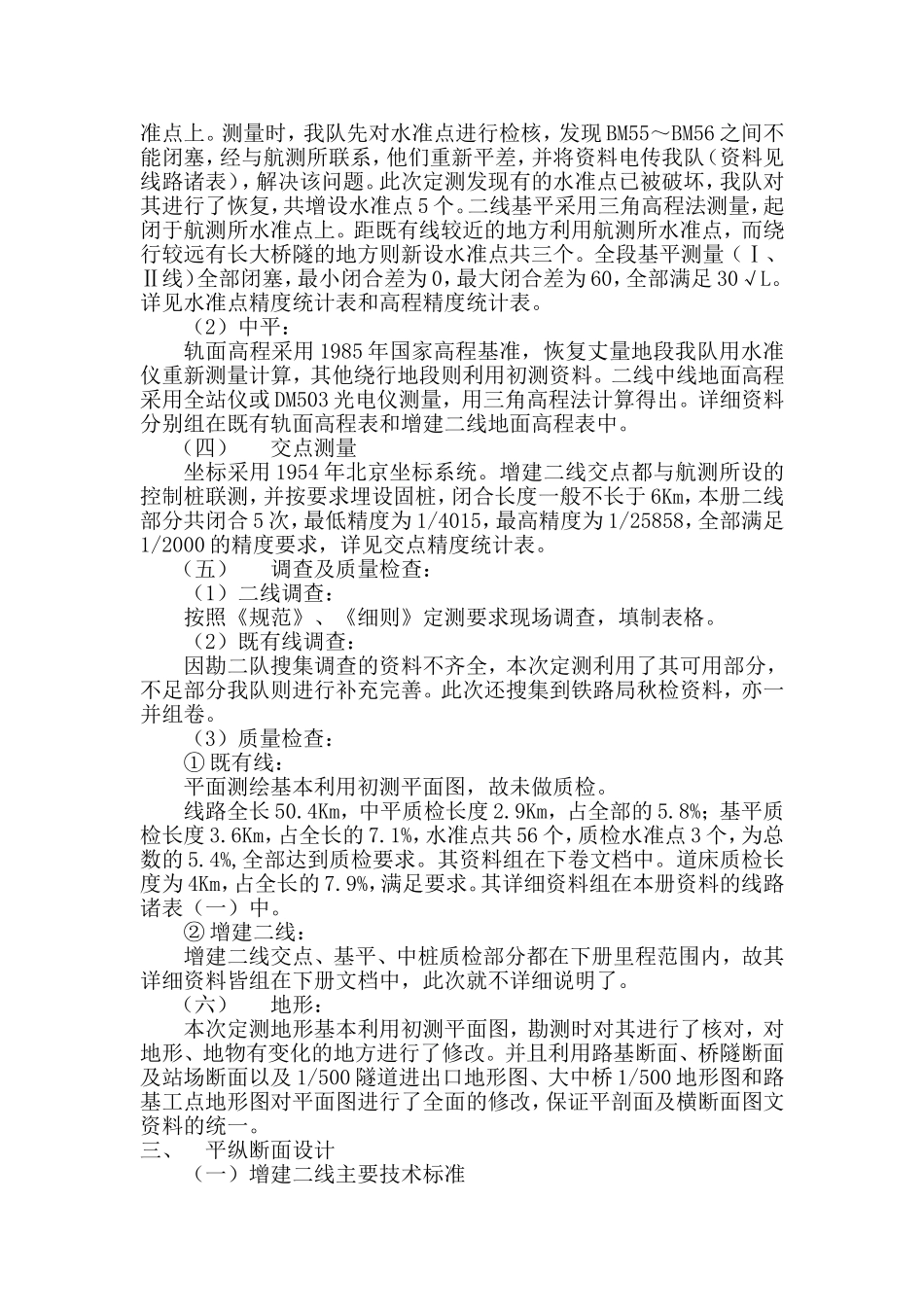

在内业、外业中严把质量关,对不合格产品无条
