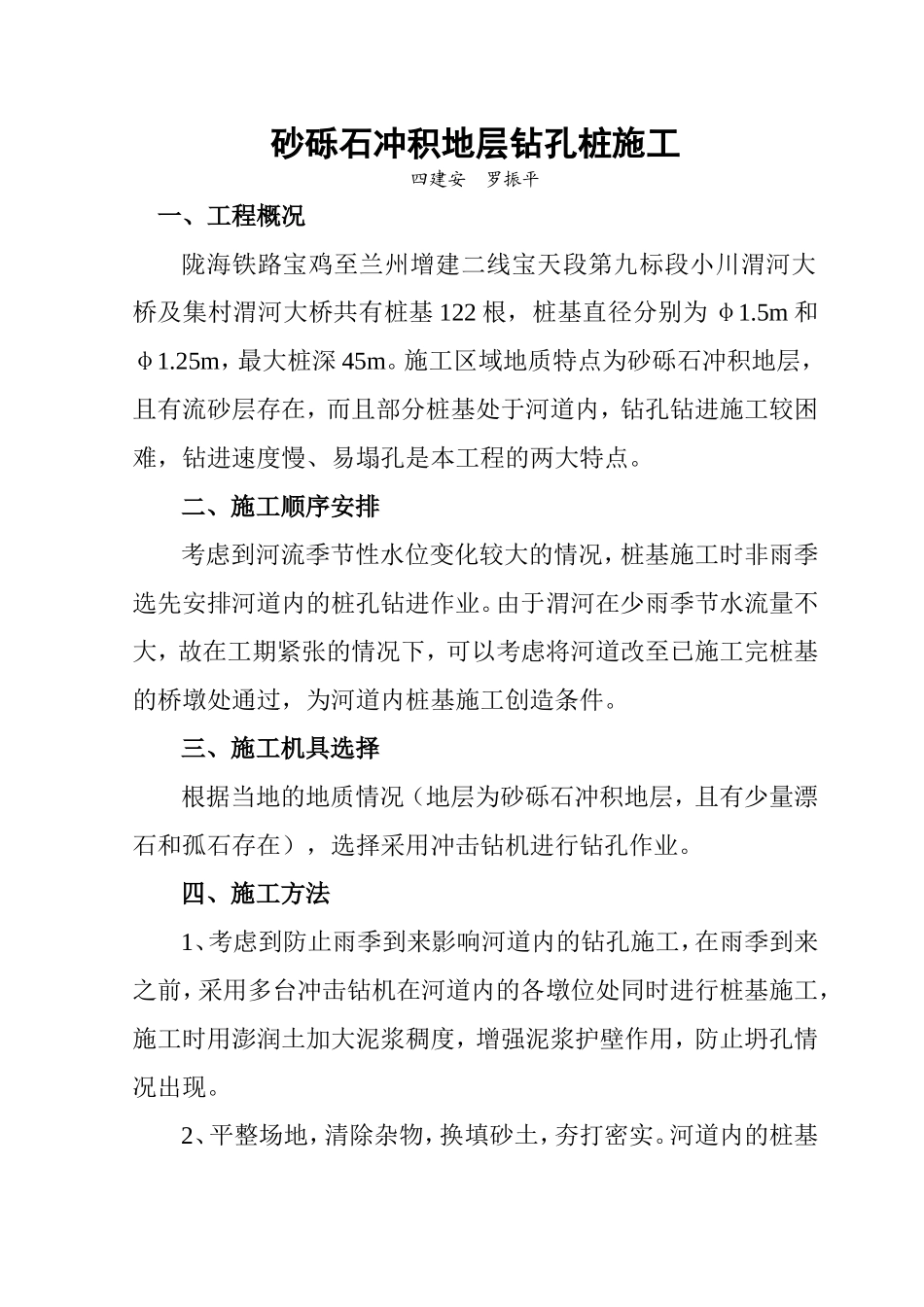

砂砾石冲积地层钻孔桩施工四建安罗振平一、工程概况陇海铁路宝鸡至兰州增建二线宝天段第九标段小川渭河大桥及集村渭河大桥共有桩基122根,桩基直径分别为φ1
25m,最大桩深45m
施工区域地质特点为砂砾石冲积地层,且有流砂层存在,而且部分桩基处于河道内,钻孔钻进施工较困难,钻进速度慢、易塌孔是本工程的两大特点
二、施工顺序安排考虑到河流季节性水位变化较大的情况,桩基施工时非雨季选先安排河道内的桩孔钻进作业
由于渭河在少雨季节水流量不大,故在工期紧张的情况下,可以考虑将河道改至已施工完桩基的桥墩处通过,为河道内桩基施工创造条件
三、施工机具选择根据当地的地质情况(地层为砂砾石冲积地层,且有少量漂石和孤石存在),选择采用冲击钻机进行钻孔作业
四、施工方法1、考虑到防止雨季到来影响河道内的钻孔施工,在雨季到来之前,采用多台冲击钻机在河道内的各墩位处同时进行桩基施工,施工时用澎润土加大泥浆稠度,增强泥浆护壁作用,防止坍孔情况出现
2、平整场地,清除杂物,换填砂土,夯打密实

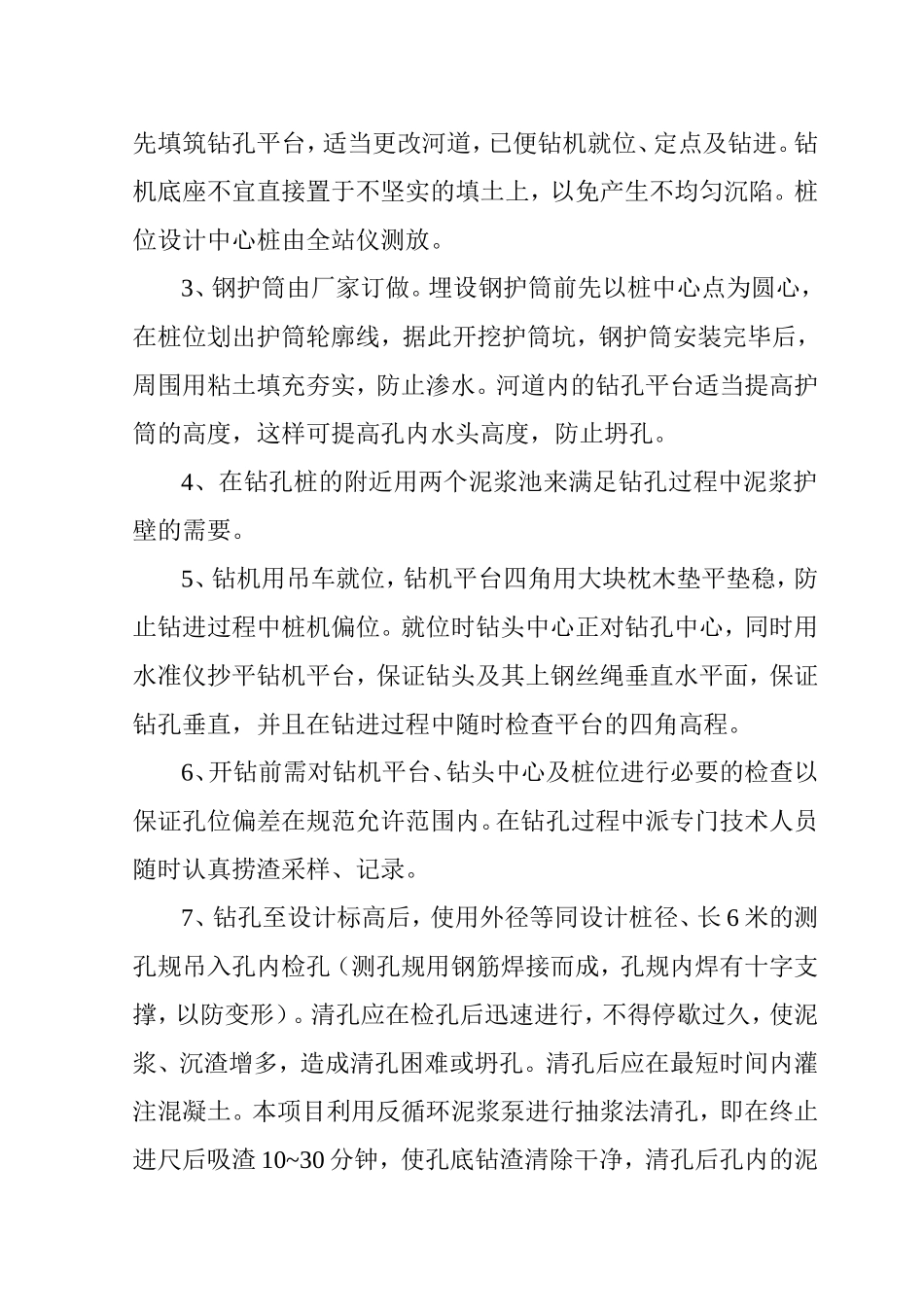

河道内的桩基先填筑钻孔平台,适当更改河道,已便钻机就位、定点及钻进
钻机底座不宜直接置于不坚实的填土上,以免产生不均匀沉陷
桩位设计中心桩由全站仪测放
3、钢护筒由厂家订做
埋设钢护筒前先以桩中心点为圆心,在桩位划出护筒轮廓线,据此开挖护筒坑,钢护筒安装完毕后,周围用粘土填充夯实,防止渗水
河道内的钻孔平台适当提高护筒的高度,这样可提高孔内水头高度,防止坍孔
4、在钻孔桩的附近用两个泥浆池来满足钻孔过程中泥浆护壁的需要
5、钻机用吊车就位,钻机平台四角用大块枕木垫平垫稳,防止钻进过程中桩机偏位
就位时钻头中心正对钻孔中心,同时用水准仪抄平钻机平台,保证钻头及其上钢丝绳垂直水平面,保证钻孔垂直,并且在钻进过程中随时检查平台的四角高程
6、开钻前需对钻机平台、钻头中心及桩位进行必要的检查以保证孔位偏差在规范允
