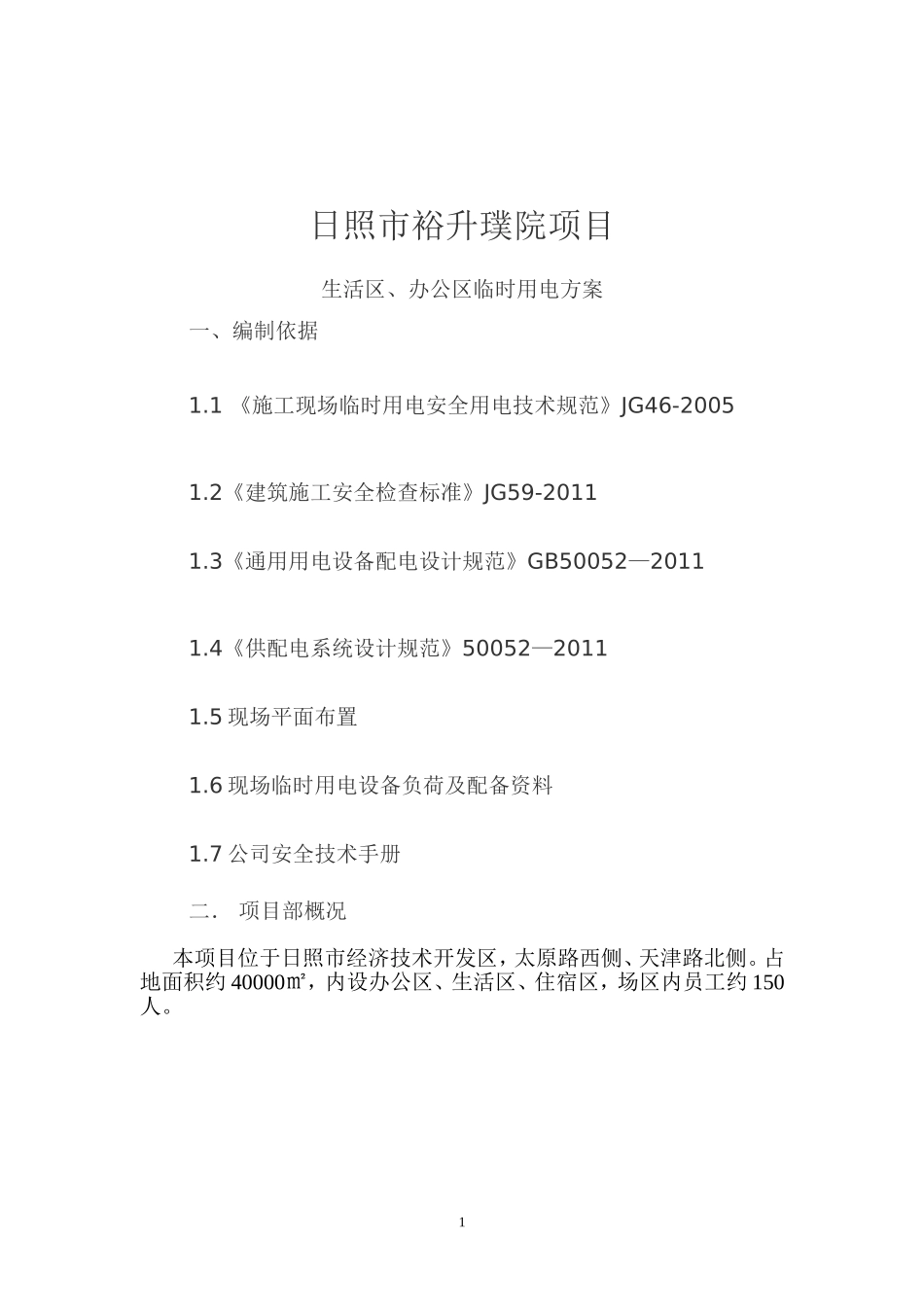

日照市裕升璞院项目生活区、办公区临时用电方案一、编制依据1
1《施工现场临时用电安全用电技术规范》JG46-20051
2《建筑施工安全检查标准》JG59-20111
3《通用用电设备配电设计规范》GB50052—20111
4《供配电系统设计规范》50052—20111
5现场平面布置1
6现场临时用电设备负荷及配备资料1
7公司安全技术手册二.项目部概况本项目位于日照市经济技术开发区,太原路西侧、天津路北侧
占地面积约40000㎡,内设办公区、生活区、住宿区,场区内员工约150人
1三、项目生活、办公用电设备登记表2
最大同时使用负荷计算最大同时使用设备计算有功功率:功率因数取0
8时,最大同时使用设备计算视在功率:ΣPjs=ΣPs/cosφ=102
53KW/0
16KVA3、变压器选择:选择新型节能200KVA箱式变压器一台,200KVA大于128
16KVA,可满足施工供电要求
安全载流量I=1000P/(··cosφ)=1000×128
16/(×380×0
8)=338(A)要选用50mm2铜芯电缆

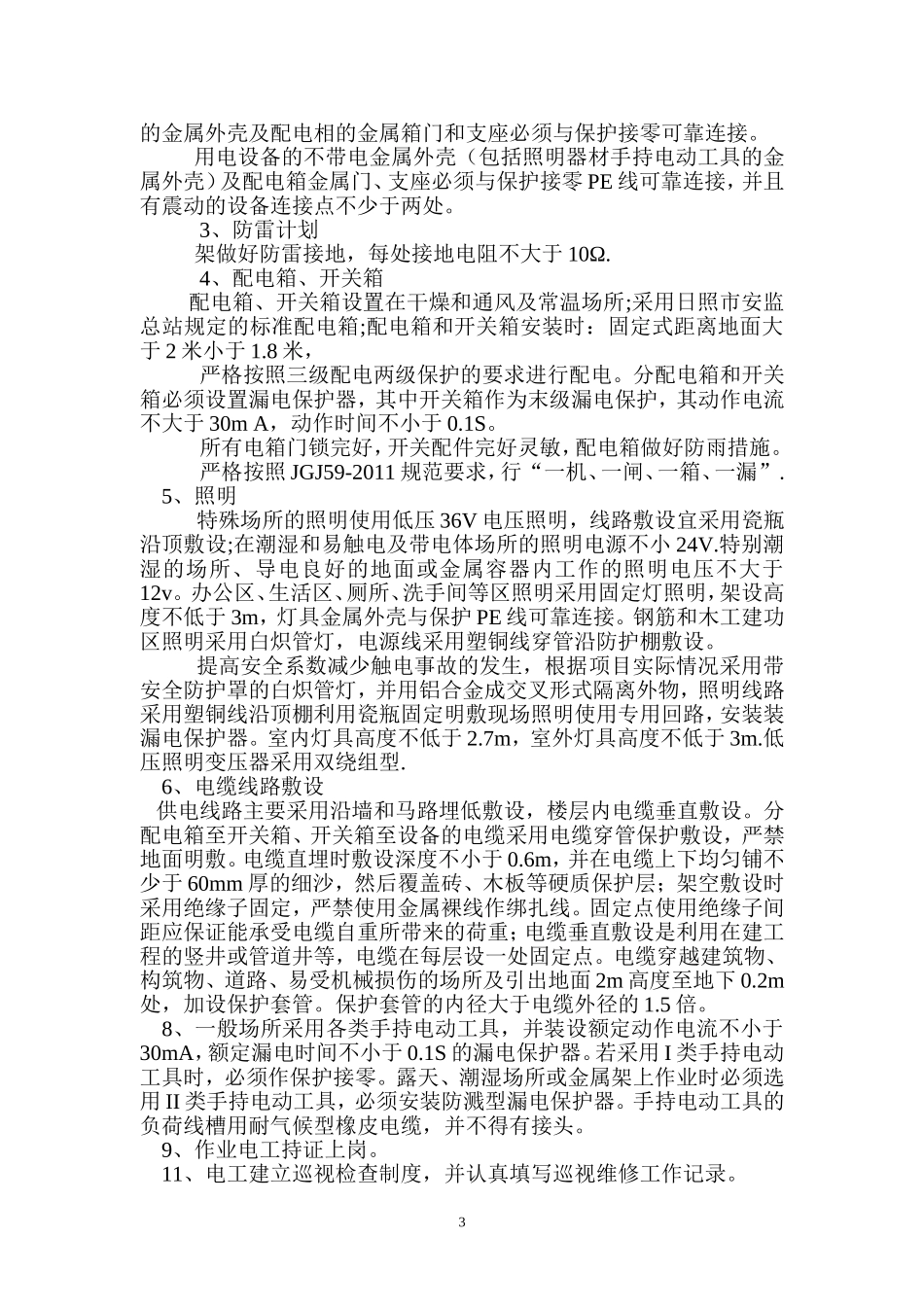

四、技术措施1、外电保护根据现场实际勘测,该工程外侧边缘与外电架空线路的边线之间符合安全操作距离
2、保护接零办公供电严格使用三相五线制TNS保护接零系统
外加箱变低压侧中性点直接接地,在每路专用保护零线PE上做至少三处重复接地,即现场总配电箱、分配电箱及开关箱处做重复接地
接地装置采用镀锌片垂直接入地下,每处接地体采用两根导体,间距5m,每处接地电阻不大于10Ω
重复接地必须和保护零线有可靠连接,严禁与工作零线连接
严禁一部分设备保护接地,一部分设备保护接零
设备不带电序号类别设备名称型号与规格单位数量单台负荷量(w)合计负荷量(w)备注1施工办公用电台式电脑17英寸台10757502笔记本电脑14~17英寸台206012003照明用电100004打
