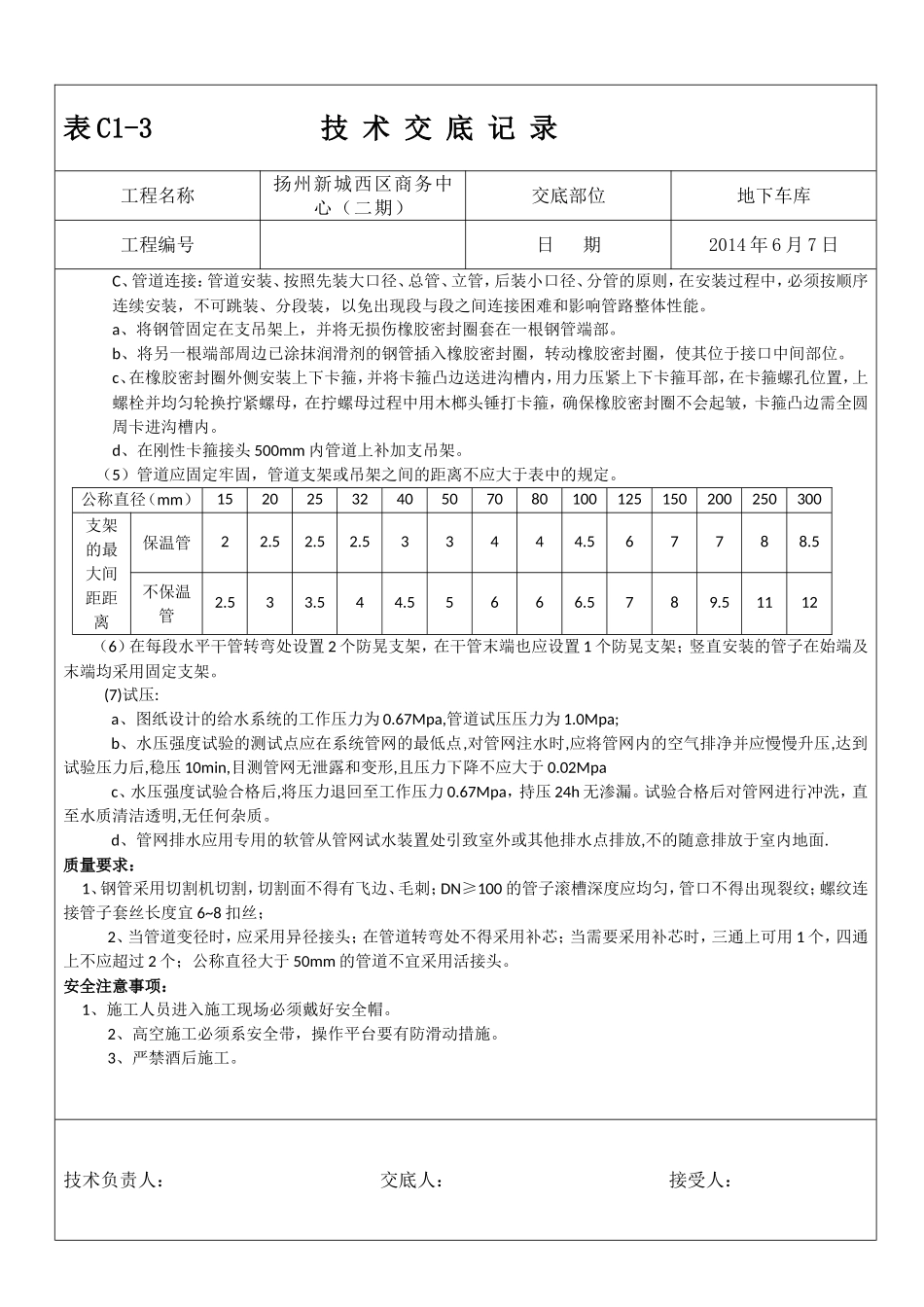

表C1-3技术交底记录工程名称扬州新城西区商务中心(二期)交底部位A楼工程编号钢塑复合管安装及试验日期2014年6月7日交底内容:施工准备:组织施工人员熟悉施工图纸及现场,组织材料及施工机具进场,作相应技术交底及安全交底
1、材料及机具:滚槽机、砂轮切割机、电焊机、手电钻、冲击钻、套丝机、铣口器、活扳手、手锤、气割设备、卷尺、线坠、水平仪、钢板尺、划针、钢塑复合管及管件等
2、作业条件:a、管道穿墙及楼板处已预留管洞或预埋套管,其洞口尺寸和套管规格符合要求;b、明装托、吊干管安装必须在安装层的结构顶板完成后进行;c、立管安装宜在主体结构完成后进行
施工方法及操作注意事项:1、工艺流程:安装准备→预制加工→卡架安装→干管安装→立管安装→支管安装→试压→冲洗→防腐→保温→调试2、具体要求:(1)安装前清除管内的杂物,安装时应随时清除已安装管道内的杂物
(2)钢塑复合管道连接:管径DN≥100时,采用卡箍连接,DN﹤100时,采用螺纹连接
管道穿外墙套管时,按刚性防水套管安装要求处理;管道穿内墙套管,按一般穿墙套管捻口处理
管道穿楼板处要按要求安装套管(套管管径比原管大两个规格),同时套管底与板底平,上口高出饰面20MM(卫生间、开水间处高出饰面50MM),管道安装好后要求位于套管的正中心
(3)管道螺纹连接时:螺纹连接的密封填料应均匀附着在管道的螺纹部分,拧紧螺纹时,不得将填料挤入管道内,连接后,应将连接处外部清理干净,连接处的螺纹应外留2~3扣的螺纹
(4)管道卡箍连接时:A、滚槽:a、
用切管机将钢管按需要的长度切割,用水平仪检查切口断面,确保切口断面与钢管中轴线垂直
切口如果有毛刺,应用砂轮机打磨光滑
b、将需要加工沟槽的钢管架设在滚槽机和滚槽机尾架上,用水平仪抄平,使钢管处于水平位置
c、将钢管加工端断面紧贴滚槽机,使钢管中轴线与滚轮面垂直
d、缓缓压下
千斤顶,使上压
