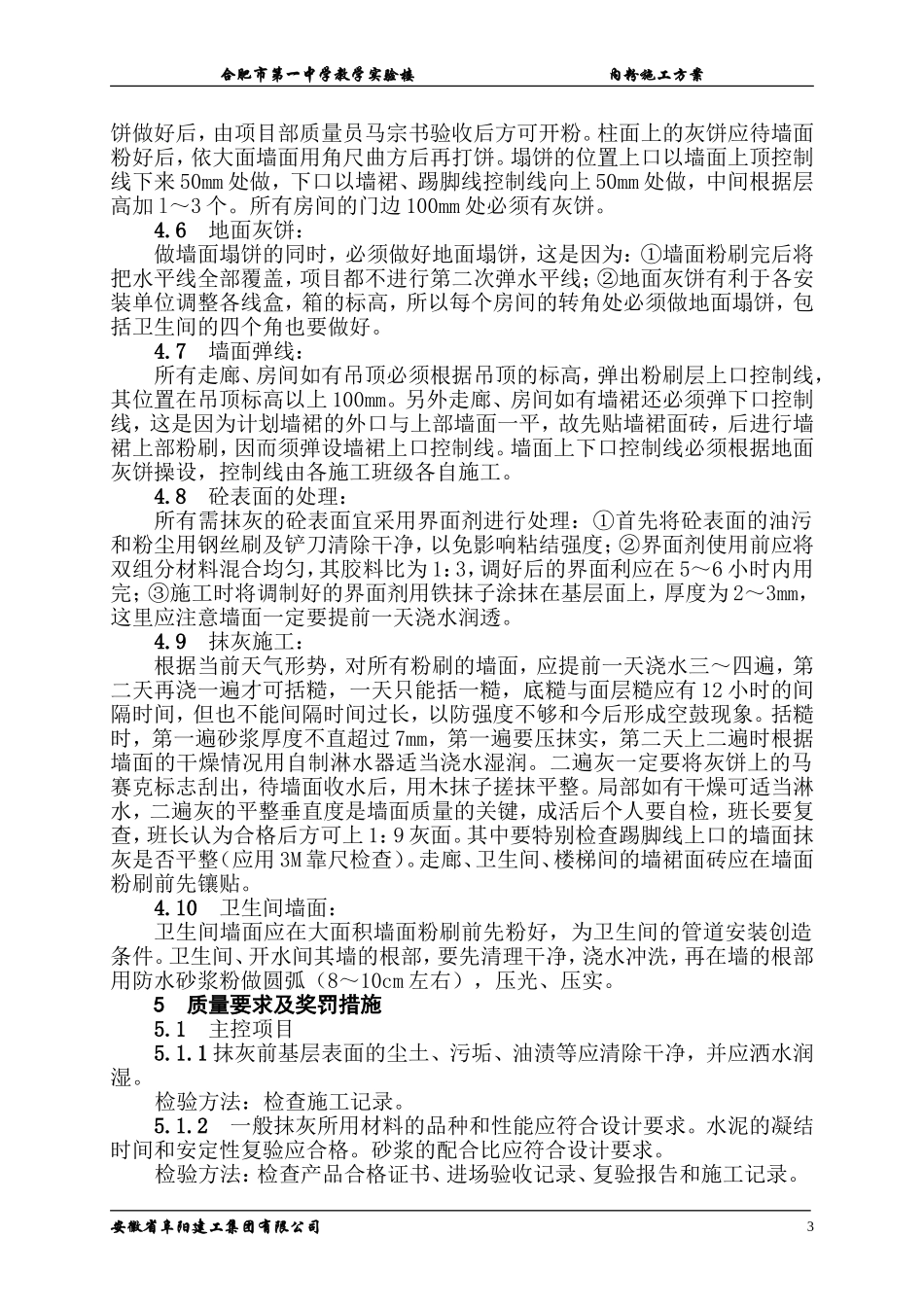

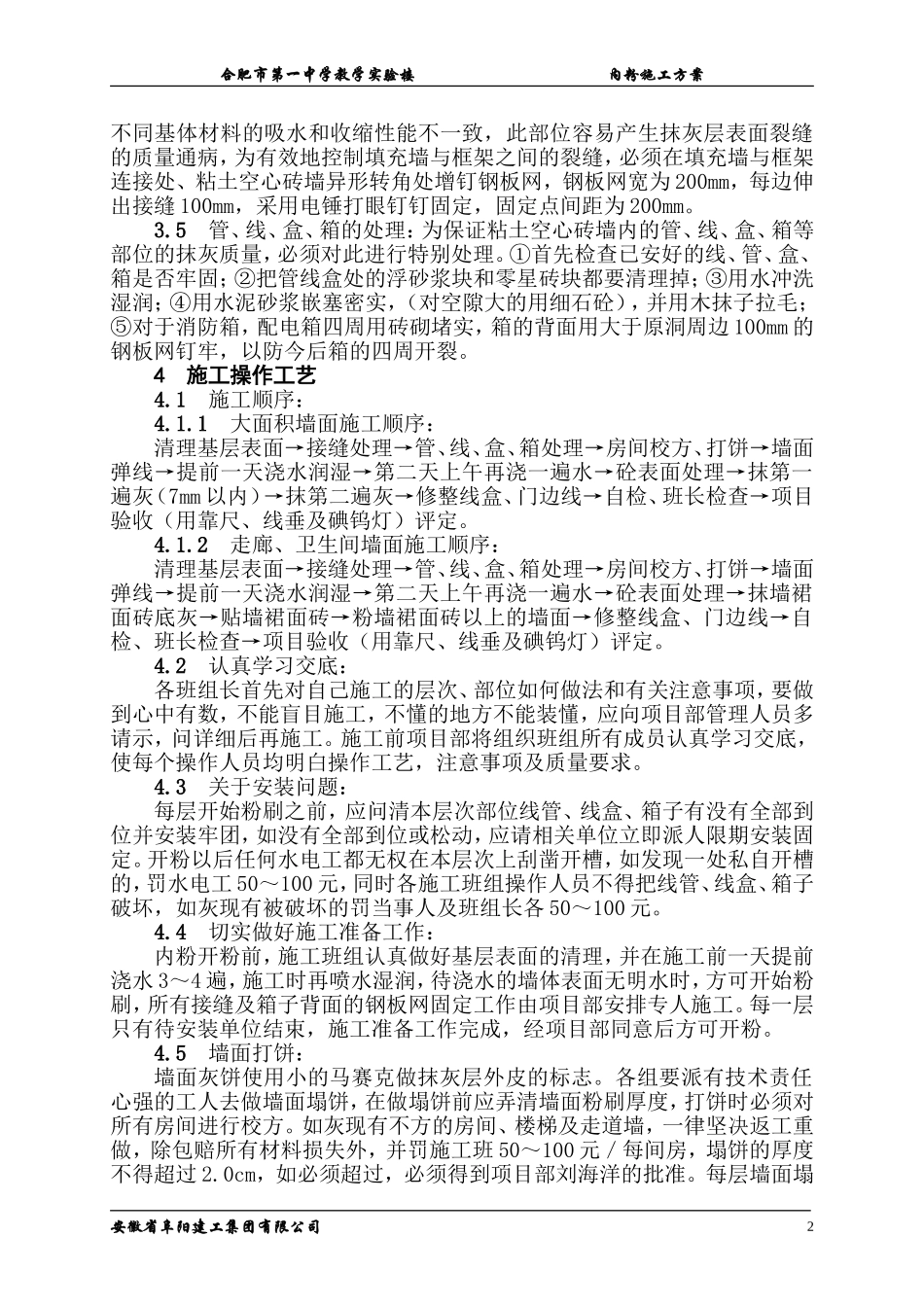

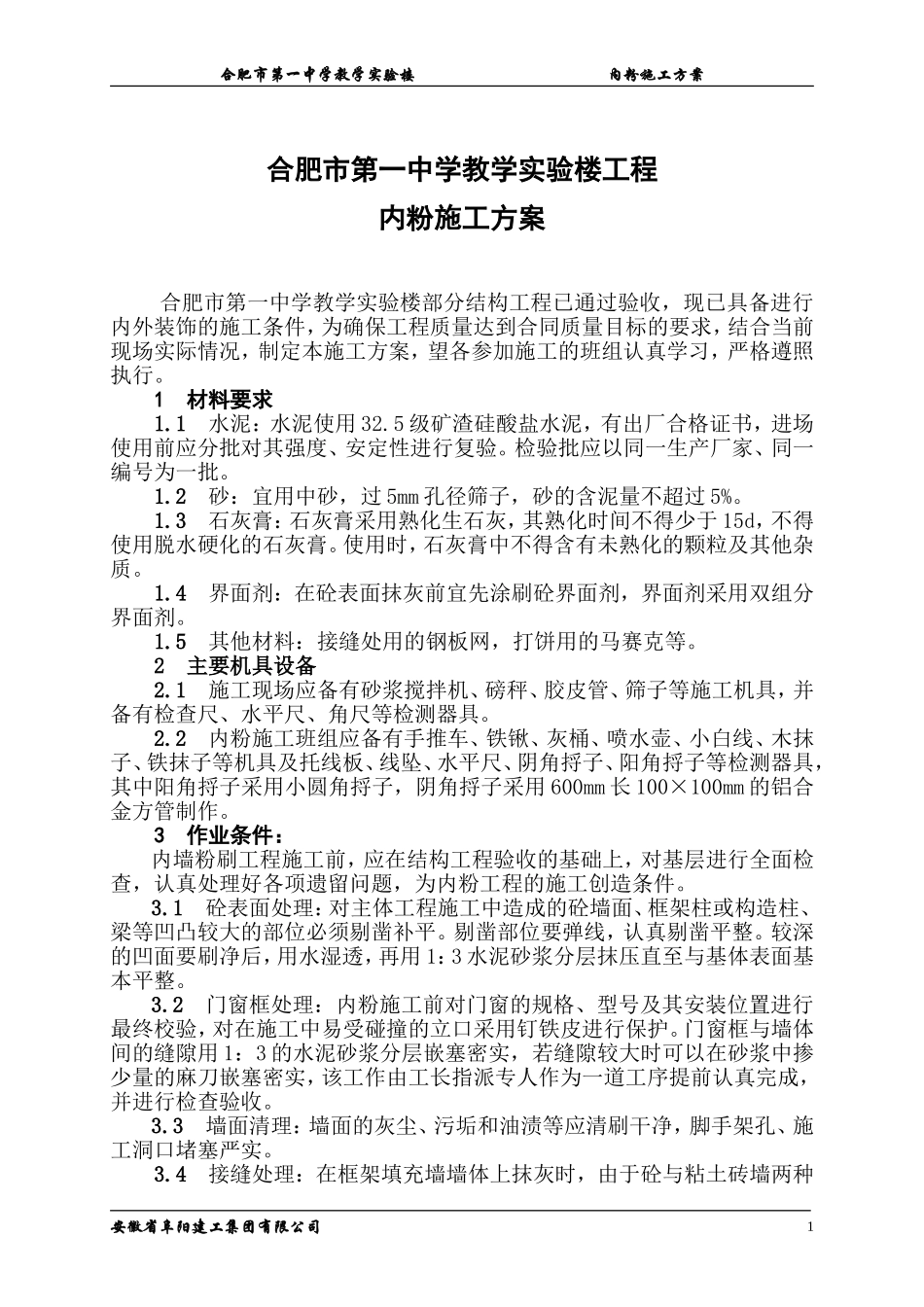

合肥市第一中学教学实验楼内粉施工方案合肥市第一中学教学实验楼工程内粉施工方案合肥市第一中学教学实验楼部分结构工程已通过验收,现已具备进行内外装饰的施工条件,为确保工程质量达到合同质量目标的要求,结合当前现场实际情况,制定本施工方案,望各参加施工的班组认真学习,严格遵照执行
1材料要求1
1水泥:水泥使用32
5级矿渣硅酸盐水泥,有出厂合格证书,进场使用前应分批对其强度、安定性进行复验
检验批应以同一生产厂家、同一编号为一批
2砂:宜用中砂,过5mm孔径筛子,砂的含泥量不超过5%
3石灰膏:石灰膏采用熟化生石灰,其熟化时间不得少于15d,不得使用脱水硬化的石灰膏
使用时,石灰膏中不得含有未熟化的颗粒及其他杂质
4界面剂:在砼表面抹灰前宜先涂刷砼界面剂,界面剂采用双组分界面剂
5其他材料:接缝处用的钢板网,打饼用的马赛克等
2主要机具设备2
1施工现场应备有砂浆搅拌机、磅秤、胶皮管、筛子等施工机具,并备有检查尺、水平尺、角尺等检测器具
2内粉施工班组应备有手推车、铁锹、灰桶、喷水壶、小白线、木抹子、铁抹子等机具及托线板、线坠、水平尺、阴角捋子、阳角捋子等检测器具,其中阳角捋子采用小圆角捋子,阴角捋子采用600mm长100×100mm的铝合金方管制作
3作业条件:内墙粉刷工程施工前,应在结构工程验收的基础上,对基层进行全面检查,认真处理好各项遗留问题,为内粉工程的施工创造条件
1砼表面处理:对主体工程施工中造成的砼墙面、框架柱或构造柱、梁等凹凸较大的部位必须剔凿补平
剔凿部位要弹线,认真剔凿平整
较深的凹面要刷净后,用水湿透,再用1:3水泥砂浆分层抹压直至与基体表面基本平整
2门窗框处理:内粉施工前对门窗的规格、型号及其安装位置进行最终校验,对在施工中易受碰撞的立口采用钉铁皮进行保护
门窗框与墙体间的缝隙用1:3的水泥砂浆分层嵌塞密实,若缝隙较大时可以
