石灰土路基填筑施工方案一、编制说明根据设计要求,对高液限土或膨胀土路堑开挖的土方,液限W>70%的高液限土及膨胀土不得用于路基填筑,直接废弃
液限≤70%的高液限土及弱至中等膨胀土经掺灰处理后可用于填筑路基
路堤底部50cm填筑微风化~新鲜碎石或石渣,以防毛细水上升侵蚀路基,边部采用符合路基填筑要求的粘性土包边,包边厚度为2m
掺灰时,应将粉碎后16mm粒径的土块控制在15%以内,以增强改性效果
若为膨胀土,当Ip<28时,掺灰4%;当Ip≥28时,掺灰6%
若为高液限土,掺灰4%
为优质、高效的搞好石灰土施工,确保石灰土施工得以顺利进行,编制本施工方案指导施工
二、施工方案本合同段的石灰土施工主要采用路拌法进行施工
因本合同段石灰土数量较小,故未针对石灰土填筑进行工艺性试验,石灰土路基填筑施工工艺主要参考土方路基试验段施工工艺
1、施工的一般要求石灰土较适合在春末和夏季组织施工,气温在5℃以上,尽量避免在低温不利季节施工
在施工时应遵循以下规定
(1)细粒土宜尽可能的粉碎,土块最大粒径不应大于15mm
(2)配料必须准确,拌和应均匀
(3)严格控制厚度、标高和横坡
(4)应使混合料处于或稍大于最佳含水量时碾压至规定的压度
(5)在施工时对压实机具的选择、压实工艺的控制、混合料含水量的控制都应按规范及施工要求进行

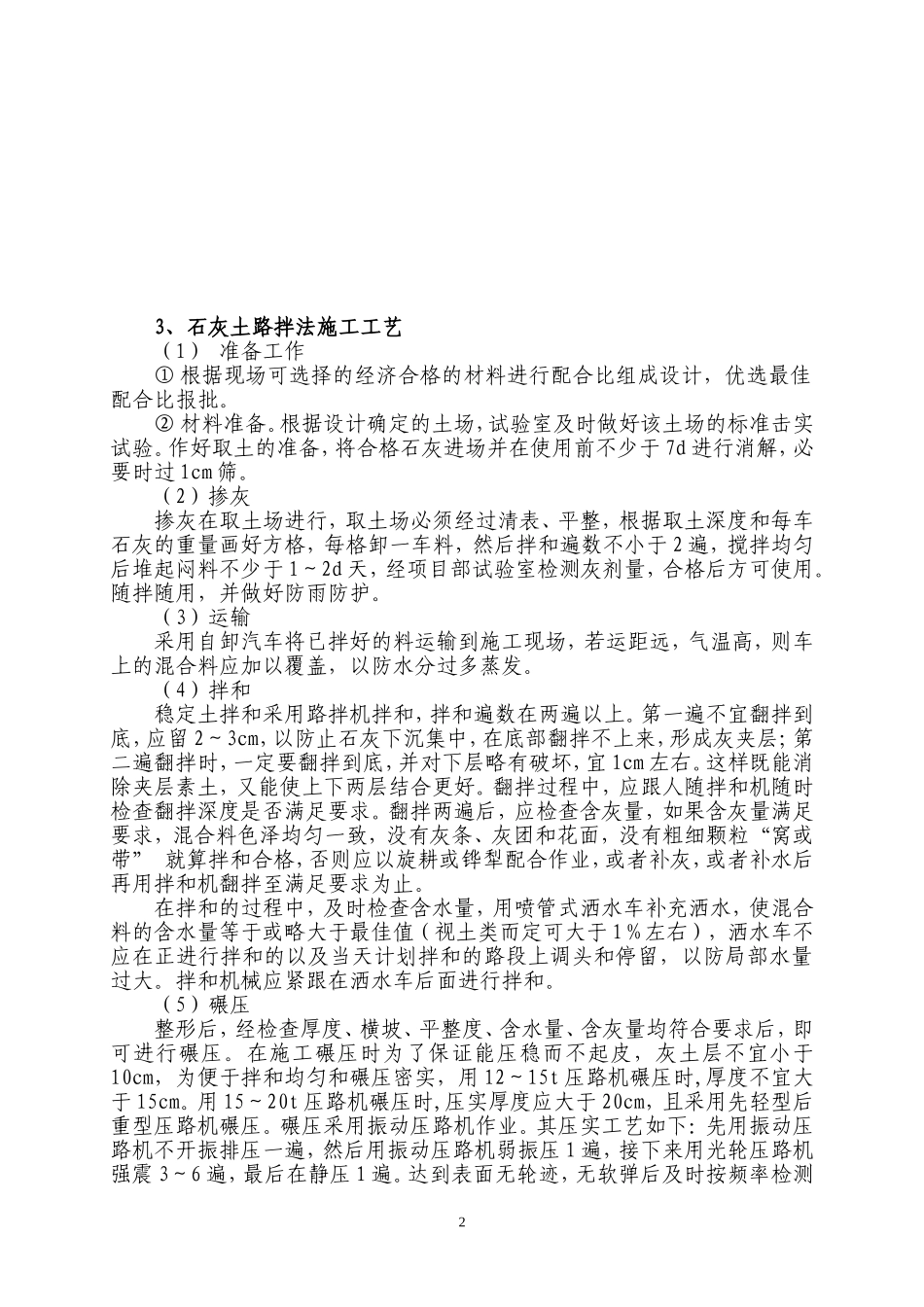

2、石灰土路拌法施工工艺流程石灰土路拌法施工工艺流程图1石灰鉴定石灰土组成设计配比批报拌和(取土场)压实检查土场集料准备土工试验土场选择检查验收石灰消解过筛运输摊铺整平路拌碾压测含水量3、石灰土路拌法施工工艺(1)准备工作①根据现场可选择的经济合格的材料进行配合比组成设计,优选最佳配合比报批
根据设计确定的土场,试验室及时做好该土场的标准击实试验
作好取土的准备,将合格石灰进场并在使用前不少于7d进行消解,必要时过1cm筛

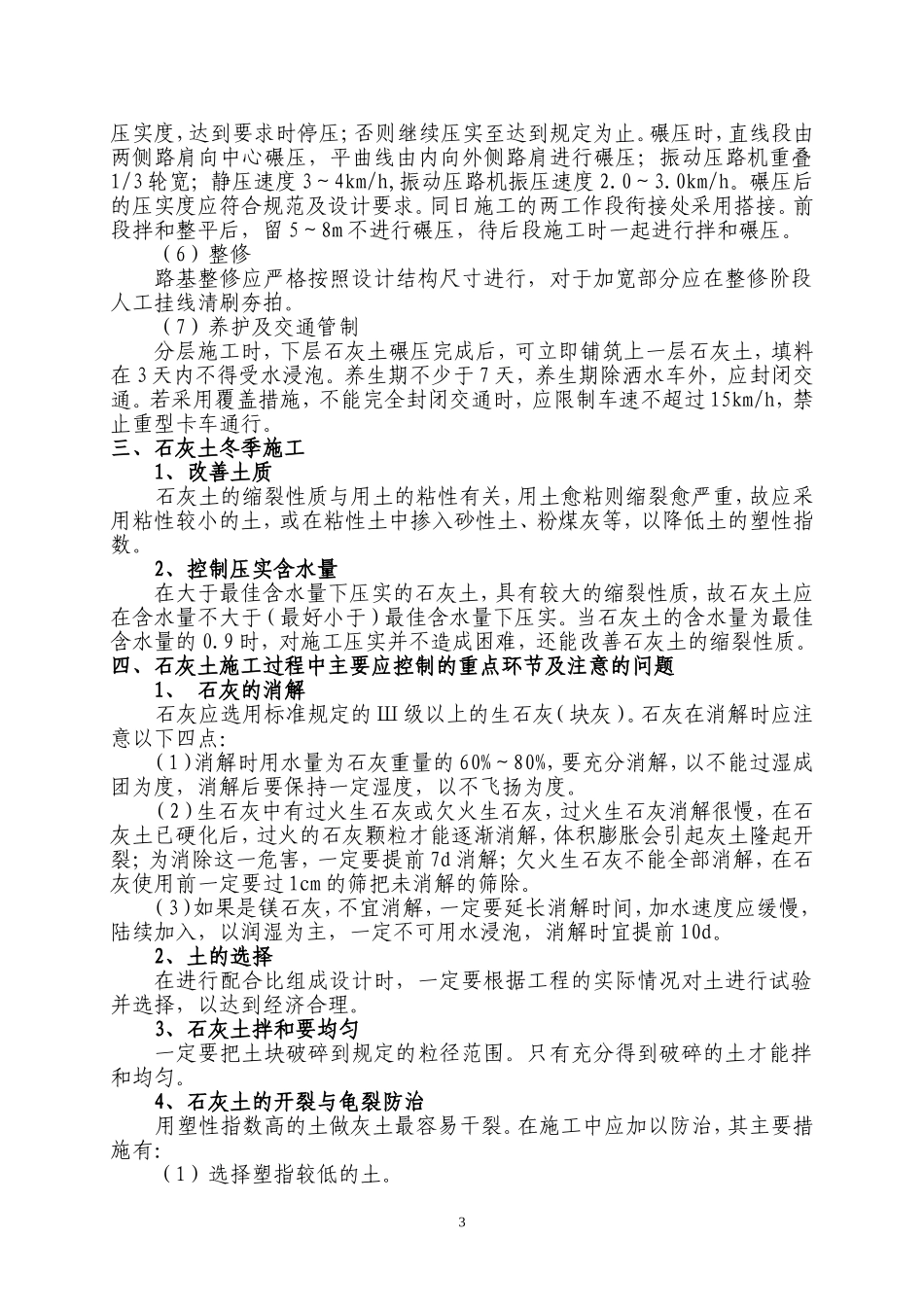

(2)掺灰掺灰在取土场进行,
