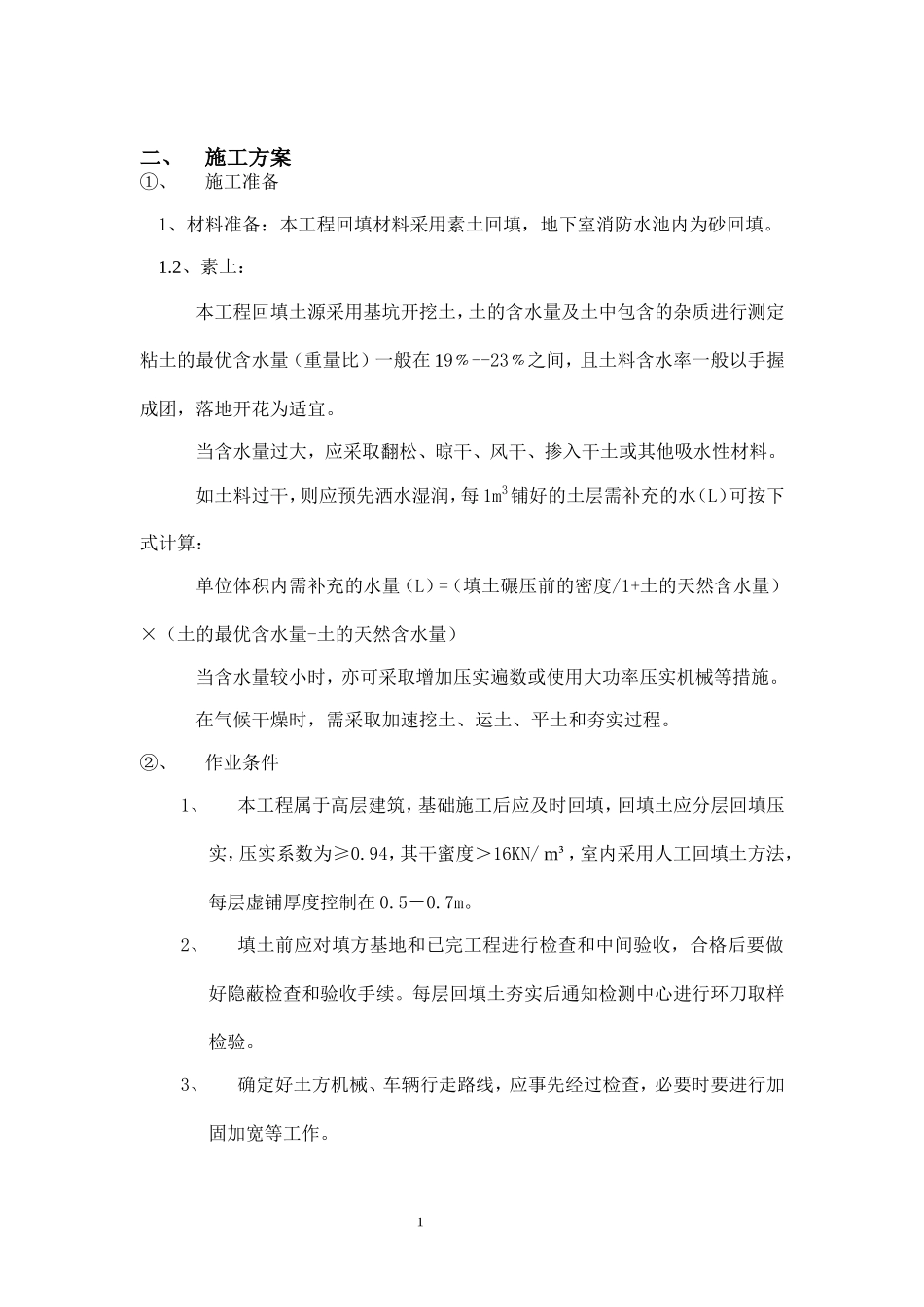

二、施工方案①、施工准备1、材料准备:本工程回填材料采用素土回填,地下室消防水池内为砂回填
2、素土:本工程回填土源采用基坑开挖土,土的含水量及土中包含的杂质进行测定粘土的最优含水量(重量比)一般在19﹪--23﹪之间,且土料含水率一般以手握成团,落地开花为适宜
当含水量过大,应采取翻松、晾干、风干、掺入干土或其他吸水性材料
如土料过干,则应预先洒水湿润,每1m3铺好的土层需补充的水(L)可按下式计算:单位体积内需补充的水量(L)=(填土碾压前的密度/1+土的天然含水量)×(土的最优含水量-土的天然含水量)当含水量较小时,亦可采取增加压实遍数或使用大功率压实机械等措施
在气候干燥时,需采取加速挖土、运土、平土和夯实过程
②、作业条件1、本工程属于高层建筑,基础施工后应及时回填,回填土应分层回填压实,压实系数为≥0
94,其干蜜度>16KN/m³,室内采用人工回填土方法,每层虚铺厚度控制在0
2、填土前应对填方基地和已完工程进行检查和中间验收,合格后要做好隐蔽检查和验收手续
每层回填土夯实后通知检测中心进行环刀取样检验
3、确定好土方机械、车辆行走路线,应事先经过检查,必要时要进行加固加宽等工作
14、回填前应将基坑四周内清理干净,不得有垃圾、杂物、积水等
清到与基坑四周排水沟基地标高齐平
5、做好雨季施工的防水、排水措施,防止水流入基坑,场地积水及时排除
地下水位过高时,应继续抽水,降低地下水位使地下水位经常保持在施工面一下0
6、做好高程及标高控制
在附近结构上抄水准线,打水平桩

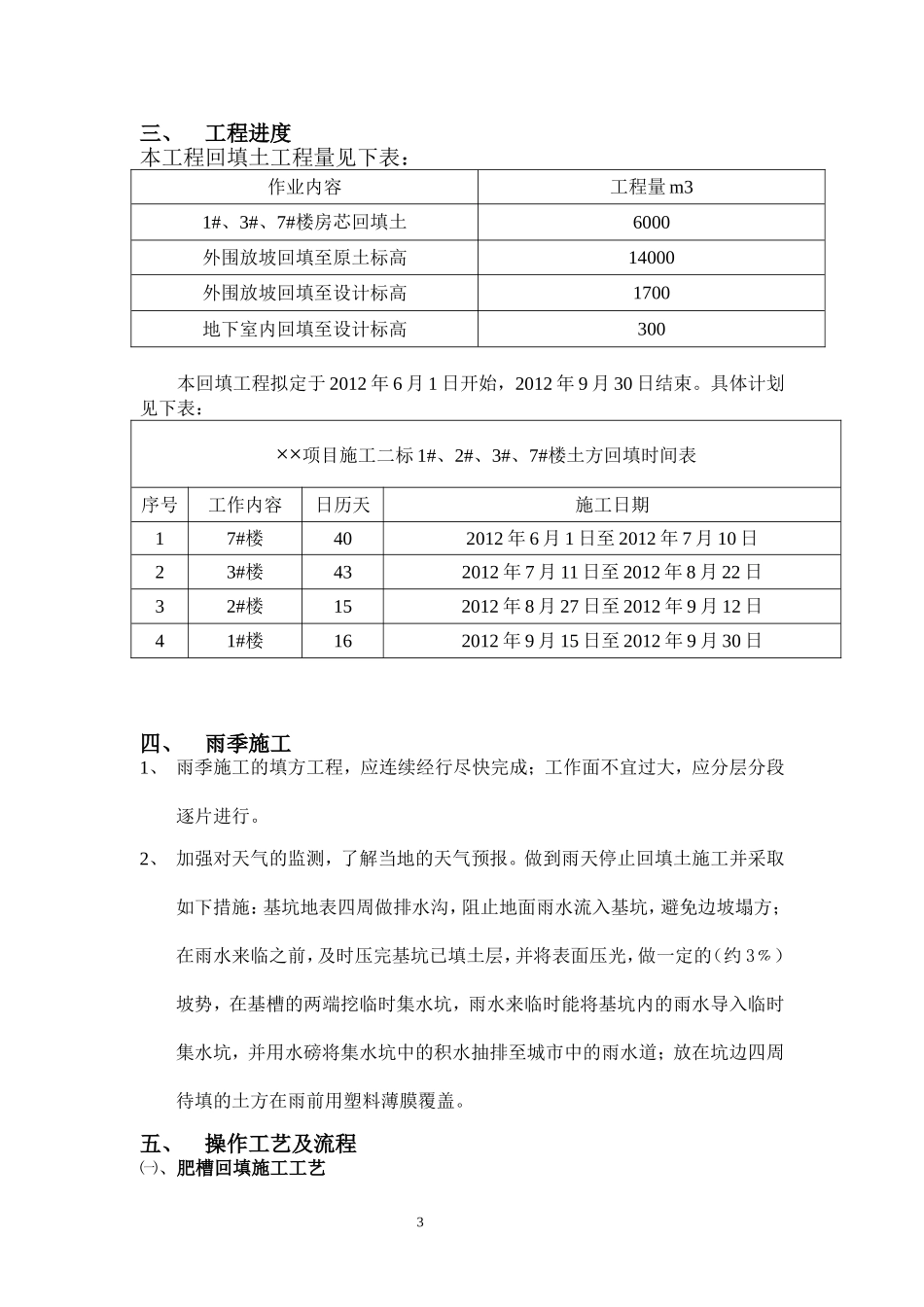

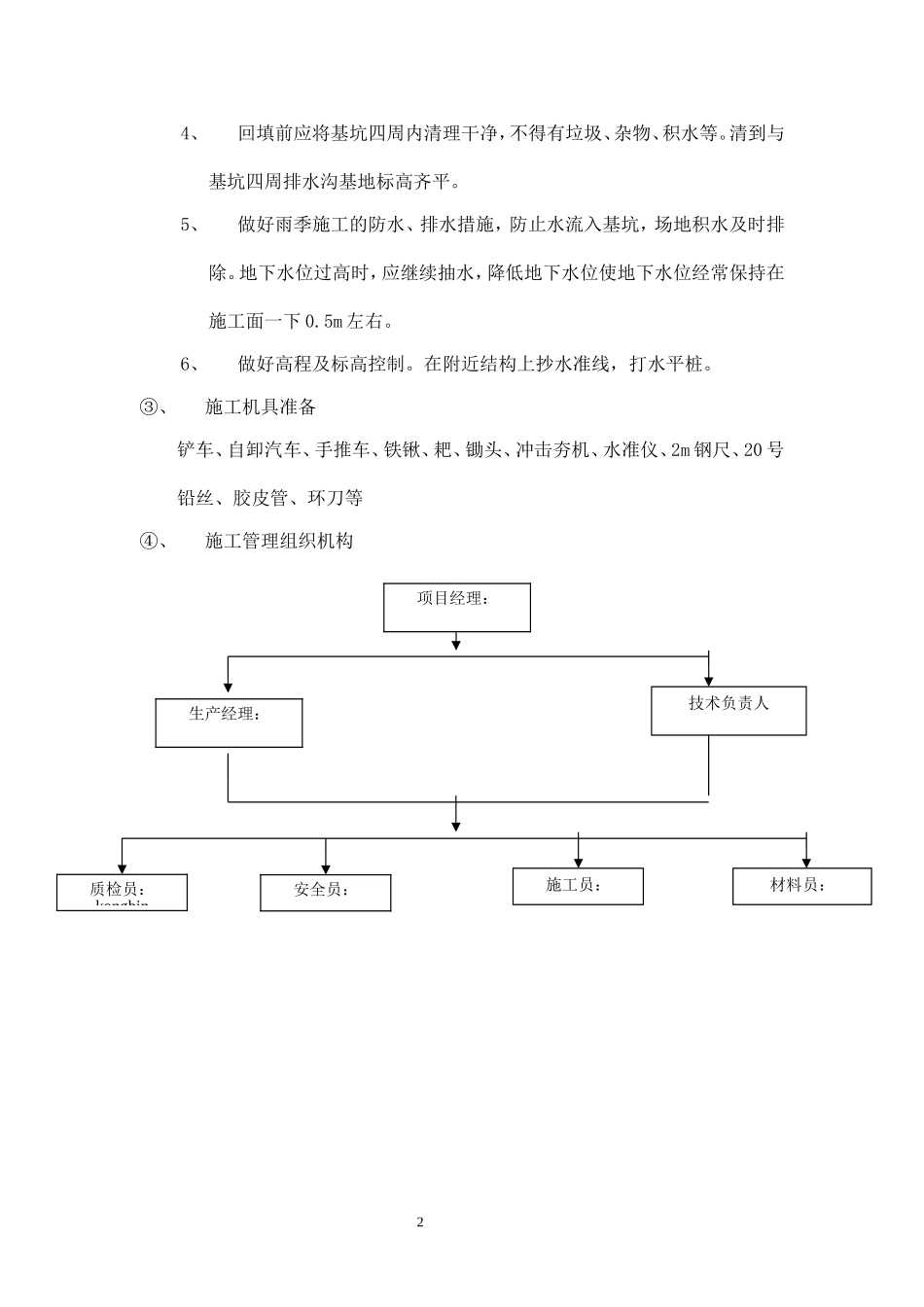

③、施工机具准备铲车、自卸汽车、手推车、铁锹、耙、锄头、冲击夯机、水准仪、2m钢尺、20号铅丝、胶皮管、环刀等④、施工管理组织机构技术负责人施工员:材料员:2项目经理:生产经理:质检员:kongbin安全员:三、工程进度本工程回填土工程量见下表:作业内容工程量m31#
