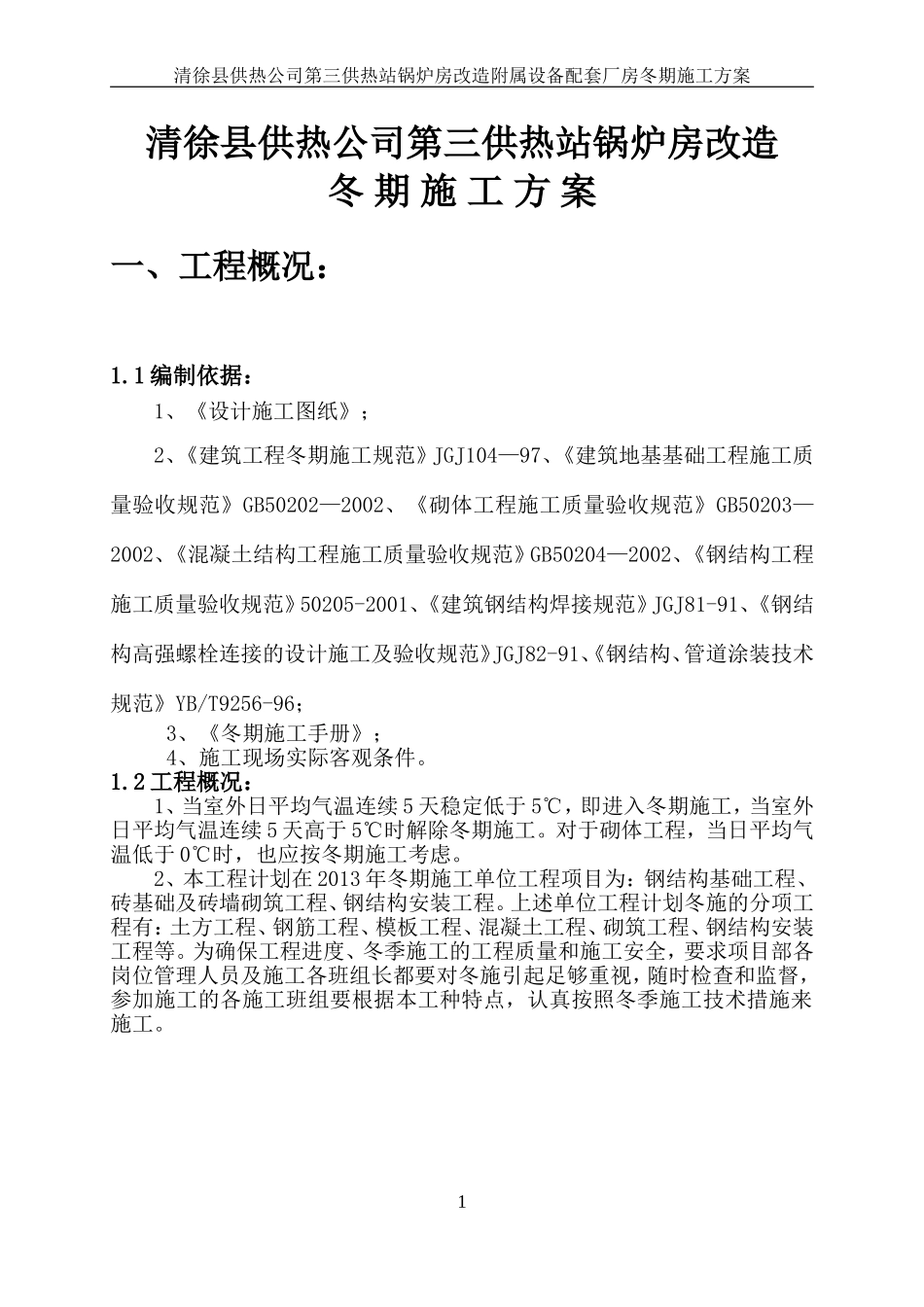

清徐县供热公司第三供热站锅炉房改造附属设备配套厂房冬期施工方案清徐县供热公司第三供热站锅炉房改造冬期施工方案一、工程概况:1
1编制依据:1、《设计施工图纸》;2、《建筑工程冬期施工规范》JGJ104—97、《建筑地基基础工程施工质量验收规范》GB50202—2002、《砌体工程施工质量验收规范》GB50203—2002、《混凝土结构工程施工质量验收规范》GB50204—2002、《钢结构工程施工质量验收规范》50205-2001、《建筑钢结构焊接规范》JGJ81-91、《钢结构高强螺栓连接的设计施工及验收规范》JGJ82-91、《钢结构、管道涂装技术规范》YB/T9256-96;3、《冬期施工手册》;4、施工现场实际客观条件
2工程概况:1、当室外日平均气温连续5天稳定低于5℃,即进入冬期施工,当室外日平均气温连续5天高于5℃时解除冬期施工
对于砌体工程,当日平均气温低于0℃时,也应按冬期施工考虑
2、本工程计划在2013年冬期施工单位工程项目为:钢结构基础工程、砖基础及砖墙砌筑工程、钢结构安装工程
上述单位工程计划冬施的分项工程有:土方工程、钢筋工程、模板工程、混凝土工程、砌筑工程、钢结构安装工程等
为确保工程进度、冬季施工的工程质量和施工安全,要求项目部各岗位管理人员及施工各班组长都要对冬施引起足够重视,随时检查和监督,参加施工的各施工班组要根据本工种特点,认真按照冬季施工技术措施来施工
1清徐县供热公司第三供热站锅炉房改造附属设备配套厂房冬期施工方案二、冬施准备:进入冬季施工期,施工现场要提前做好冬施的有关准备工作
工地办公室及职工宿舍取暖采用电暖气,严禁用电炉子及碘钨灯等明火取暖,应本着节能、节约材料的原则做好采暖工作
室外给水管线必须提前做好保温并随时对管线保温情况进行检查,防止管线冻坏

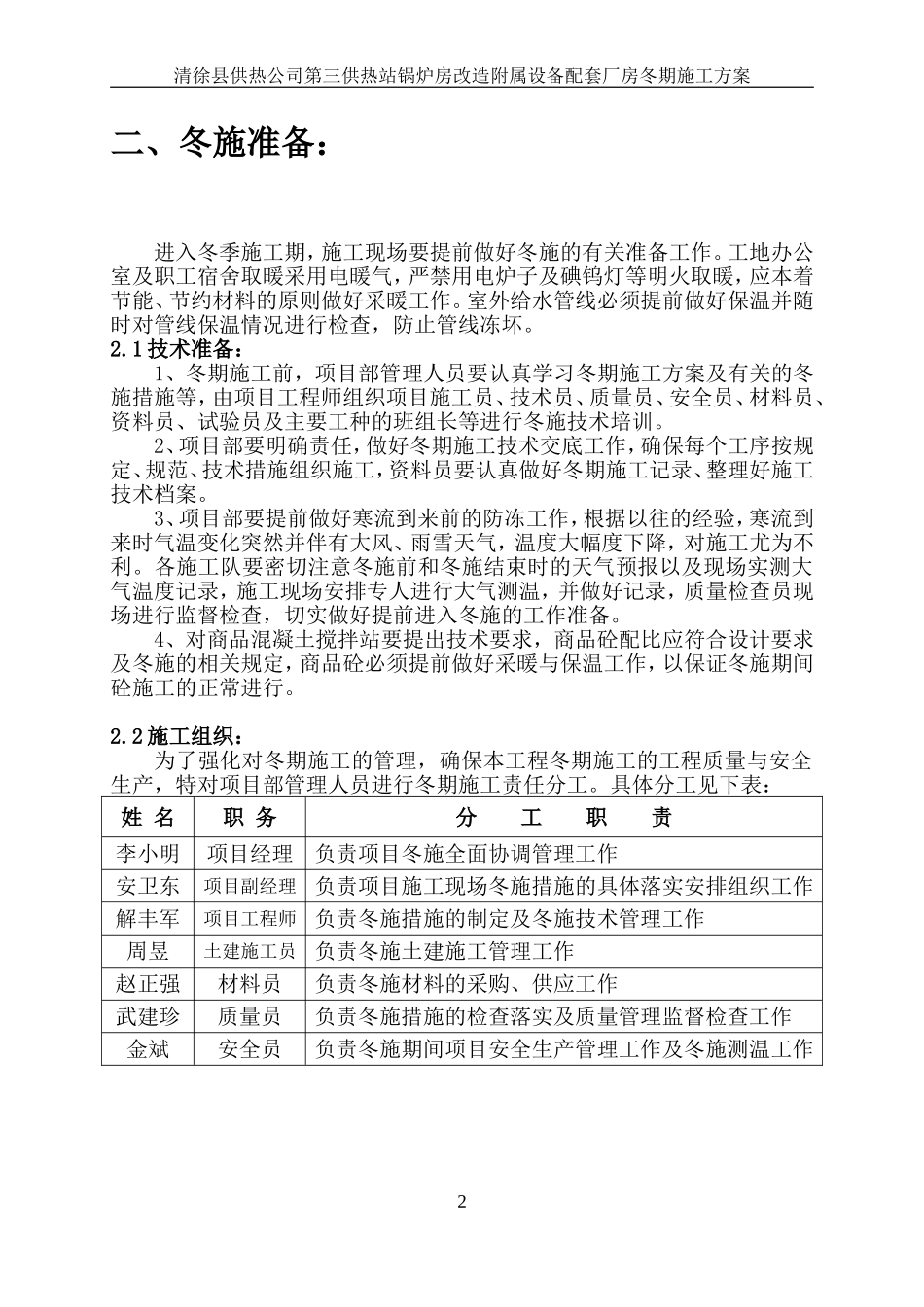

1技术准备:1、冬期施工前,项目部管理人员要认真学习冬期施工方案及
