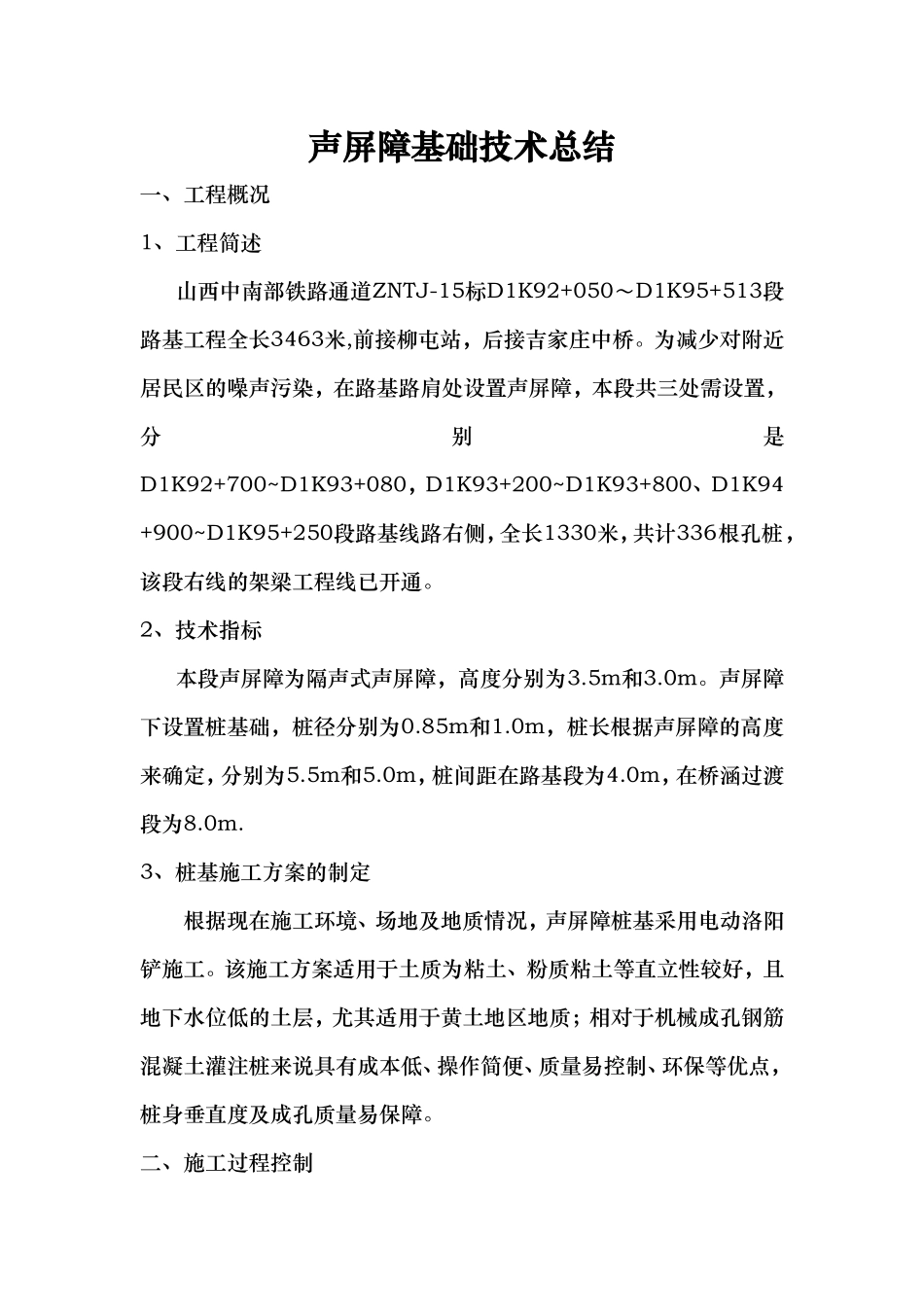

声屏障基础技术总结一、工程概况1、工程简述山西中南部铁路通道ZNTJ-15标D1K92+050~D1K95+513段路基工程全长3463米,前接柳屯站,后接吉家庄中桥
为减少对附近居民区的噪声污染,在路基路肩处设置声屏障,本段共三处需设置,分别是D1K92+700~D1K93+080,D1K93+200~D1K93+800、D1K94+900~D1K95+250段路基线路右侧,全长1330米,共计336根孔桩,该段右线的架梁工程线已开通
2、技术指标本段声屏障为隔声式声屏障,高度分别为3
声屏障下设置桩基础,桩径分别为0
0m,桩长根据声屏障的高度来确定,分别为5
0m,桩间距在路基段为4
0m,在桥涵过渡段为8
3、桩基施工方案的制定根据现在施工环境、场地及地质情况,声屏障桩基采用电动洛阳铲施工
该施工方案适用于土质为粘土、粉质粘土等直立性较好,且地下水位低的土层,尤其适用于黄土地区地质;相对于机械成孔钢筋混凝土灌注桩来说具有成本低、操作简便、质量易控制、环保等优点,桩身垂直度及成孔质量易保障

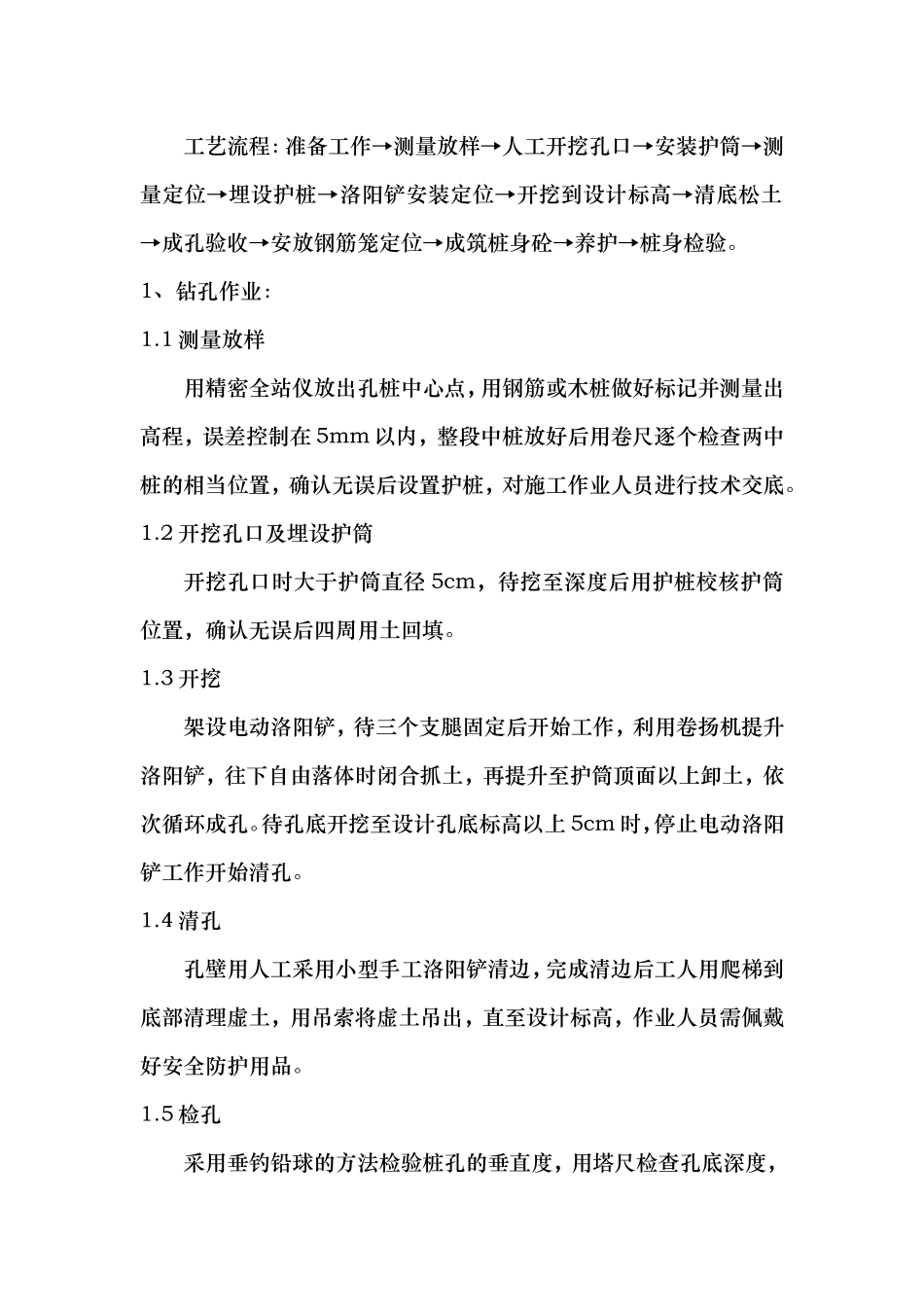

二、施工过程控制工艺流程:准备工作→测量放样→人工开挖孔口→安装护筒→测量定位→埋设护桩→洛阳铲安装定位→开挖到设计标高→清底松土→成孔验收→安放钢筋笼定位→成筑桩身砼→养护→桩身检验
1、钻孔作业:1
1测量放样用精密全站仪放出孔桩中心点,用钢筋或木桩做好标记并测量出高程,误差控制在5mm以内,整段中桩放好后用卷尺逐个检查两中桩的相当位置,确认无误后设置护桩,对施工作业人员进行技术交底
2开挖孔口及埋设护筒开挖孔口时大于护筒直径5cm,待挖至深度后用护桩校核护筒位置,确认无误后四周用土回填
3开挖架设电动洛阳铲,待三个支腿固定后开始工作,利用卷扬机提升洛阳铲,往下自由落体时闭合抓土,再提升至护筒顶面以上卸土,依次循环成孔
