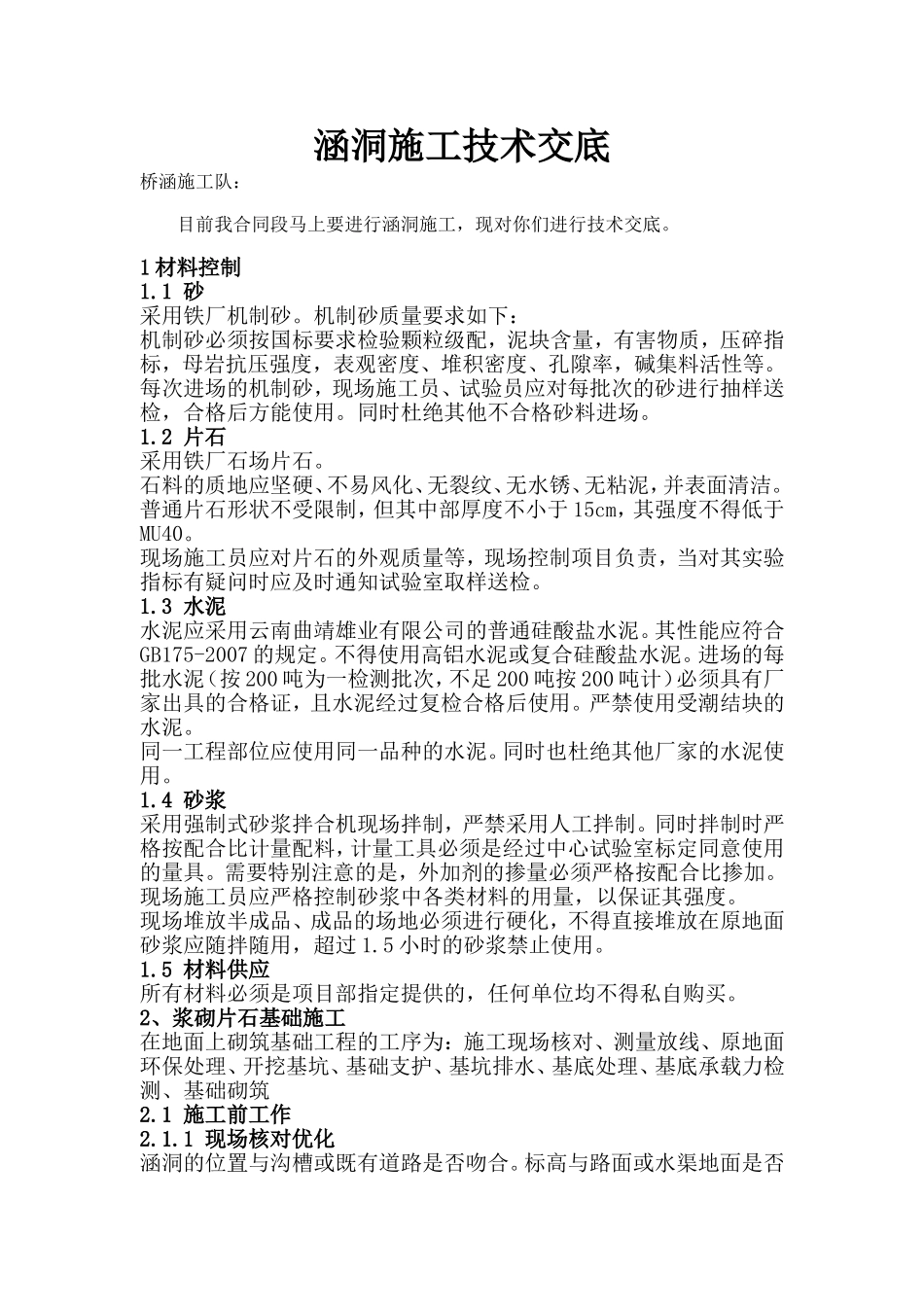

涵洞施工技术交底桥涵施工队:目前我合同段马上要进行涵洞施工,现对你们进行技术交底
1材料控制1
1砂采用铁厂机制砂
机制砂质量要求如下:机制砂必须按国标要求检验颗粒级配,泥块含量,有害物质,压碎指标,母岩抗压强度,表观密度、堆积密度、孔隙率,碱集料活性等
每次进场的机制砂,现场施工员、试验员应对每批次的砂进行抽样送检,合格后方能使用
同时杜绝其他不合格砂料进场
2片石采用铁厂石场片石
石料的质地应坚硬、不易风化、无裂纹、无水锈、无粘泥,并表面清洁
普通片石形状不受限制,但其中部厚度不小于15cm,其强度不得低于MU40
现场施工员应对片石的外观质量等,现场控制项目负责,当对其实验指标有疑问时应及时通知试验室取样送检
3水泥水泥应采用云南曲靖雄业有限公司的普通硅酸盐水泥
其性能应符合GB175-2007的规定
不得使用高铝水泥或复合硅酸盐水泥
进场的每批水泥(按200吨为一检测批次,不足200吨按200吨计)必须具有厂家出具的合格证,且水泥经过复检合格后使用
严禁使用受潮结块的水泥
同一工程部位应使用同一品种的水泥
同时也杜绝其他厂家的水泥使用
4砂浆采用强制式砂浆拌合机现场拌制,严禁采用人工拌制
同时拌制时严格按配合比计量配料,计量工具必须是经过中心试验室标定同意使用的量具
需要特别注意的是,外加剂的掺量必须严格按配合比掺加
现场施工员应严格控制砂浆中各类材料的用量,以保证其强度
现场堆放半成品、成品的场地必须进行硬化,不得直接堆放在原地面砂浆应随拌随用,超过1
5小时的砂浆禁止使用
5材料供应所有材料必须是项目部指定提供的,任何单位均不得私自购买
2、浆砌片石基础施工在地面上砌筑基础工程的工序为:施工现场核对、测量放线、原地面环保处理、开挖基坑、基础支护、基坑排水、基底处理、基底承载力检测、基础砌筑2
1施工前工作2
1现场核对优化涵洞的位置与沟槽或既
