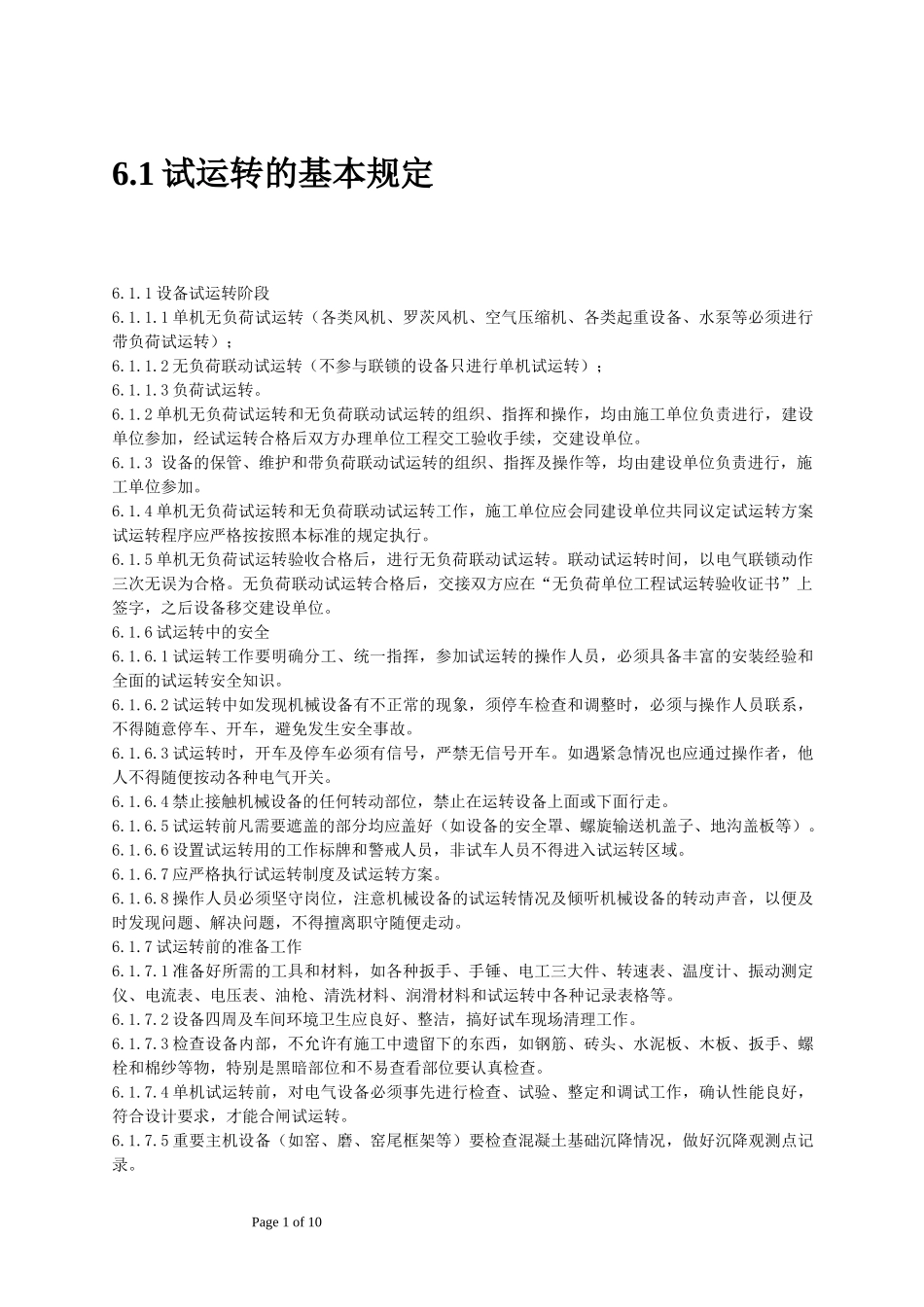

1试运转的基本规定6
1设备试运转阶段6
1单机无负荷试运转(各类风机、罗茨风机、空气压缩机、各类起重设备、水泵等必须进行带负荷试运转);6
2无负荷联动试运转(不参与联锁的设备只进行单机试运转);6
3负荷试运转
2单机无负荷试运转和无负荷联动试运转的组织、指挥和操作,均由施工单位负责进行,建设单位参加,经试运转合格后双方办理单位工程交工验收手续,交建设单位
3设备的保管、维护和带负荷联动试运转的组织、指挥及操作等,均由建设单位负责进行,施工单位参加
4单机无负荷试运转和无负荷联动试运转工作,施工单位应会同建设单位共同议定试运转方案试运转程序应严格按按照本标准的规定执行
5单机无负荷试运转验收合格后,进行无负荷联动试运转
联动试运转时间,以电气联锁动作三次无误为合格
无负荷联动试运转合格后,交接双方应在“无负荷单位工程试运转验收证书”上签字,之后设备移交建设单位
6试运转中的安全6
1试运转工作要明确分工、统一指挥,参加试运转的操作人员,必须具备丰富的安装经验和全面的试运转安全知识
2试运转中如发现机械设备有不正常的现象,须停车检查和调整时,必须与操作人员联系,不得随意停车、开车,避免发生安全事故
3试运转时,开车及停车必须有信号,严禁无信号开车
如遇紧急情况也应通过操作者,他人不得随便按动各种电气开关
4禁止接触机械设备的任何转动部位,禁止在运转设备上面或下面行走
5试运转前凡需要遮盖的部分均应盖好(如设备的安全罩、螺旋输送机盖子、地沟盖板等)
6设置试运转用的工作标牌和警戒人员,非试车人员不得进入试运转区域
7应严格执行试运转制度及试运转方案

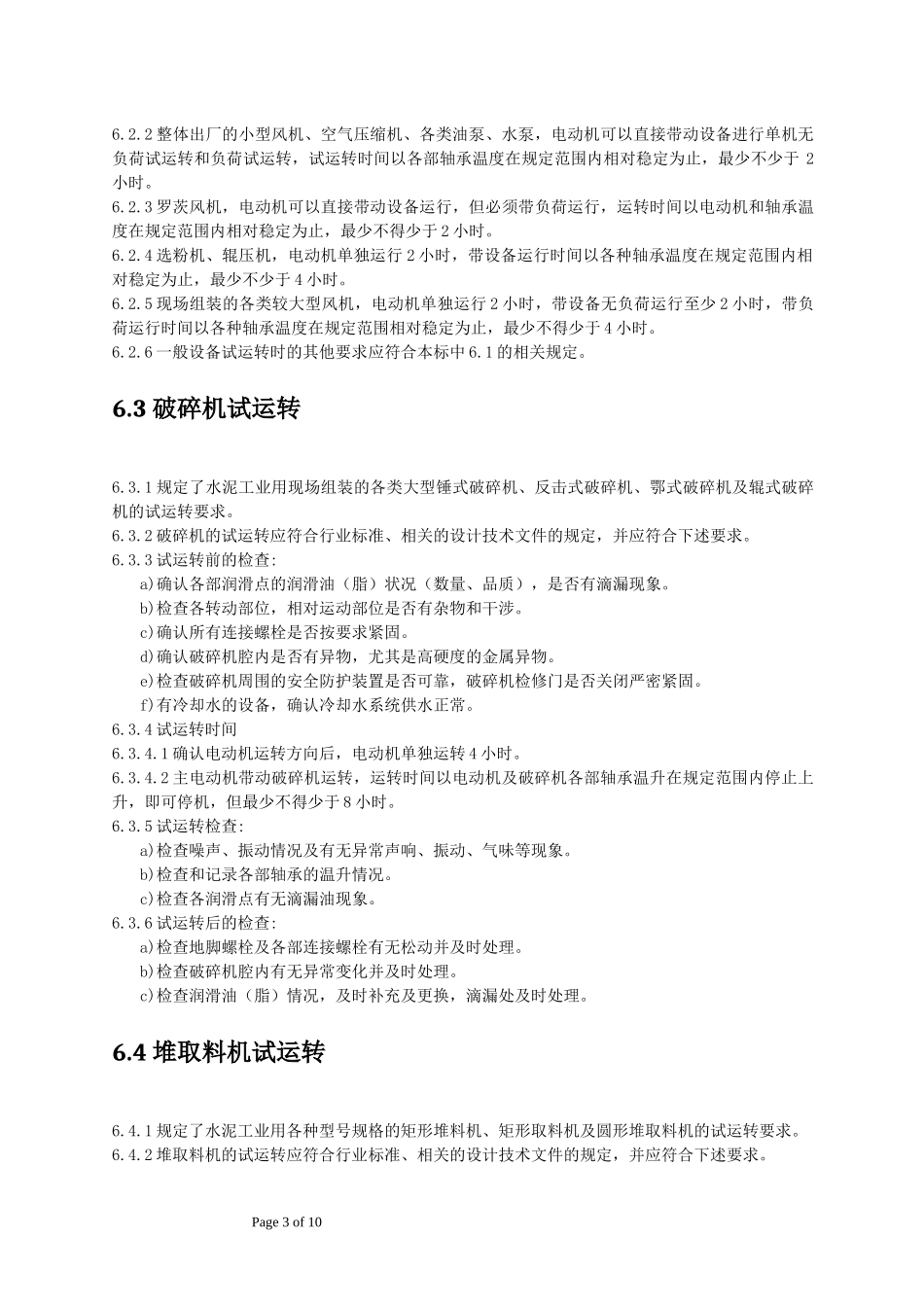

8操作人员必须坚守岗位,注意机械设备的试运转情况及倾听机械设备的
