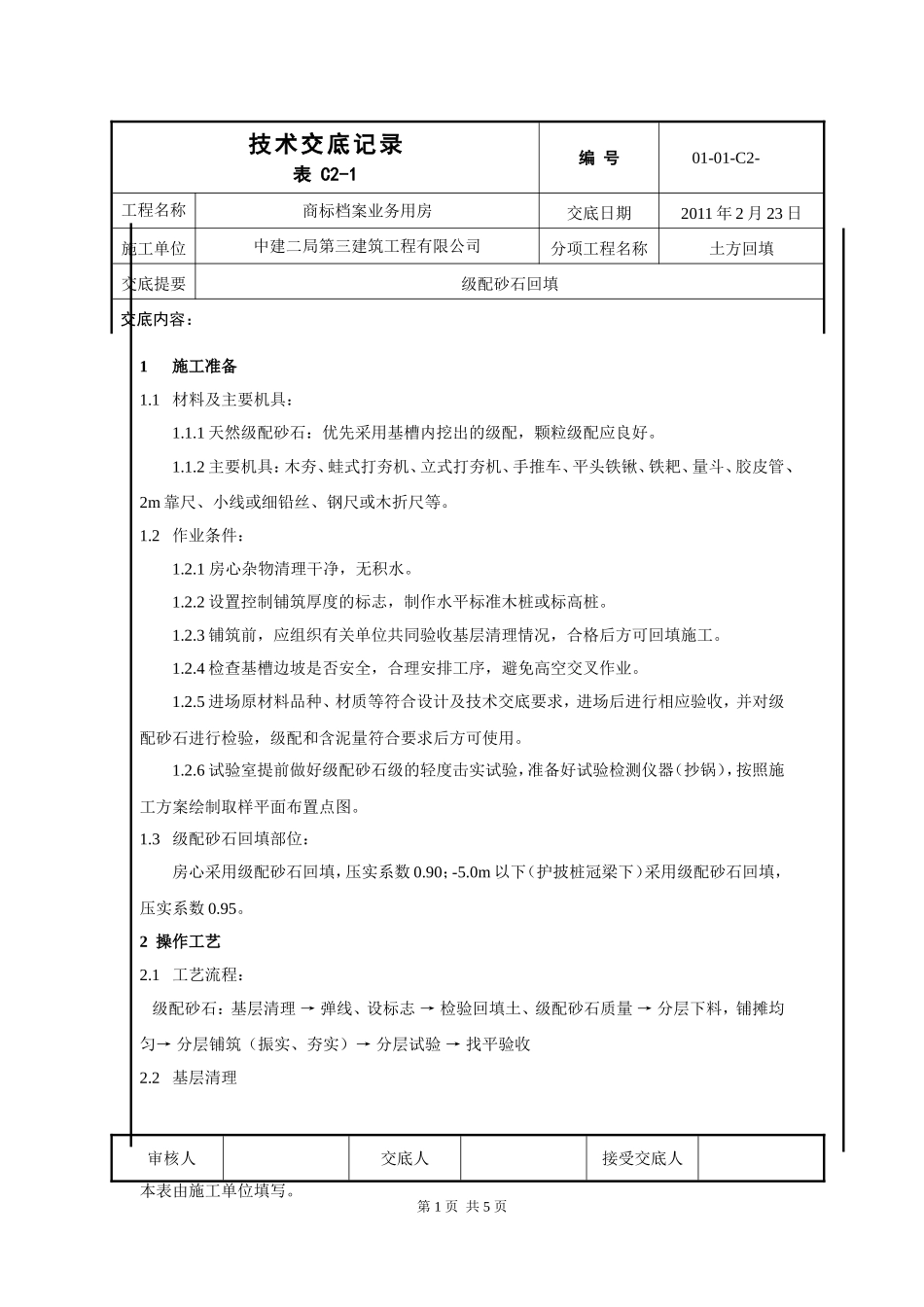

1施工准备1
1材料及主要机具:1
1天然级配砂石:优先采用基槽内挖出的级配,颗粒级配应良好
2主要机具:木夯、蛙式打夯机、立式打夯机、手推车、平头铁锹、铁耙、量斗、胶皮管、2m靠尺、小线或细铅丝、钢尺或木折尺等
2作业条件:1
1房心杂物清理干净,无积水
2设置控制铺筑厚度的标志,制作水平标准木桩或标高桩
3铺筑前,应组织有关单位共同验收基层清理情况,合格后方可回填施工
4检查基槽边坡是否安全,合理安排工序,避免高空交叉作业
5进场原材料品种、材质等符合设计及技术交底要求,进场后进行相应验收,并对级配砂石进行检验,级配和含泥量符合要求后方可使用

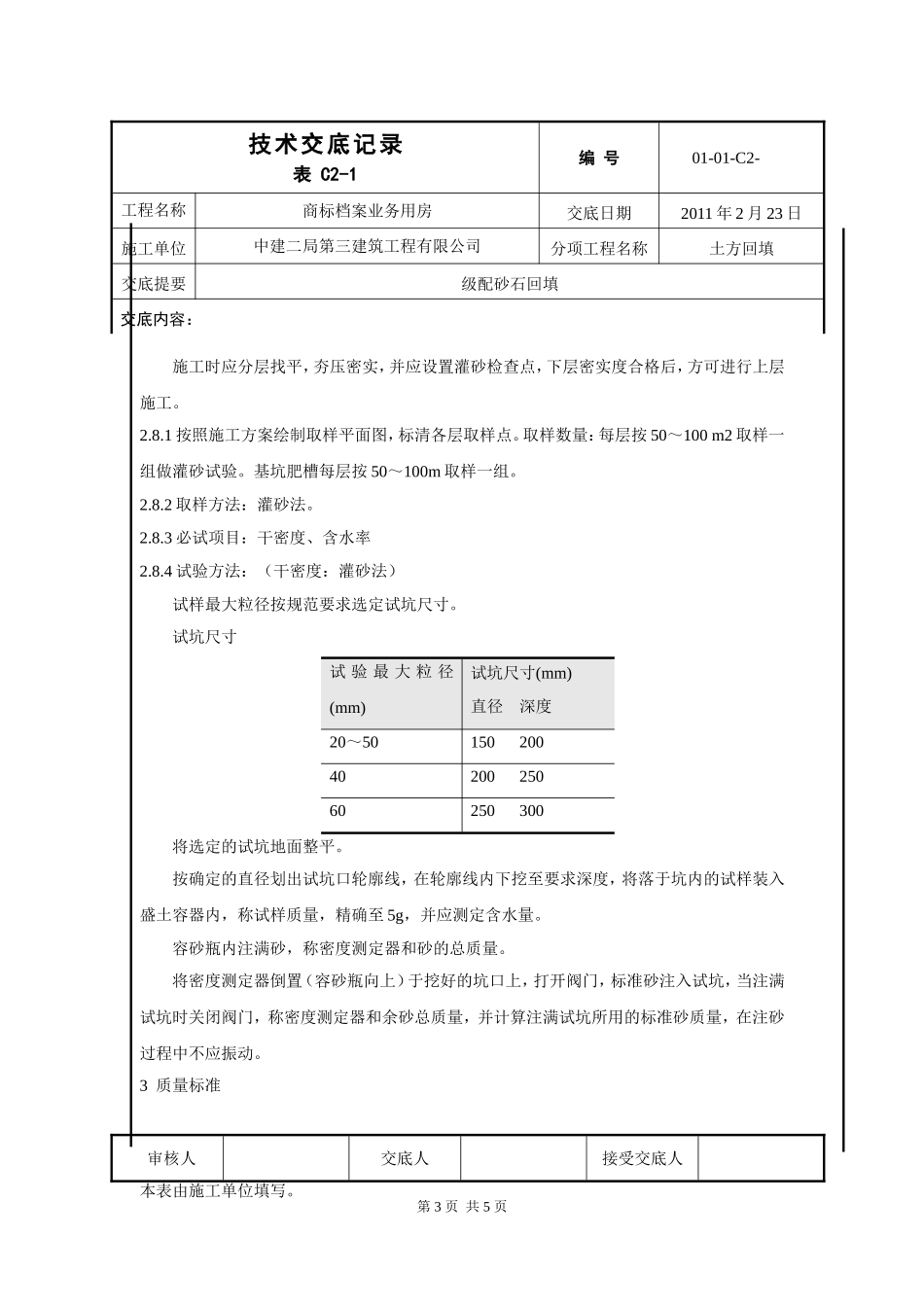

6试验室提前做好级配砂石级的轻度击实试验,准备好试验检测仪器(抄锅),按照施工方案绘制取样平面布置点图
3级配砂石回填部位:房心采用级配砂石回填,压实系数0
0m以下(护披桩冠梁下)采用级配砂石回填,压实系数0
2操作工艺2
1工艺流程:级配砂石:基层清理→弹线、设标志→检验回填土、级配砂石质量→分层下料,铺摊均匀→分层铺筑(振实、夯实)→分层试验→找平验收2

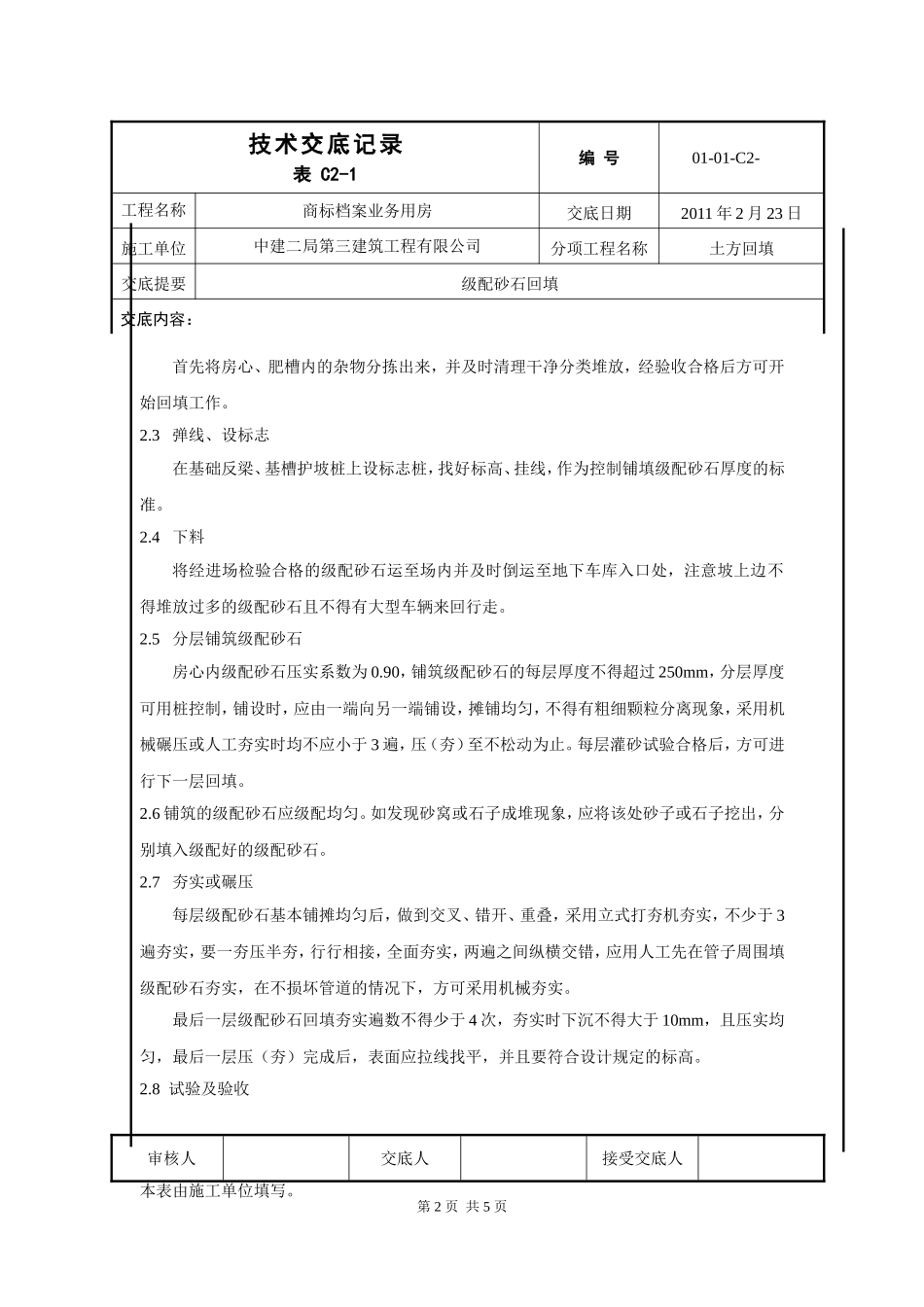

2基层清理审核人交底人接受交底人本表由施工单位填写
第1页共5页技术交底记录表C2-1编号01-01-C2-工程名称商标档案业务用房交底日期2011年2月23日施工单位中建二局第三建筑工程有限公司分项工程名称土方回填交底提要级配砂石回填交底内容:首先将房心、肥槽内的杂物分拣出来,并及时清理干净分类堆放,经验收合格后方可开始回填工作
3弹线、设标志在基础反梁、基槽护坡桩上设标志桩,找好标高、挂线,作为控制铺填级配砂石厚度的标准
4下料将经进场检验合格的级配砂石运至场内并及时倒运至地下车库入口处,注意坡上边不得堆放过多的级配砂石且不得有大型车辆来回行走
5分层铺筑级配砂石房心内级配砂石
