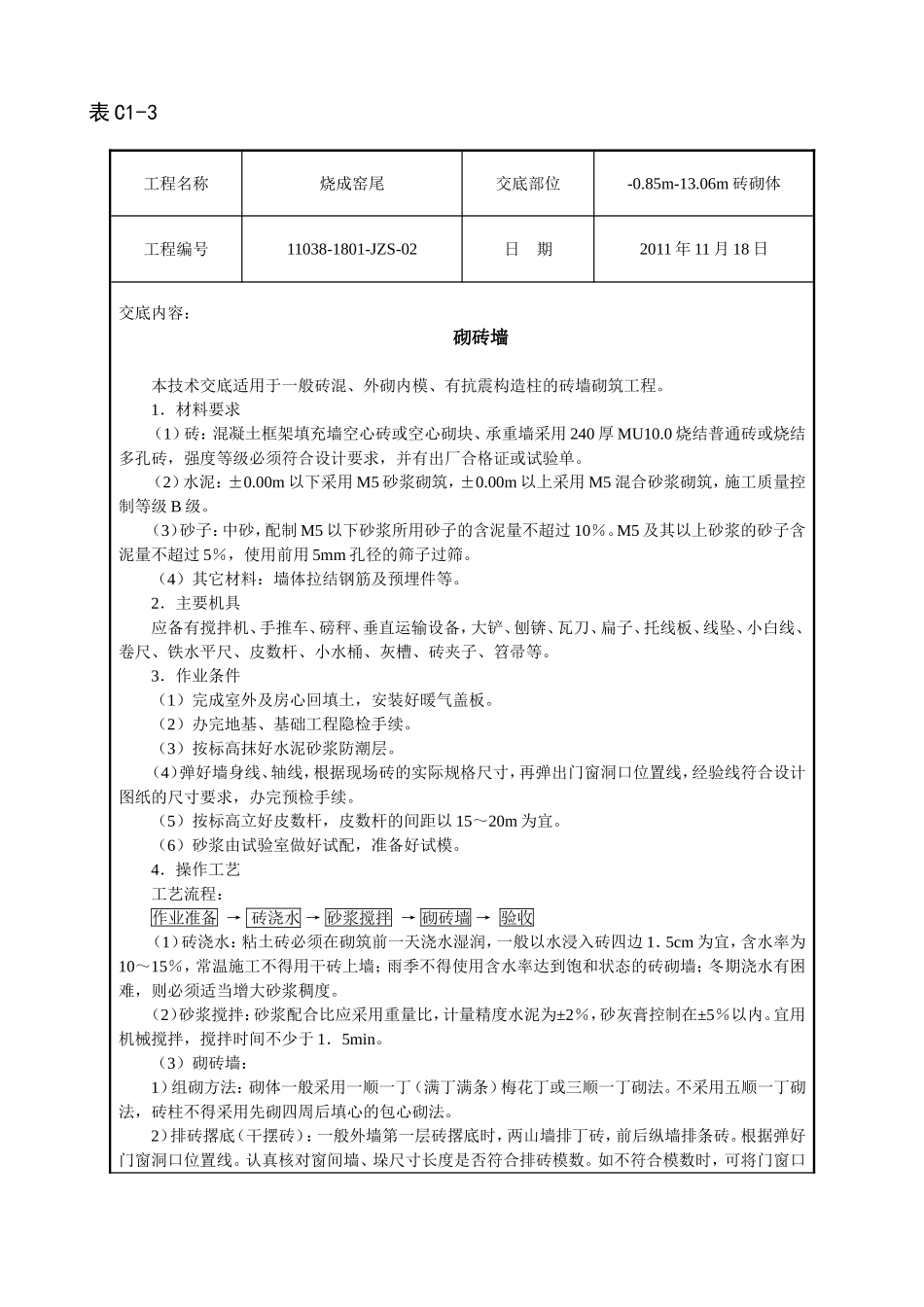

表C1-3工程名称烧成窑尾交底部位-0
85m-13
06m砖砌体工程编号11038-1801-JZS-02日期2011年11月18日交底内容:砌砖墙本技术交底适用于一般砖混、外砌内模、有抗震构造柱的砖墙砌筑工程
1.材料要求(1)砖:混凝土框架填充墙空心砖或空心砌块、承重墙采用240厚MU10
0烧结普通砖或烧结多孔砖,强度等级必须符合设计要求,并有出厂合格证或试验单
(2)水泥:±0
00m以下采用M5砂浆砌筑,±0
00m以上采用M5混合砂浆砌筑,施工质量控制等级B级
(3)砂子:中砂,配制M5以下砂浆所用砂子的含泥量不超过10%
M5及其以上砂浆的砂子含泥量不超过5%,使用前用5mm孔径的筛子过筛
(4)其它材料:墙体拉结钢筋及预埋件等
2.主要机具应备有搅拌机、手推车、磅秤、垂直运输设备,大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖夹子、笤帚等
3.作业条件(1)完成室外及房心回填土,安装好暖气盖板
(2)办完地基、基础工程隐检手续
(3)按标高抹好水泥砂浆防潮层
(4)弹好墙身线、轴线,根据现场砖的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完预检手续
(5)按标高立好皮数杆,皮数杆的间距以15~20m为宜
(6)砂浆由试验室做好试配,准备好试模
4.操作工艺工艺流程:作业准备→砖浇水→砂浆搅拌→砌砖墙→验收(1)砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5cm为宜,含水率为10~15%,常温施工不得用干砖上墙;雨季不得使用含水率达到饱和状态的砖砌墙;冬期浇水有困难,则必须适当增大砂浆稠度
(2)砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为±2%,砂灰膏控制在±5%以内
宜用机械搅拌,搅拌时间不少于1.5min

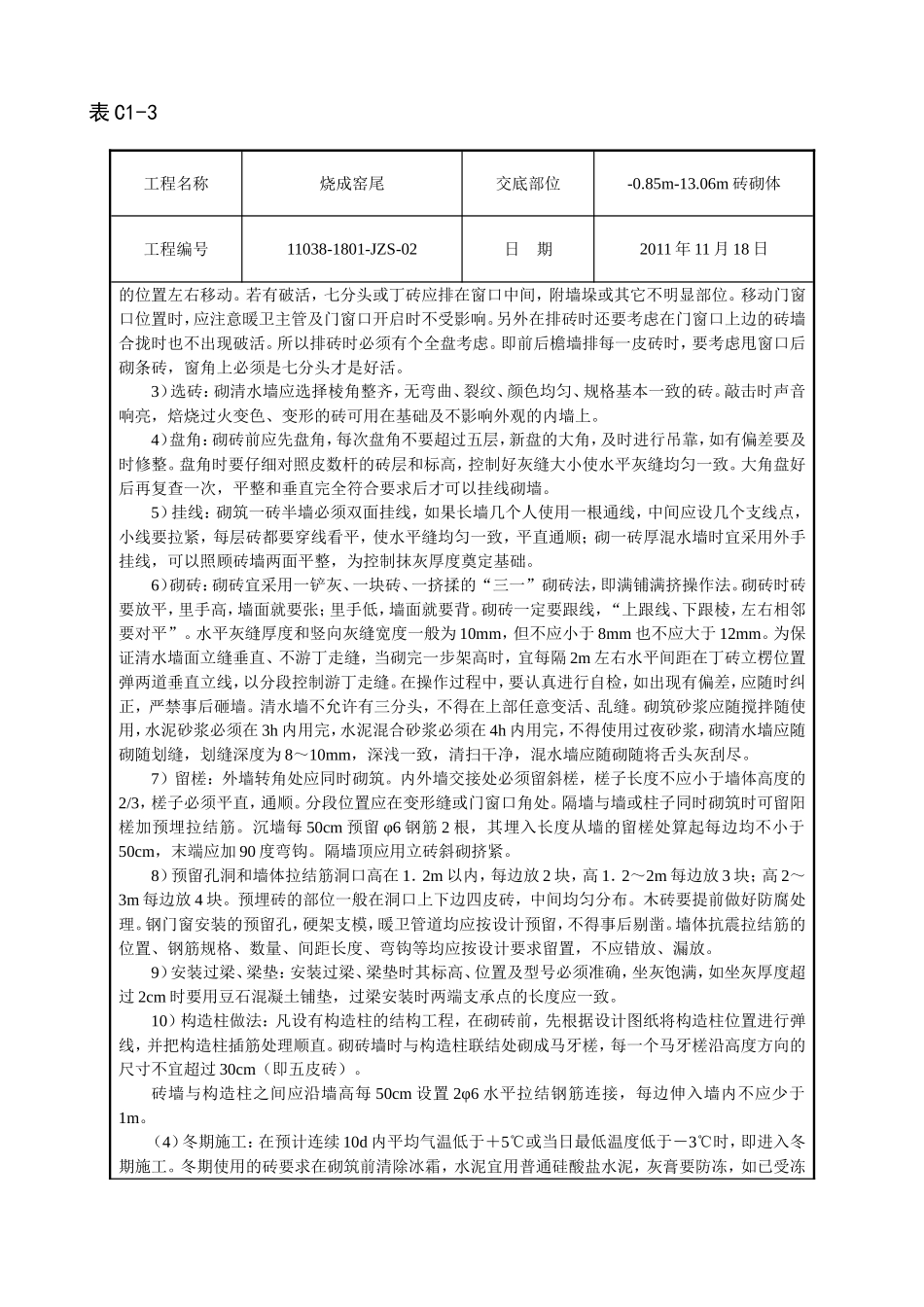

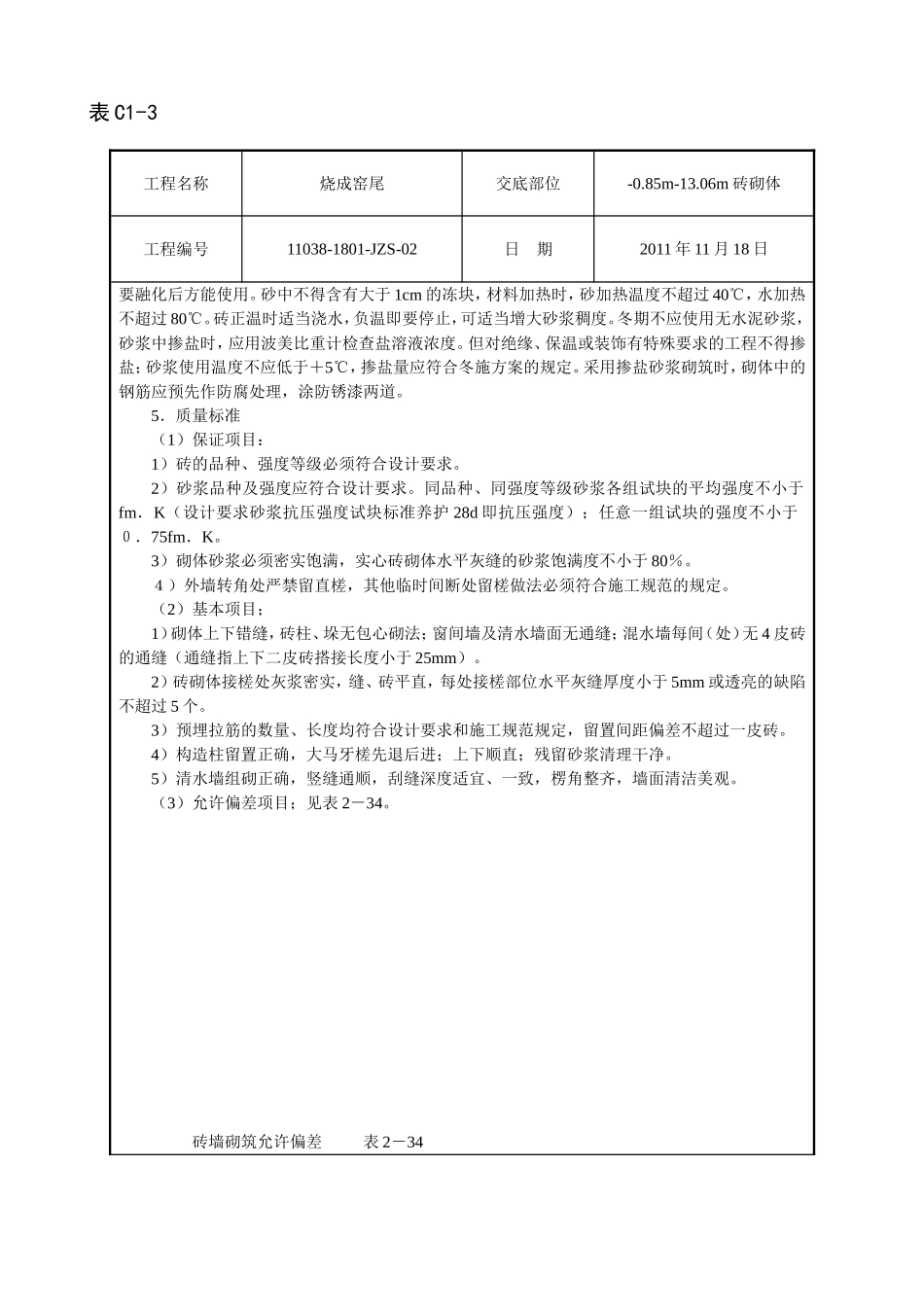

(3)砌砖墙:1)组砌方法:砌体一般采用一顺一丁(满丁满条)梅
