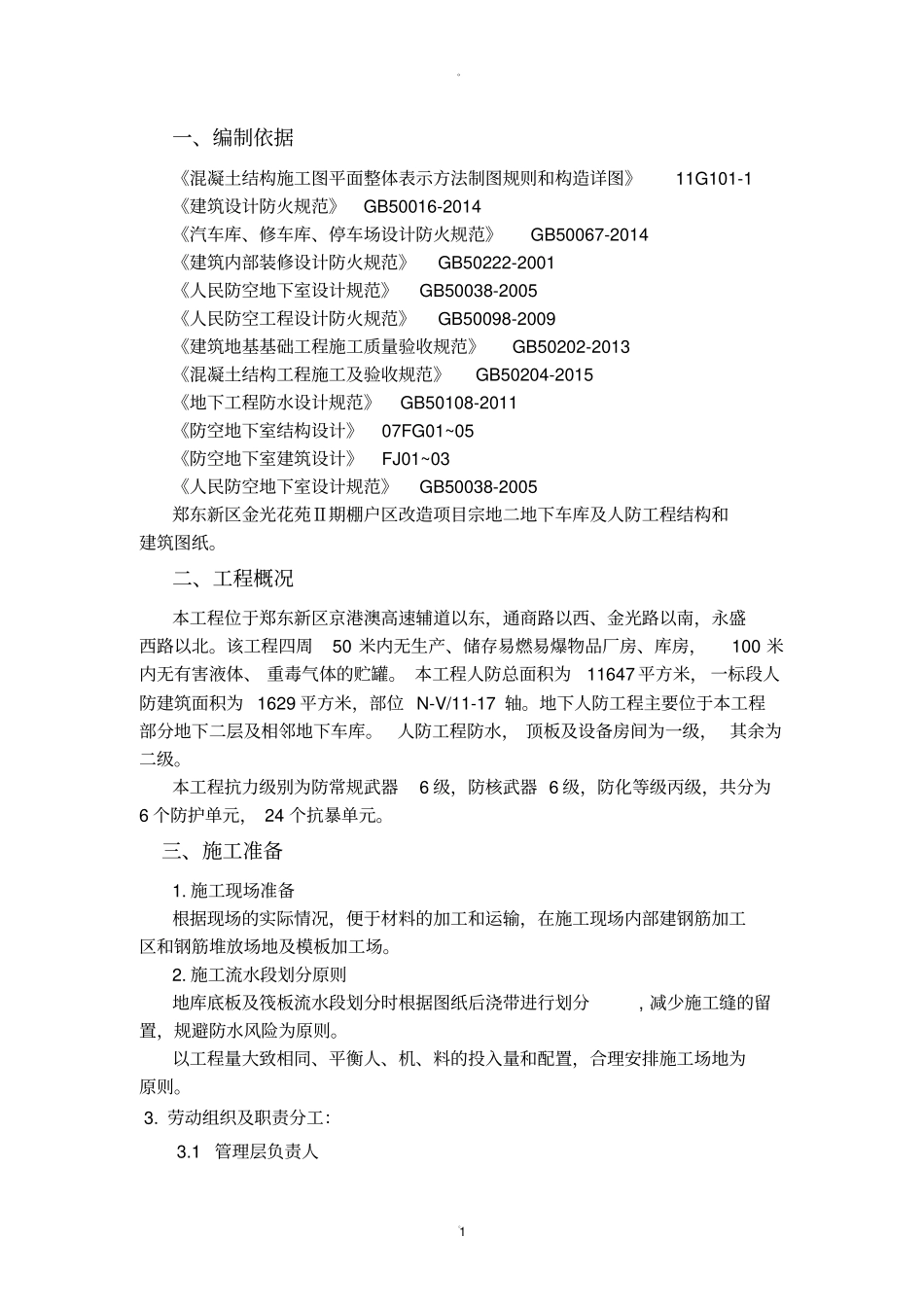

1一、编制依据《混凝土结构施工图平面整体表示方法制图规则和构造详图》11G101-1《建筑设计防火规范》GB50016-2014《汽车库、修车库、停车场设计防火规范》GB50067-2014《建筑内部装修设计防火规范》GB50222-2001《人民防空地下室设计规范》GB50038-2005《人民防空工程设计防火规范》GB50098-2009《建筑地基基础工程施工质量验收规范》GB50202-2013《混凝土结构工程施工及验收规范》GB50204-2015《地下工程防水设计规范》GB50108-2011《防空地下室结构设计》07FG01~05《防空地下室建筑设计》FJ01~03《人民防空地下室设计规范》GB50038-2005郑东新区金光花苑Ⅱ期棚户区改造项目宗地二地下车库及人防工程结构和建筑图纸
二、工程概况本工程位于郑东新区京港澳高速辅道以东,通商路以西、金光路以南,永盛西路以北
该工程四周50米内无生产、储存易燃易爆物品厂房、库房,100米内无有害液体、重毒气体的贮罐
本工程人防总面积为11647平方米,一标段人防建筑面积为1629平方米,部位N-V/11-17轴
地下人防工程主要位于本工程部分地下二层及相邻地下车库
人防工程防水,顶板及设备房间为一级,其余为二级
本工程抗力级别为防常规武器6级,防核武器6级,防化等级丙级,共分为6个防护单元,24个抗暴单元
三、施工准备1
施工现场准备根据现场的实际情况,便于材料的加工和运输,在施工现场内部建钢筋加工区和钢筋堆放场地及模板加工场
施工流水段划分原则地库底板及筏板流水段划分时根据图纸后浇带进行划分,减少施工缝的留置,规避防水风险为原则
以工程量大致相同、平衡人、机、料的投入量和配置,合理安排施工场地为原则

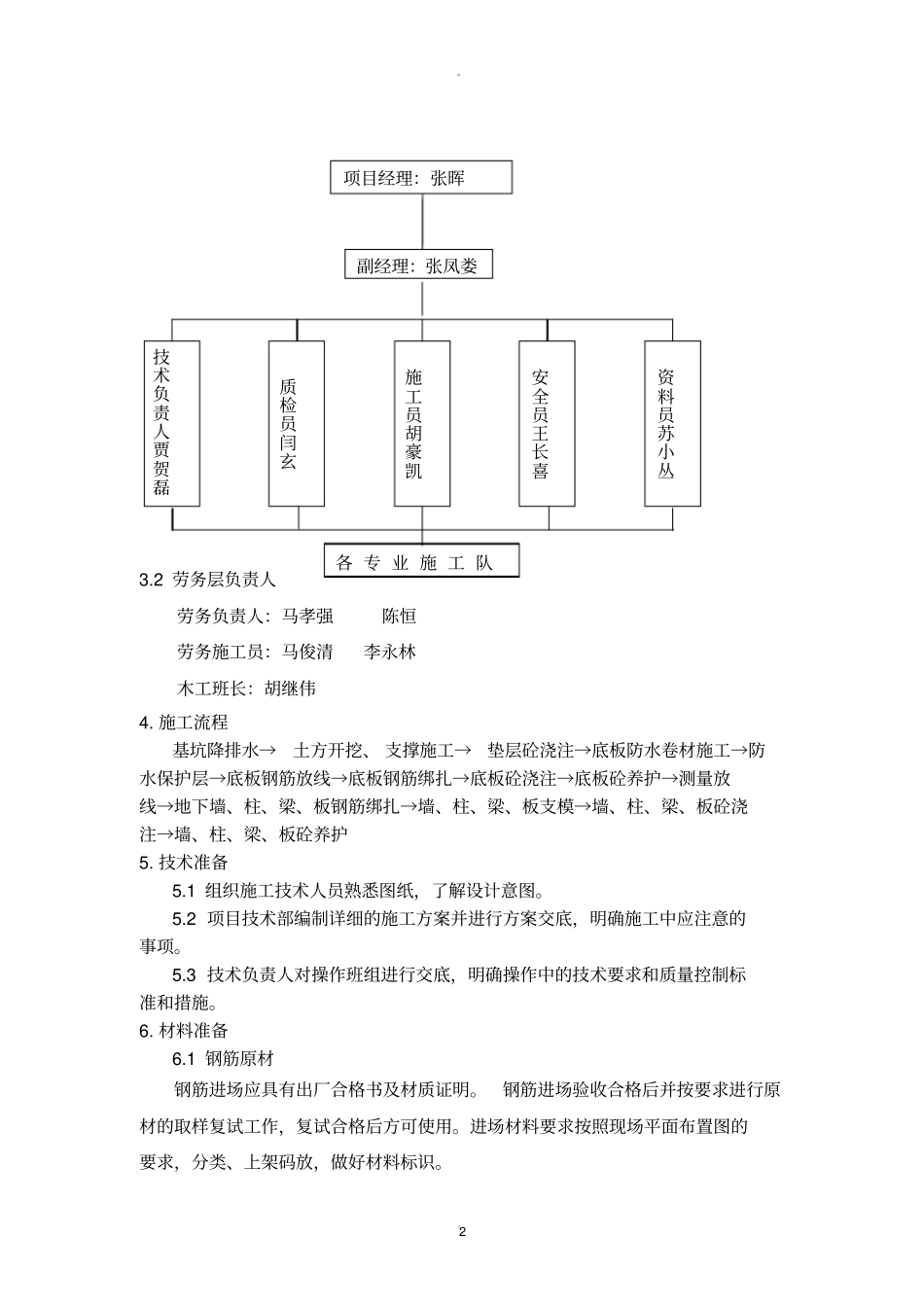

劳动组织及职责分工:3

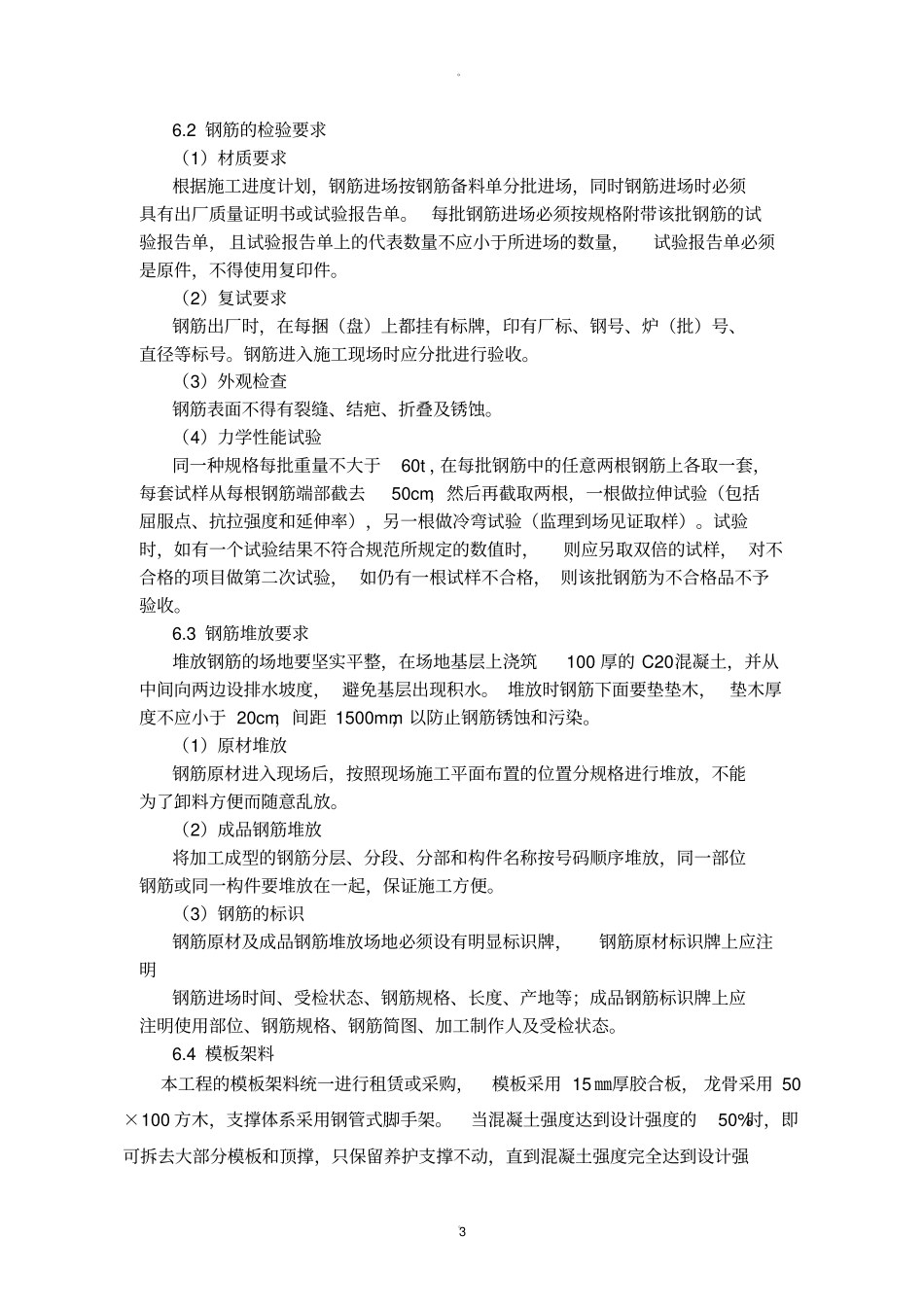

1管理层负责人
2劳务层负责人劳务负责人:马孝强陈恒劳务施工员:马俊清
