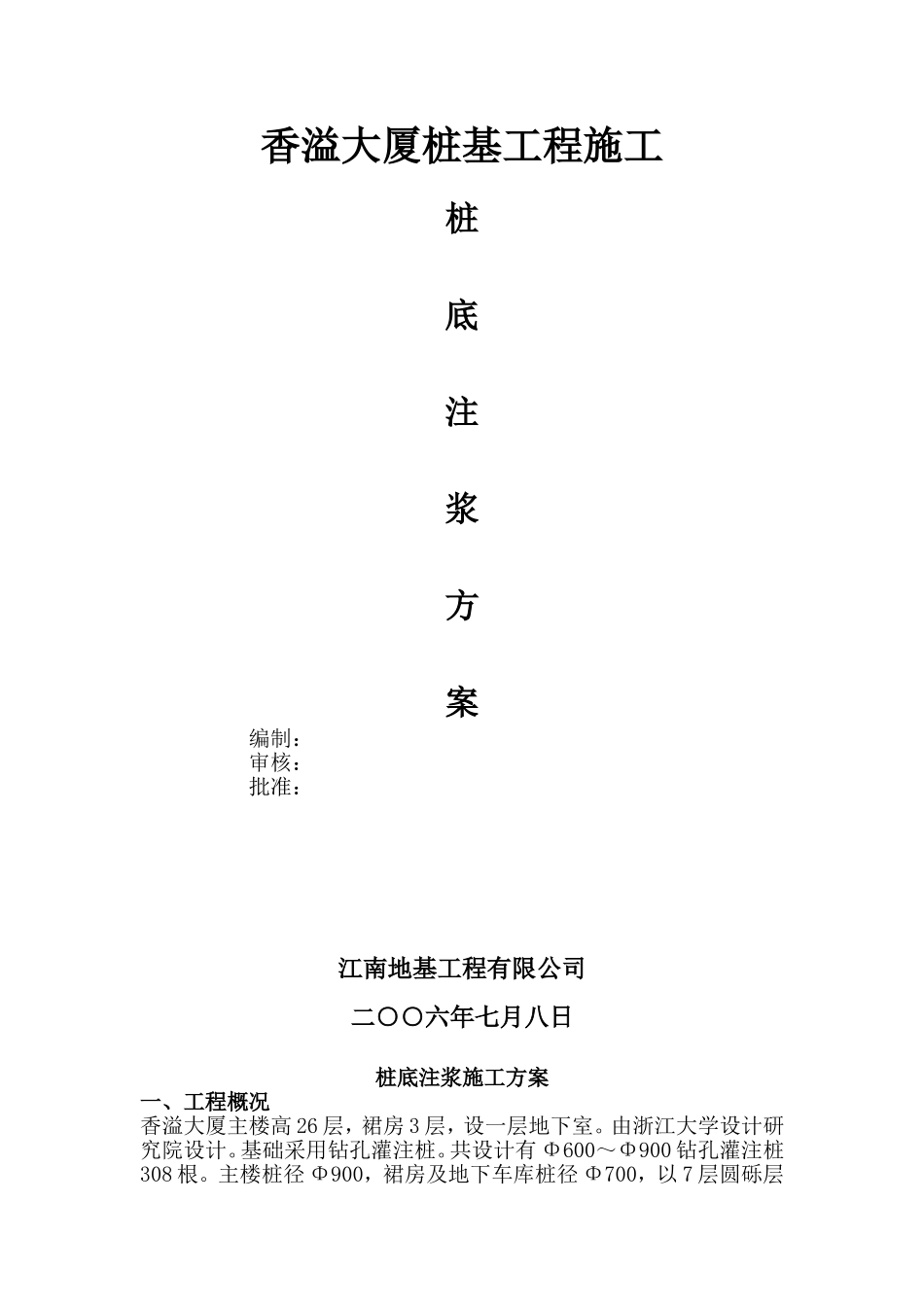

香溢大厦桩基工程施工桩底注浆方案编制:审核:批准:江南地基工程有限公司二○○六年七月八日桩底注浆施工方案一、工程概况香溢大厦主楼高26层,裙房3层,设一层地下室
由浙江大学设计研究院设计
基础采用钻孔灌注桩
共设计有Φ600~Φ900钻孔灌注桩308根
主楼桩径Φ900,裙房及地下车库桩径Φ700,以7层圆砾层为持力层
平均有效桩长37米左右

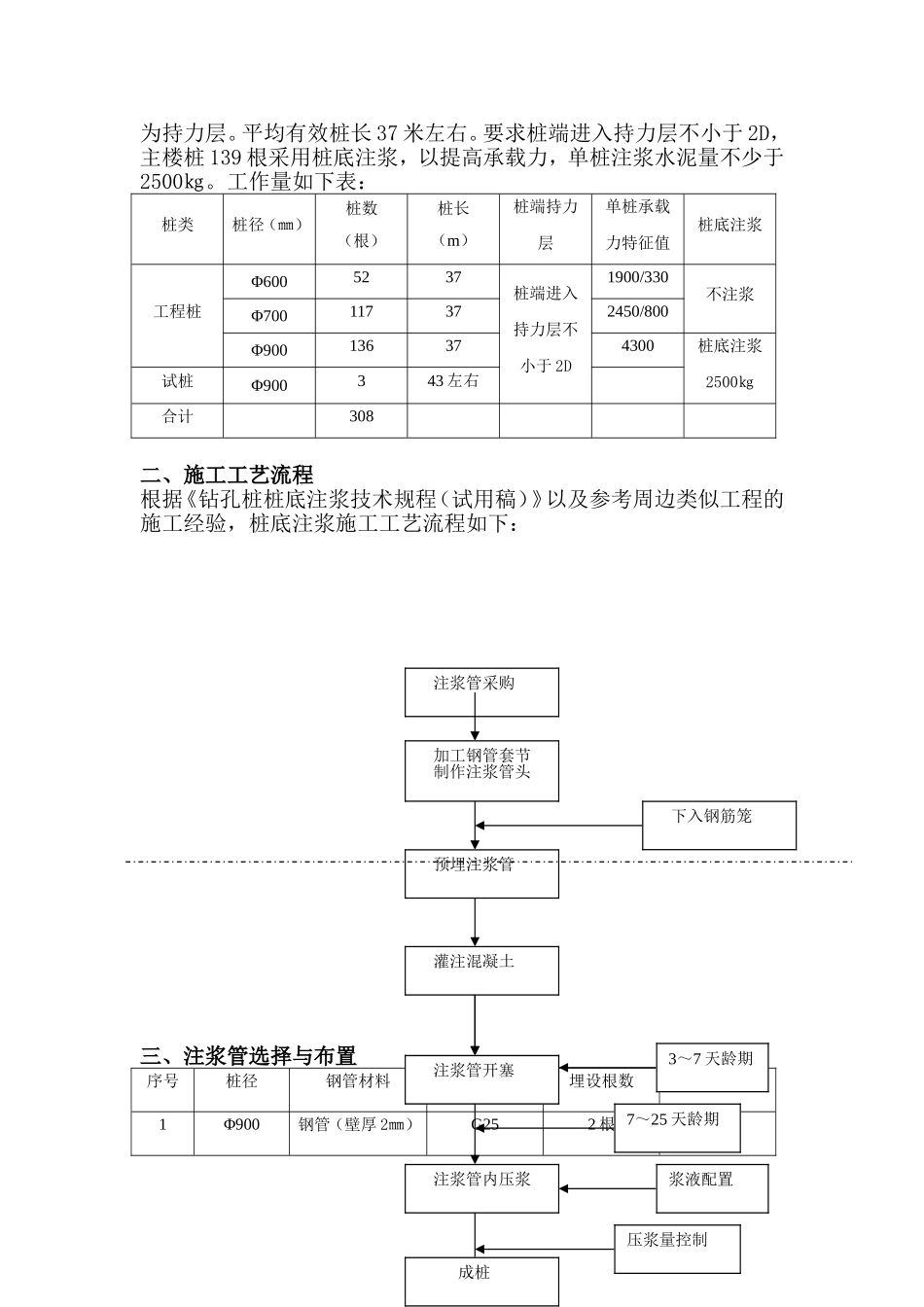

要求桩端进入持力层不小于2D,主楼桩139根采用桩底注浆,以提高承载力,单桩注浆水泥量不少于2500㎏

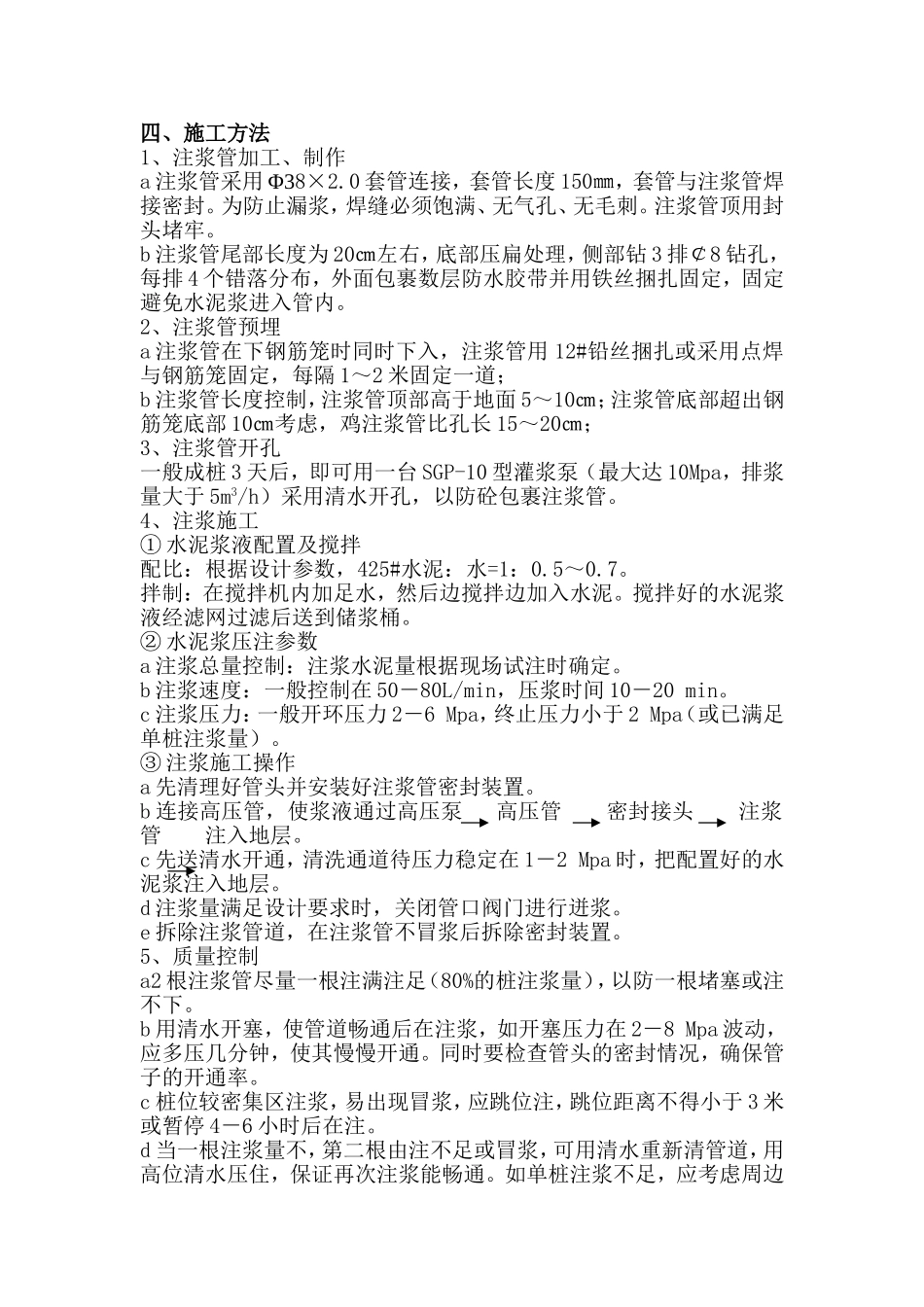

工作量如下表:桩类桩径(㎜)桩数(根)桩长(m)桩端持力层单桩承载力特征值桩底注浆工程桩Φ6005237桩端进入持力层不小于2D1900/330不注浆Φ700117372450/800Φ900136374300桩底注浆2500㎏试桩Φ900343左右合计308二、施工工艺流程根据《钻孔桩桩底注浆技术规程(试用稿)》以及参考周边类似工程的施工经验,桩底注浆施工工艺流程如下:三、注浆管选择与布置序号桩径钢管材料钢管直径埋设根数桩数1Φ900钢管(壁厚2㎜)G252根139注浆管采购加工钢管套节制作注浆管头预埋注浆管灌注混凝土灌注混凝土注浆管开塞注浆管内压浆成桩下入钢筋笼3~7天龄期7~25天龄期浆液配置压浆量控制四、施工方法1、注浆管加工、制作a注浆管采用Φ38×2
0套管连接,套管长度150㎜,套管与注浆管焊接密封
为防止漏浆,焊缝必须饱满、无气孔、无毛刺
注浆管顶用封头堵牢
b注浆管尾部长度为20㎝左右,底部压扁处理,侧部钻3排¢8钻孔,每排4个错落分布,外面包裹数层防水胶带并用铁丝捆扎固定,固定避免水泥浆进入管内
