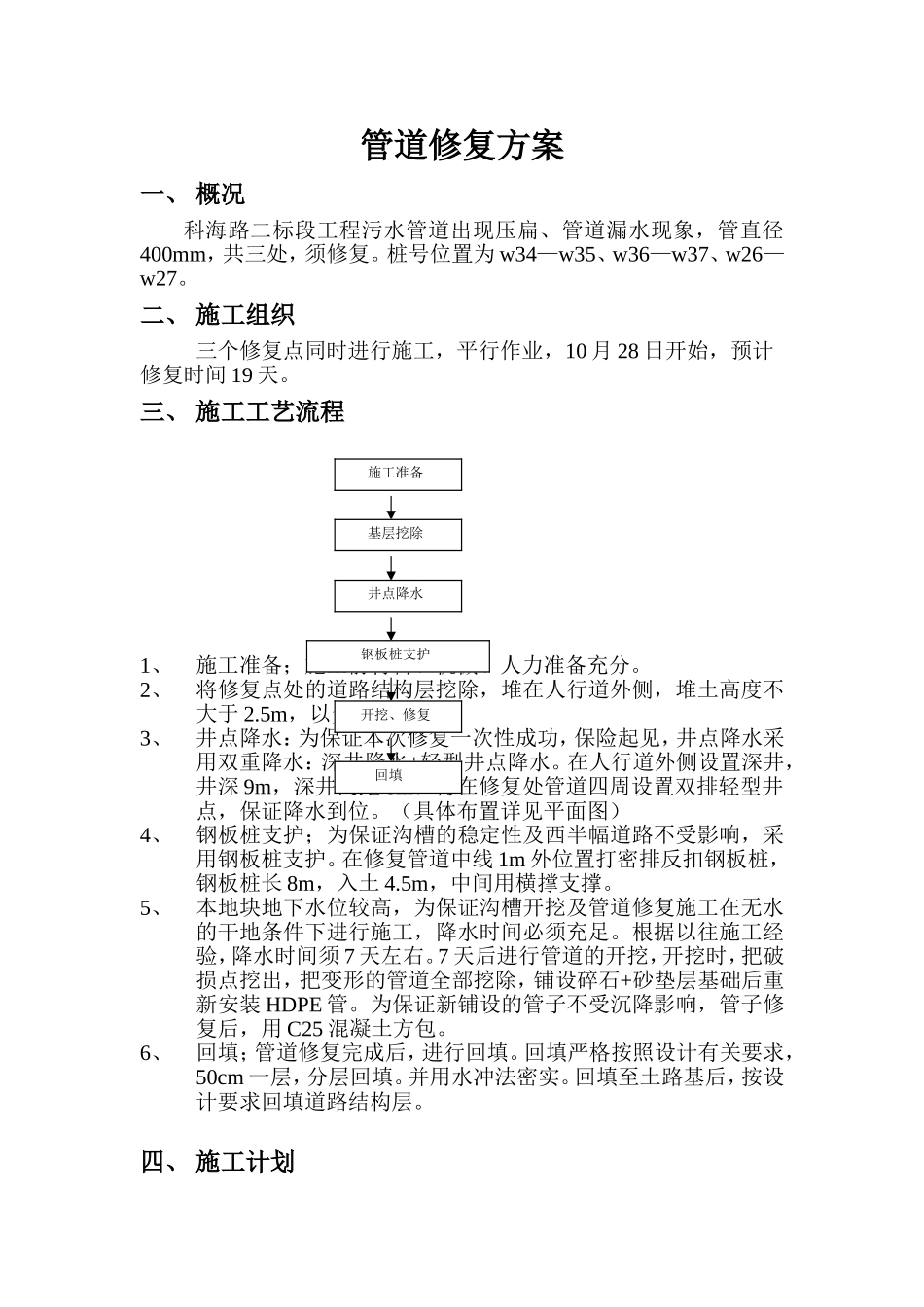

管道修复方案一、概况科海路二标段工程污水管道出现压扁、管道漏水现象,管直径400mm,共三处,须修复
桩号位置为w34—w35、w36—w37、w26—w27
二、施工组织三个修复点同时进行施工,平行作业,10月28日开始,预计修复时间19天
三、施工工艺流程1、施工准备;施工前材料、机械、人力准备充分
2、将修复点处的道路结构层挖除,堆在人行道外侧,堆土高度不大于2
5m,以免产生塌方
3、井点降水:为保证本次修复一次性成功,保险起见,井点降水采用双重降水:深井降水+轻型井点降水
在人行道外侧设置深井,井深9m,深井间距8m

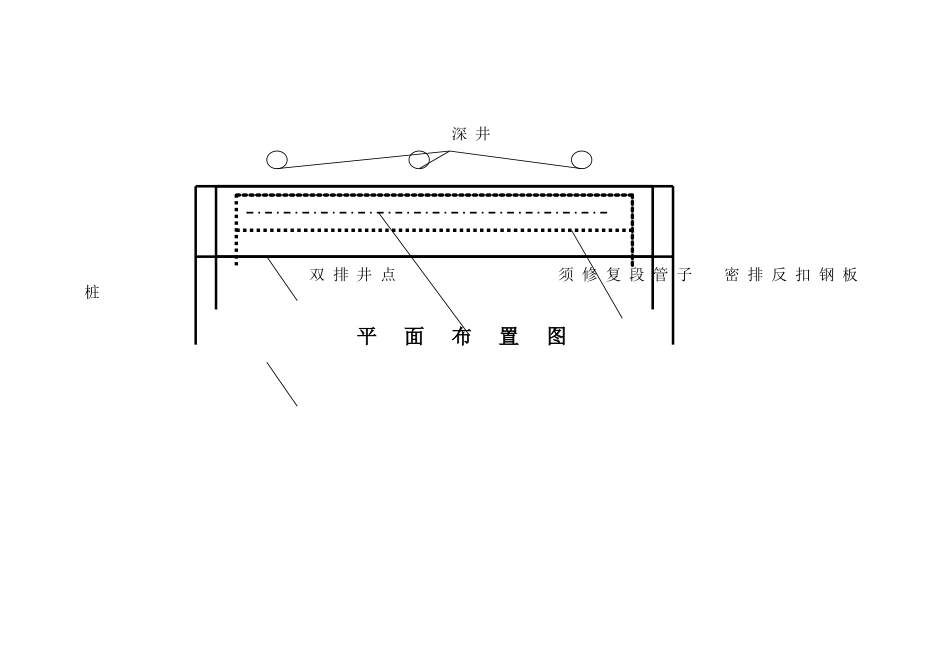

再在修复处管道四周设置双排轻型井点,保证降水到位
(具体布置详见平面图)4、钢板桩支护;为保证沟槽的稳定性及西半幅道路不受影响,采用钢板桩支护
在修复管道中线1m外位置打密排反扣钢板桩,钢板桩长8m,入土4
5m,中间用横撑支撑
5、本地块地下水位较高,为保证沟槽开挖及管道修复施工在无水的干地条件下进行施工,降水时间必须充足
根据以往施工经验,降水时间须7天左右
7天后进行管道的开挖,开挖时,把破损点挖出,把变形的管道全部挖除,铺设碎石+砂垫层基础后重新安装HDPE管
为保证新铺设的管子不受沉降影响,管子修复后,用C25混凝土方包
6、回填;管道修复完成后,进行回填
回填严格按照设计有关要求,50cm一层,分层回填
并用水冲法密实
回填至土路基后,按设计要求回填道路结构层

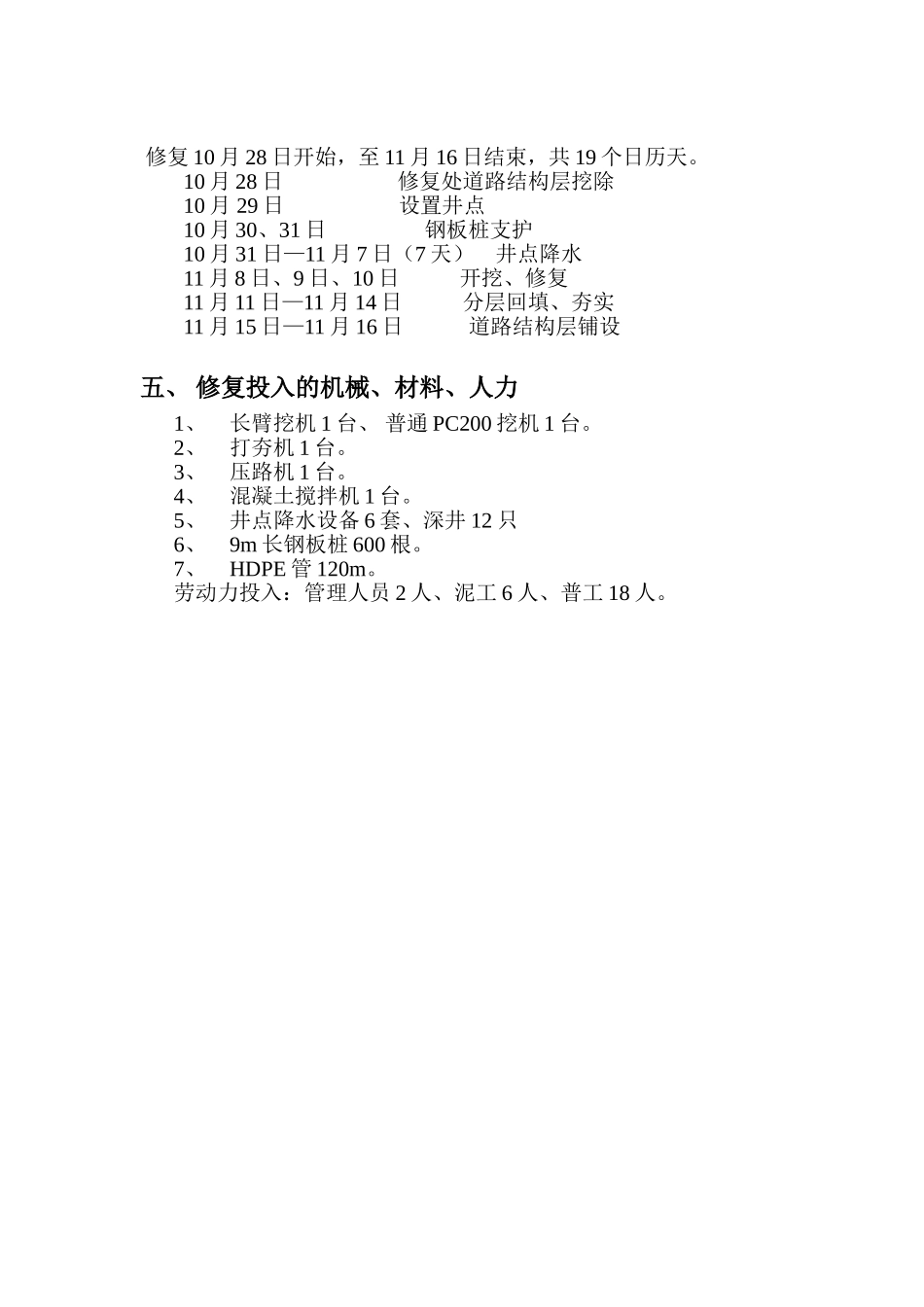

四、施工计划施工准备基层挖除井点降水钢板桩支护开挖、修复回填修复10月28日开始,至11月16日结束,共19个日历天
10月28日修复处道路结构层挖除10月29日设置井点10月30、31日钢板桩支护10月31日—11月7日(7天)井点降水11月8日、9日、10日开挖、修复11月11日—11月14日分层回填、夯实11月15日—11月16日道路结构层铺设五、修复投入的机械、材料、人力1
