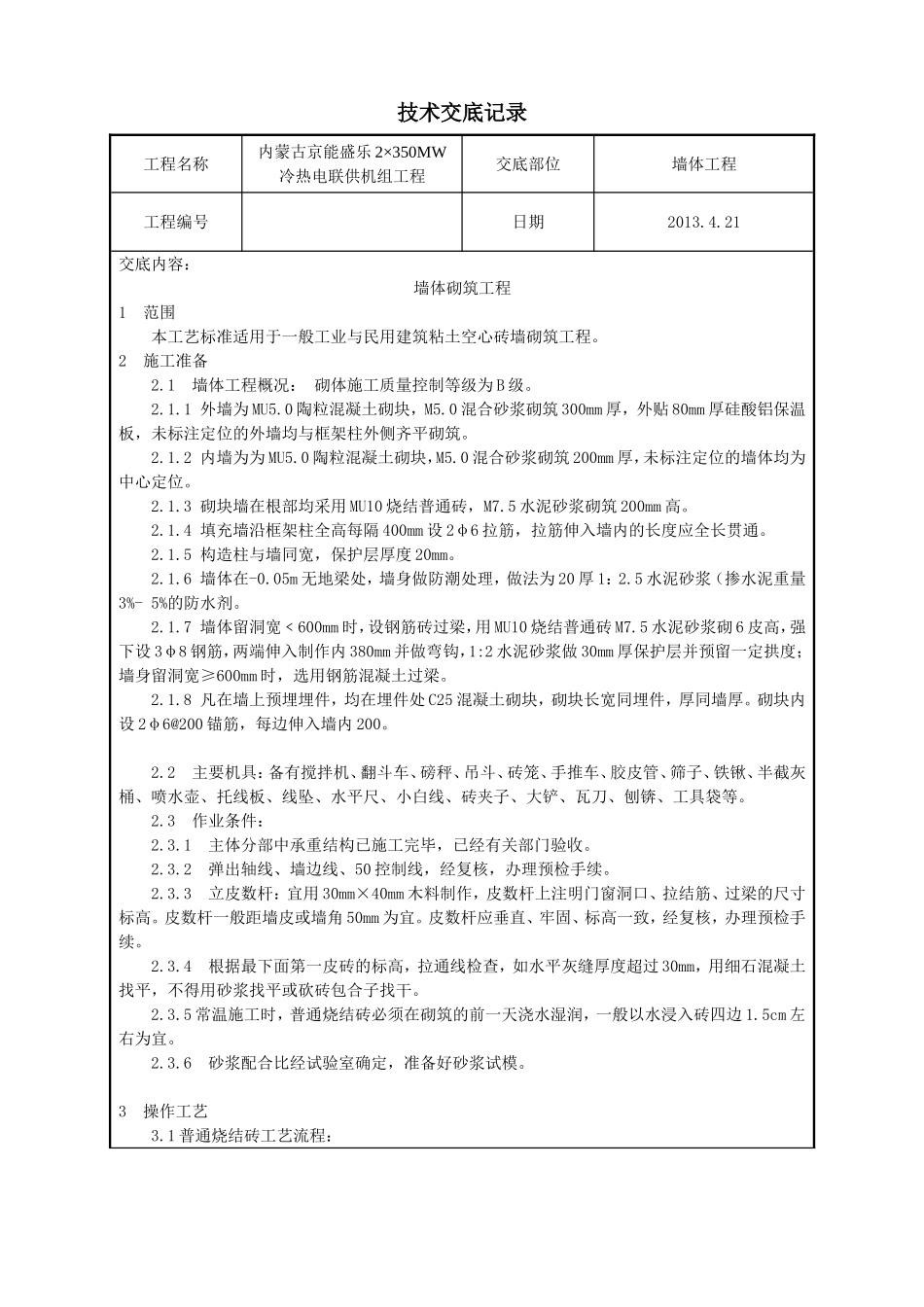

技术交底记录工程名称内蒙古京能盛乐2×350MW冷热电联供机组工程交底部位墙体工程工程编号日期2013
21交底内容:墙体砌筑工程1范围本工艺标准适用于一般工业与民用建筑粘土空心砖墙砌筑工程
2施工准备2
1墙体工程概况:砌体施工质量控制等级为B级
1外墙为MU5
0陶粒混凝土砌块,M5
0混合砂浆砌筑300mm厚,外贴80mm厚硅酸铝保温板,未标注定位的外墙均与框架柱外侧齐平砌筑
2内墙为为MU5
0陶粒混凝土砌块,M5
0混合砂浆砌筑200mm厚,未标注定位的墙体均为中心定位
3砌块墙在根部均采用MU10烧结普通砖,M7
5水泥砂浆砌筑200mm高
4填充墙沿框架柱全高每隔400mm设2φ6拉筋,拉筋伸入墙内的长度应全长贯通
5构造柱与墙同宽,保护层厚度20mm
6墙体在-0
05m无地梁处,墙身做防潮处理,做法为20厚1:2
5水泥砂浆(掺水泥重量3%-5%的防水剂
7墙体留洞宽﹤600mm时,设钢筋砖过梁,用MU10烧结普通砖M7
5水泥砂浆砌6皮高,强下设3φ8钢筋,两端伸入制作内380mm并做弯钩,1:2水泥砂浆做30mm厚保护层并预留一定拱度;墙身留洞宽≥600mm时,选用钢筋混凝土过梁
8凡在墙上预埋埋件,均在埋件处C25混凝土砌块,砌块长宽同埋件,厚同墙厚
砌块内设2φ6@200锚筋,每边伸入墙内200
2主要机具:备有搅拌机、翻斗车、磅秤、吊斗、砖笼、手推车、胶皮管、筛子、铁锹、半截灰桶、喷水壶、托线板、线坠、水平尺、小白线、砖夹子、大铲、瓦刀、刨锛、工具袋等
3作业条件:2
1主体分部中承重结构已施工完毕,已经有关部门验收
2弹出轴线、墙边线、50控制线,经复核,办理预检手续
3立皮数杆:宜用30mm×40mm木料制作,皮数杆上注明门窗洞口、拉结筋、过梁的尺
