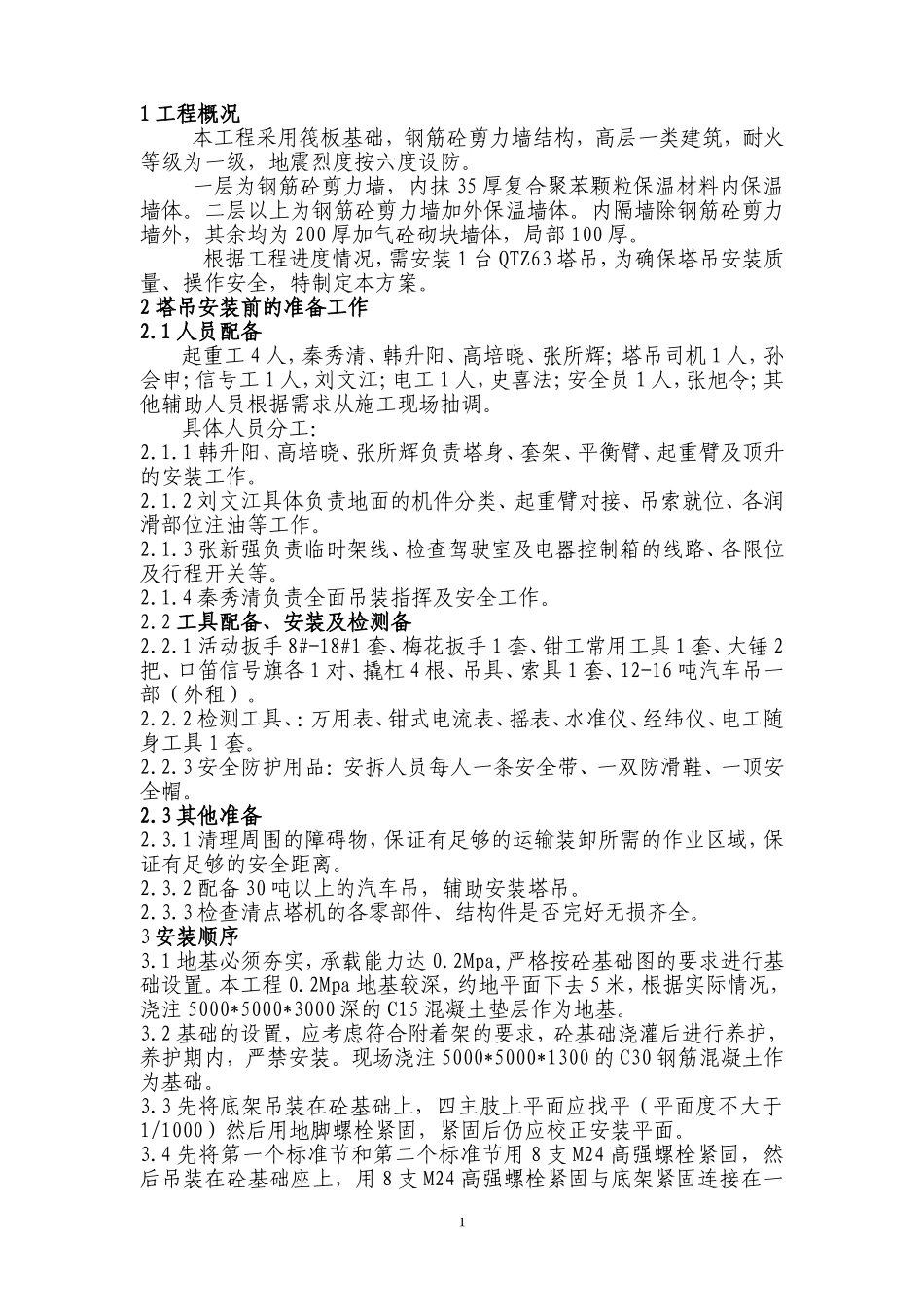

1工程概况本工程采用筏板基础,钢筋砼剪力墙结构,高层一类建筑,耐火等级为一级,地震烈度按六度设防
一层为钢筋砼剪力墙,内抹35厚复合聚苯颗粒保温材料内保温墙体
二层以上为钢筋砼剪力墙加外保温墙体
内隔墙除钢筋砼剪力墙外,其余均为200厚加气砼砌块墙体,局部100厚
根据工程进度情况,需安装1台QTZ63塔吊,为确保塔吊安装质量、操作安全,特制定本方案
2塔吊安装前的准备工作2
1人员配备起重工4人,秦秀清、韩升阳、高培晓、张所辉;塔吊司机1人,孙会申;信号工1人,刘文江;电工1人,史喜法;安全员1人,张旭令;其他辅助人员根据需求从施工现场抽调
具体人员分工:2
1韩升阳、高培晓、张所辉负责塔身、套架、平衡臂、起重臂及顶升的安装工作
2刘文江具体负责地面的机件分类、起重臂对接、吊索就位、各润滑部位注油等工作
3张新强负责临时架线、检查驾驶室及电器控制箱的线路、各限位及行程开关等
4秦秀清负责全面吊装指挥及安全工作
2工具配备、安装及检测备2
1活动扳手8#-18#1套、梅花扳手1套、钳工常用工具1套、大锤2把、口笛信号旗各1对、撬杠4根、吊具、索具1套、12-16吨汽车吊一部(外租)
2检测工具、:万用表、钳式电流表、摇表、水准仪、经纬仪、电工随身工具1套
3安全防护用品:安拆人员每人一条安全带、一双防滑鞋、一顶安全帽
3其他准备2
1清理周围的障碍物,保证有足够的运输装卸所需的作业区域,保证有足够的安全距离
2配备30吨以上的汽车吊,辅助安装塔吊
3检查清点塔机的各零部件、结构件是否完好无损齐全
3安装顺序3
1地基必须夯实,承载能力达0
2Mpa,严格按砼基础图的要求进行基础设置
2Mpa地基较深,约地平面下去5米,根据实际情况,浇注5000*5000*3000深的C15混凝土垫层作为地
