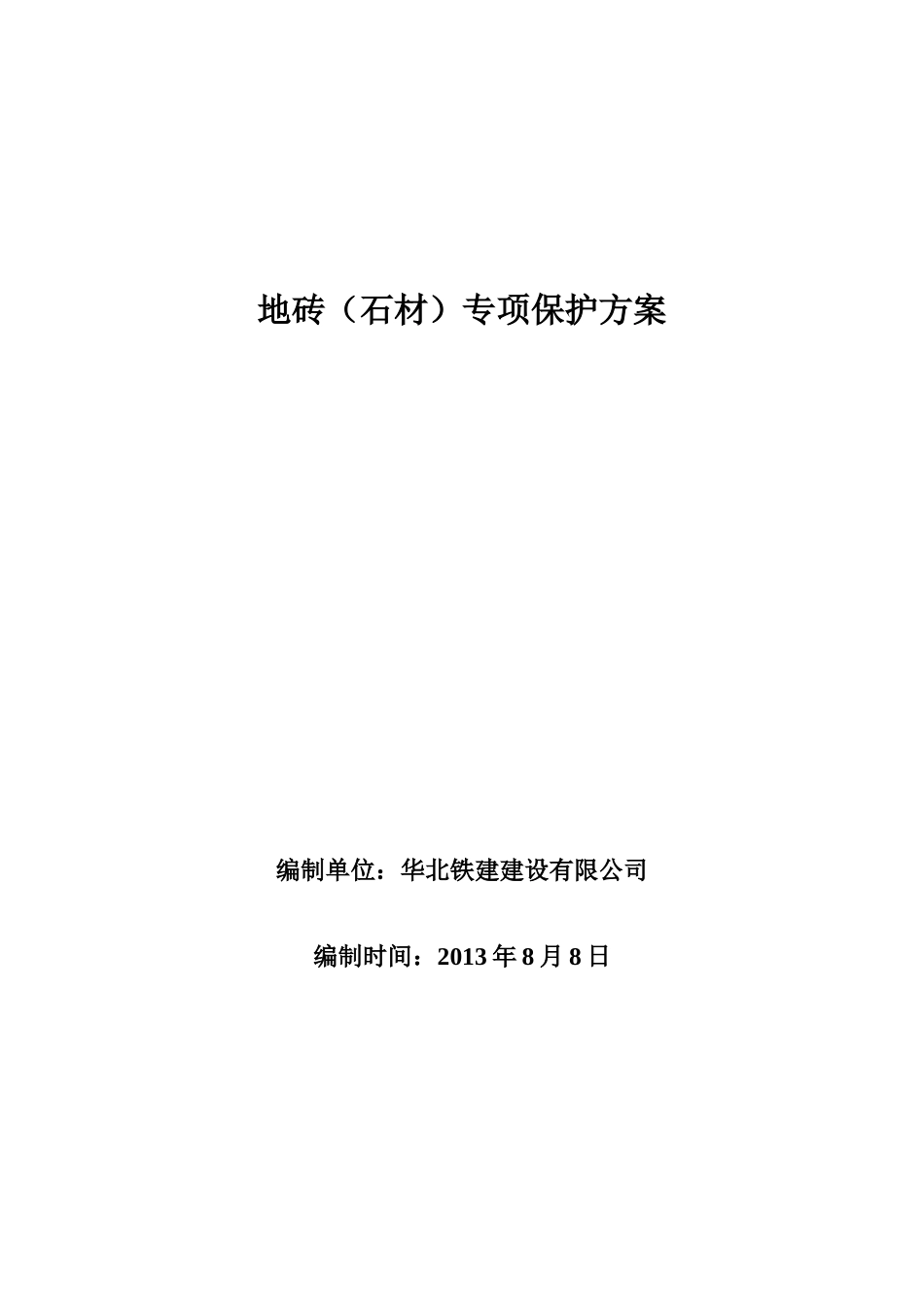

地砖(石材)专项保护方案编制单位:华北铁建建设有限公司编制时间:2013年8月8日一、墙、地面施工完成面成品保护施工现场概况:本工程中需要进行成品保护的作业完成面包括:(1)一层大厅墙面干挂石材完成面,墙面砖完成面
(2)一层大厅地面大理石完成面、地砖完成面、防静电地板完成面;二、墙、地面施工完成面成品保护施工工程量:三、施工进度计划据施工进度的要求,地面施工完成面成品保护进度计划按照项目总控计划和墙面、地面施工进度要求进行成品保护制作施工安装
四、施工准备1、生产准备(1)、项目部对不同部位的成品保护施工劳务队进行二级交底,并监督和落实劳务班组向作业人员进行三级交底;(2)、装饰部按照项目总控进度计划,组织相应劳动力及物资设备进场,准备开展施工;(3)、主要设备配置序号方位保护部位单位数量备注1墙面干挂石材完成面㎡100
62地面大理石完成面㎡56
52地砖完成面㎡2300防静电地板完成面㎡56
52检测工具:7

5m米尺、红外线测量仪、水准仪
电动机械:小电锯、手电钻、电动气泵、冲击钻,木刨、扫槽刨、线刨、锯、斧、锤、螺丝刀、摇钻、直钉枪
2、材料准备(1)、做好材料的供应计划,按时组织材料进场,根据现场的实际情况做好供应工作,确保满足现场的实进度要求;(2)、材料进场严格执行监理规程要求的进场报验和检验手续,经进场验收合格后方可入库使用,严禁使用不合格的材料;主要材料计划序号材料名称单位数量定货时间进场时间1木龙骨m²2300按施工进度计划开工后陆续进场23mm木板m²2300按施工进度计划开工后陆续进场3胶带卷150按施工进度计划开工后陆续进场4美纹纸卷500按施工进度计划开工后陆续进场3、劳动力计划根据工程的实际进度要求及现场的实际情况科学合理的组织劳动力,确保工程的能够按照项目部的总控计划顺利实施劳动力计划表序号工种人数备注1木工22杂工5配合施工五、施工工艺1
