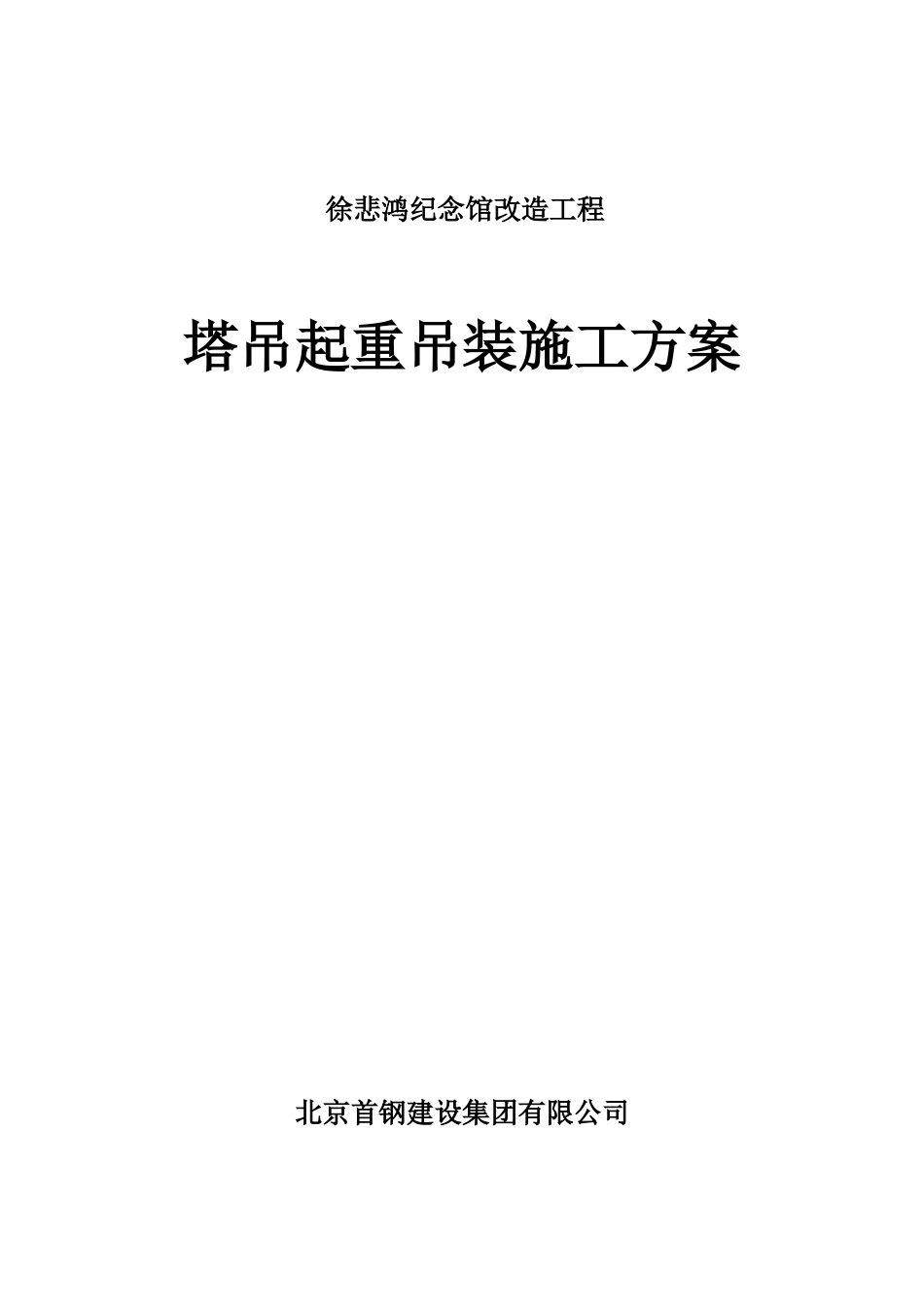

徐悲鸿纪念馆改造工程塔吊起重吊装施工方案北京首钢建设集团有限公司二0一三年塔吊起重吊装施工方案1
编制依据:1
1《现行建筑施工规范大全》1
2《施工常用机械操作规程》1
3《安全技术交底》1
4《塔吊起重吊装操作手册》1
5施工组织设计2
工程概况徐悲鸿纪念馆改造工程;工程建设地点:西城区新街口北大街53#;本工程地下2层、地上4层、局部5层,地下为框剪结构、地上框架结构;建筑高度:檐口高21
4m、总高27
1m、;A塔一层层高为5
8m,2、3层层高:5
25m、4层层高5
1m;B塔部分建筑层数为5层,1-4层层高为3
9m、5层层高5
1m;地下车库高度为5m;消防水池层3
5m、地下画库5
7m;总建筑面积:10885平方米;总工期:415天
本工程由北京市文物局投资建设,北京通程泛华建筑工程顾问有限公司设计,建研凯勃建设工程咨询有限公司监理,北京首钢建设集团有限公司组织施工
工程场地四周及施工现场布置情况详见本工程现场施工平面布置图4
本工程安装了1台塔吊,塔吊类型均为LT20-5613

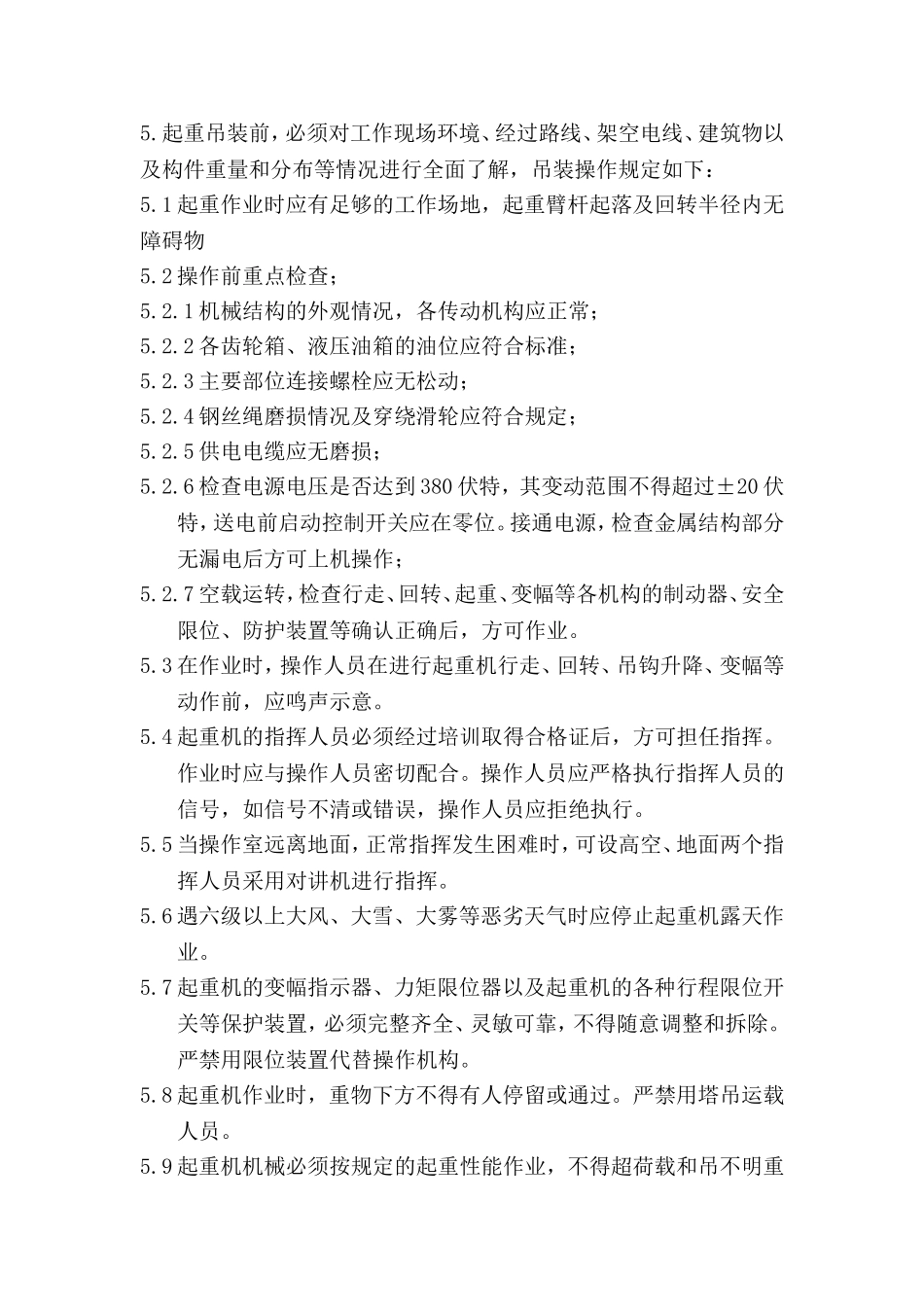

起重吊装前,必须对工作现场环境、经过路线、架空电线、建筑物以及构件重量和分布等情况进行全面了解,吊装操作规定如下:5
1起重作业时应有足够的工作场地,起重臂杆起落及回转半径内无障碍物5
2操作前重点检查;5
1机械结构的外观情况,各传动机构应正常;5
2各齿轮箱、液压油箱的油位应符合标准;5
3主要部位连接螺栓应无松动;5
4钢丝绳磨损情况及穿绕滑轮应符合规定;5
5供电电缆应无磨损;5
6检查电源电压是否达到380伏特,其变动范围不得超过±20伏特,送电前启动控制开关应在零位
接通电源,检查金属结构部分无漏电后方可上机操作;5
7空载运转,检查行走、回转、起重、变幅等各机构的制动器、安全限位、防护装置等确认正确后,方可作业
