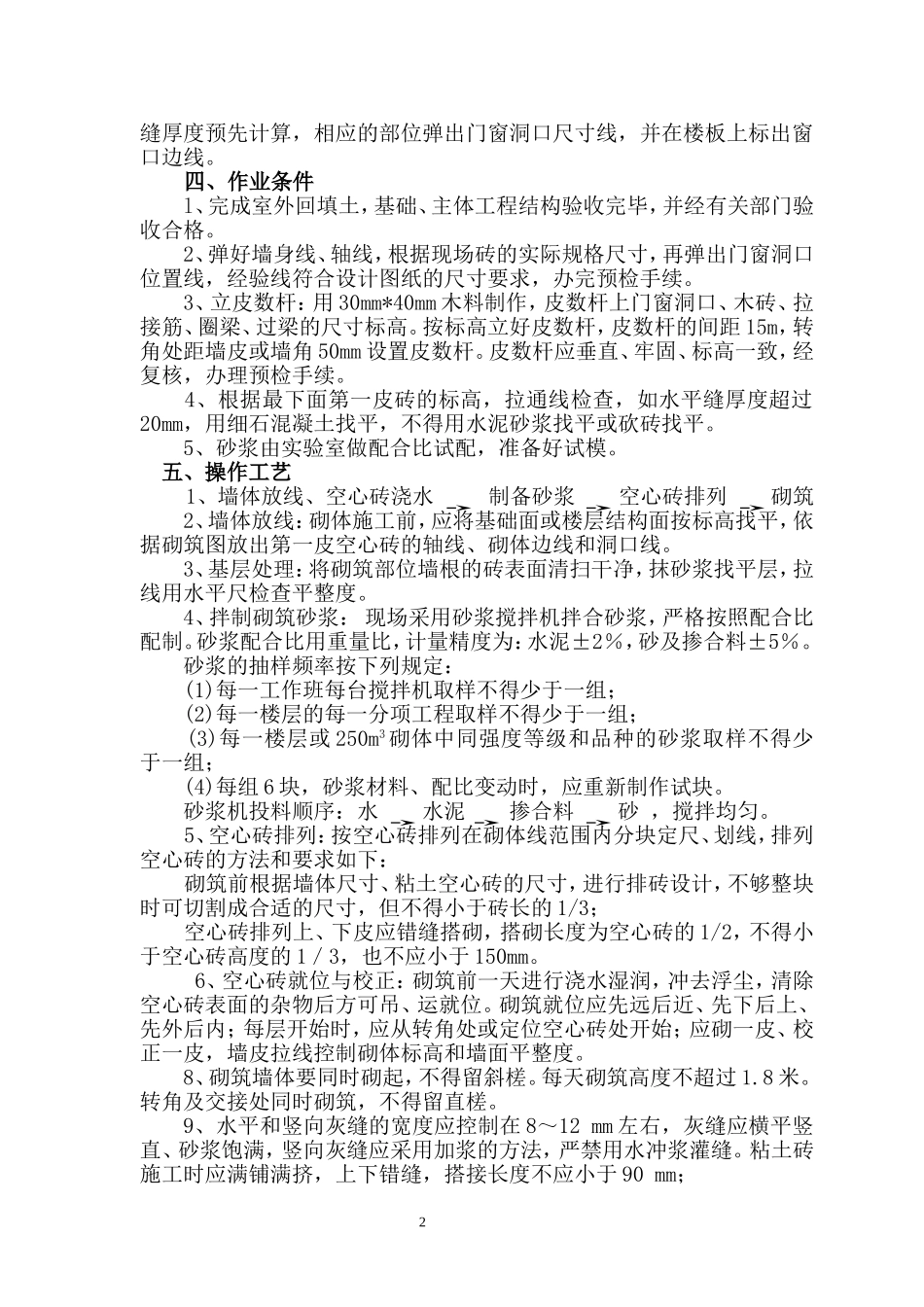

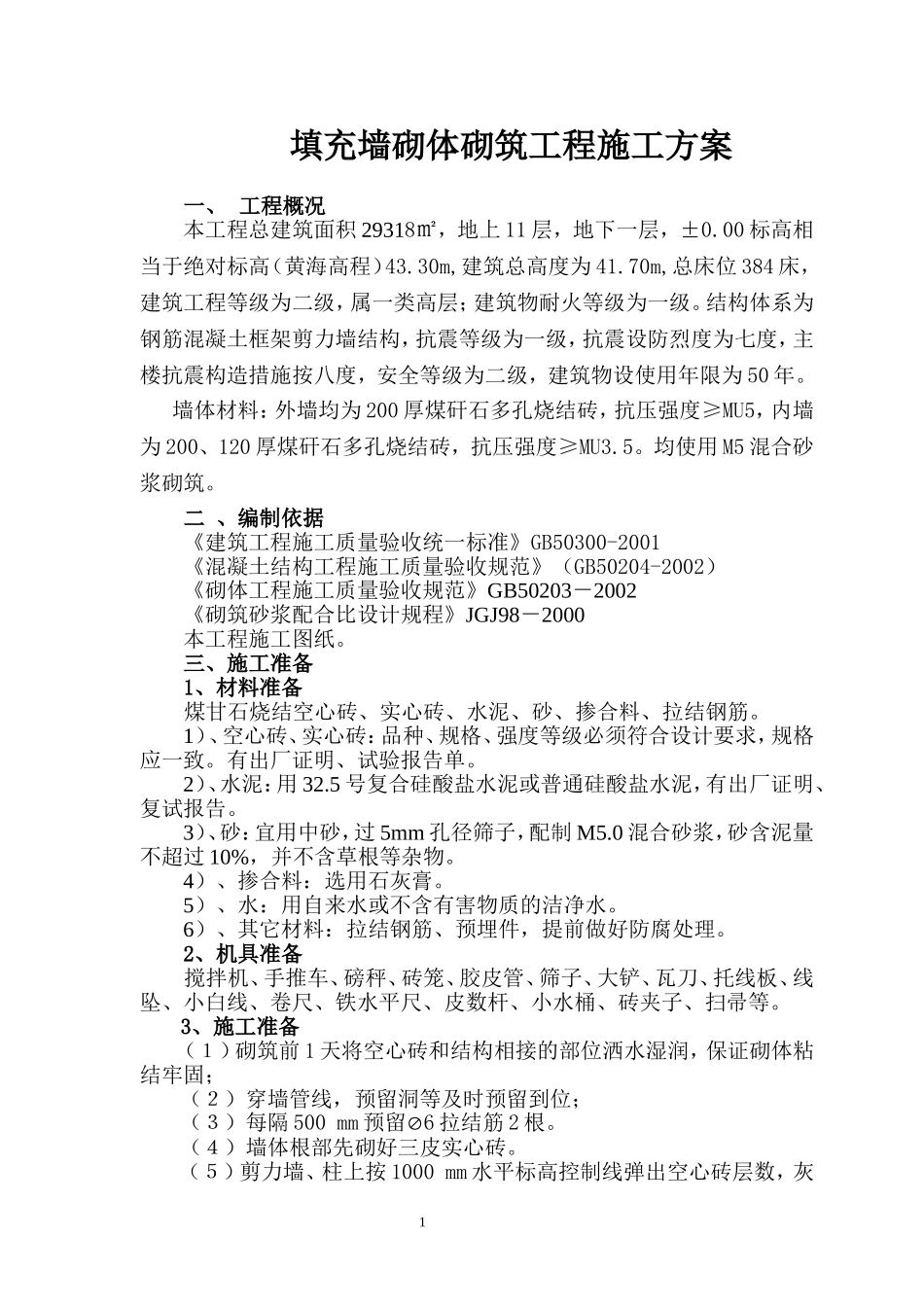

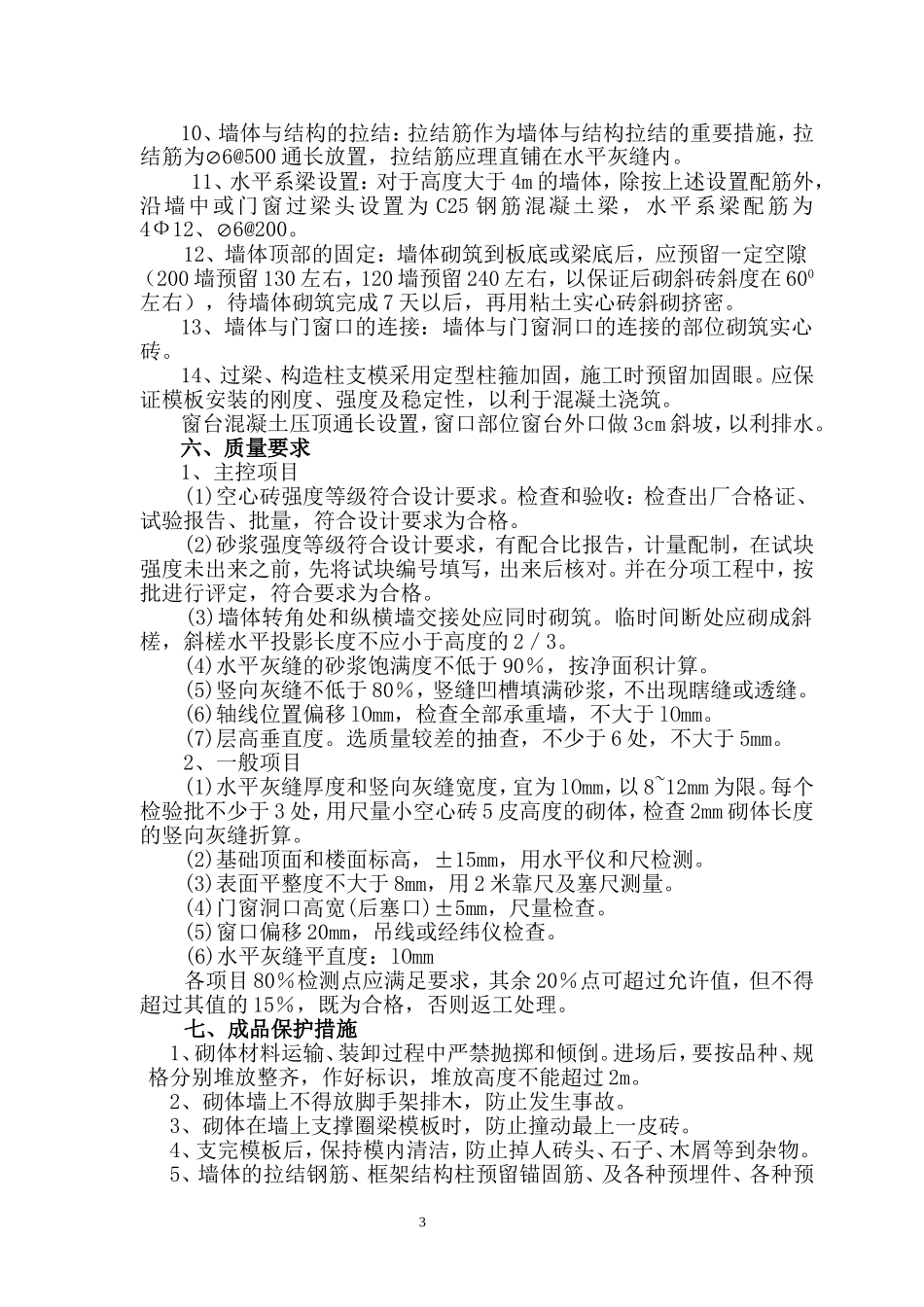

填充墙砌体砌筑工程施工方案一、工程概况本工程总建筑面积29318㎡,地上11层,地下一层,±0
00标高相当于绝对标高(黄海高程)43
30m,建筑总高度为41
70m,总床位384床,建筑工程等级为二级,属一类高层;建筑物耐火等级为一级
结构体系为钢筋混凝土框架剪力墙结构,抗震等级为一级,抗震设防烈度为七度,主楼抗震构造措施按八度,安全等级为二级,建筑物设使用年限为50年
墙体材料:外墙均为200厚煤矸石多孔烧结砖,抗压强度≥MU5,内墙为200、120厚煤矸石多孔烧结砖,抗压强度≥MU3
均使用M5混合砂浆砌筑
二、编制依据《建筑工程施工质量验收统一标准》GB50300-2001《混凝土结构工程施工质量验收规范》(GB50204-2002)《砌体工程施工质量验收规范》GB50203-2002《砌筑砂浆配合比设计规程》JGJ98-2000本工程施工图纸
三、施工准备1、材料准备煤甘石烧结空心砖、实心砖、水泥、砂、掺合料、拉结钢筋
1)、空心砖、实心砖:品种、规格、强度等级必须符合设计要求,规格应一致
有出厂证明、试验报告单
2)、水泥:用32
5号复合硅酸盐水泥或普通硅酸盐水泥,有出厂证明、复试报告
3)、砂:宜用中砂,过5mm孔径筛子,配制M5
0混合砂浆,砂含泥量不超过10%,并不含草根等杂物
4)、掺合料:选用石灰膏
5)、水:用自来水或不含有害物质的洁净水
6)、其它材料:拉结钢筋、预埋件,提前做好防腐处理
2、机具准备搅拌机、手推车、磅秤、砖笼、胶皮管、筛子、大铲、瓦刀、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚等
3、施工准备(1)砌筑前1天将空心砖和结构相接的部位洒水湿润,保证砌体粘结牢固;(2)穿墙管线,预留洞等及时预留到位;(3)每隔500mm预留6拉结筋2根
(4)墙体根部先砌好三皮实心砖
(5)剪力墙、柱上按1000mm
