刘铭传旧居维修及部分原址复建工程冬季施工方案编制人:职务(称):技术负责人:职务(称):审核人:职务(称):浙江省东阳市方中古典园林有限公司年月日冬季施工方案(一)冬期施工1、冬季施工由于施工条件及环境不利,是工程质量事故的多发季节

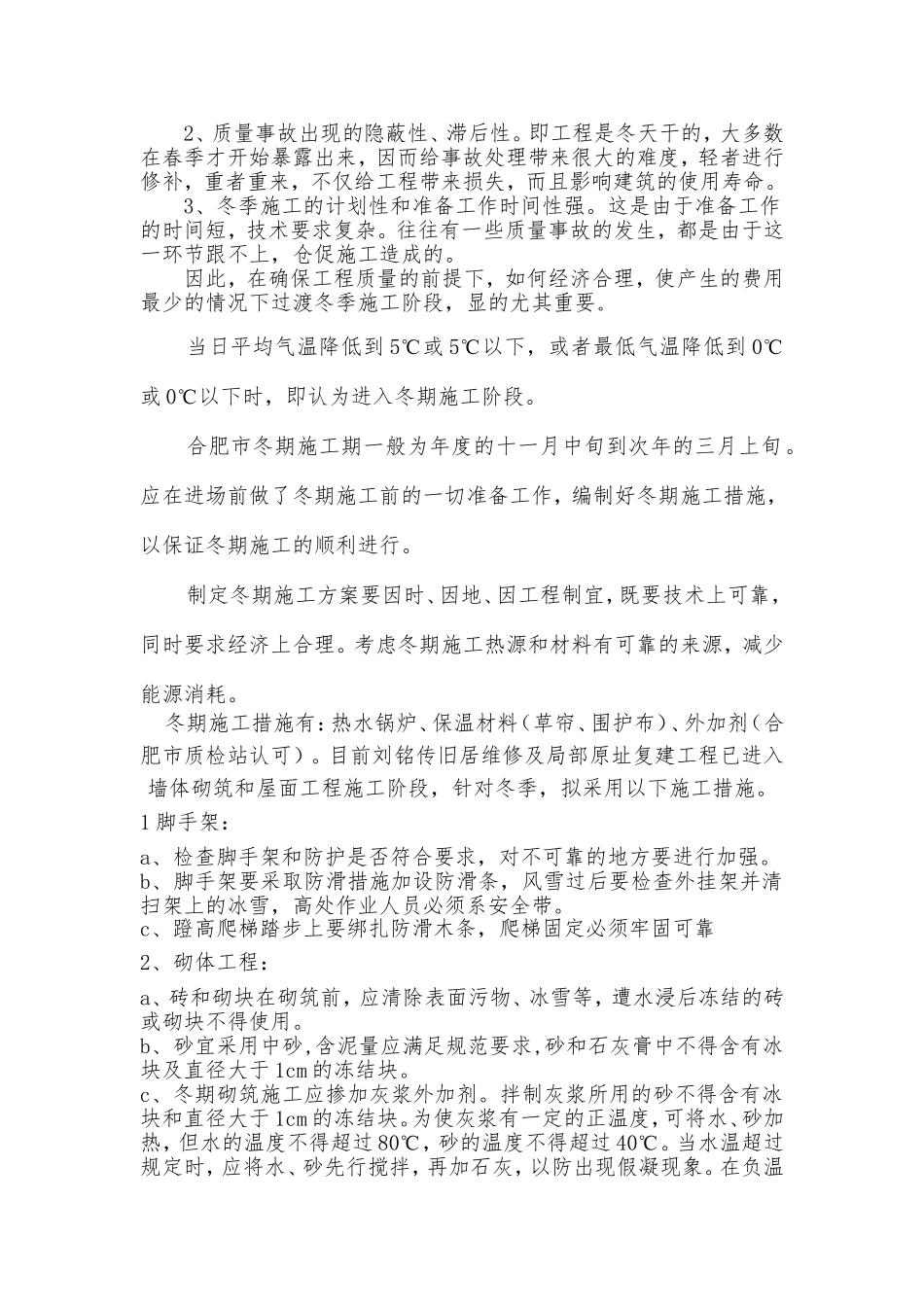

2、质量事故出现的隐蔽性、滞后性
即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者重来,不仅给工程带来损失,而且影响建筑的使用寿命
3、冬季施工的计划性和准备工作时间性强
这是由于准备工作的时间短,技术要求复杂
往往有一些质量事故的发生,都是由于这一环节跟不上,仓促施工造成的
因此,在确保工程质量的前提下,如何经济合理,使产生的费用最少的情况下过渡冬季施工阶段,显的尤其重要
当日平均气温降低到5℃或5℃以下,或者最低气温降低到0℃或0℃以下时,即认为进入冬期施工阶段
合肥市冬期施工期一般为年度的十一月中旬到次年的三月上旬
应在进场前做了冬期施工前的一切准备工作,编制好冬期施工措施,以保证冬期施工的顺利进行
制定冬期施工方案要因时、因地、因工程制宜,既要技术上可靠,同时要求经济上合理
考虑冬期施工热源和材料有可靠的来源,减少能源消耗
冬期施工措施有:热水锅炉、保温材料(草帘、围护布)、外加剂(合肥市质检站认可)
目前刘铭传旧居维修及局部原址复建工程已进入墙体砌筑和屋面工程施工阶段,针对冬季,拟采用以下施工措施
1脚手架:a、检查脚手架和防护是否符合要求,对不可靠的地方要进行加强
b、脚手架要采取防滑措施加设防滑条,风雪过后要检查外挂架并清扫架上的冰雪,高处作业人员必须系安全带
c、蹬高爬梯踏步上要绑扎防滑木条,爬梯固定必须牢固可靠2、砌体工程:a、砖和砌块在砌筑前,应清除表面污物、冰雪等,遭水浸后冻结的砖或砌块不得使用
b、砂宜采用中砂,含泥量应满足规范要求,砂和石灰膏中不得含有冰块及直径大于1cm的
