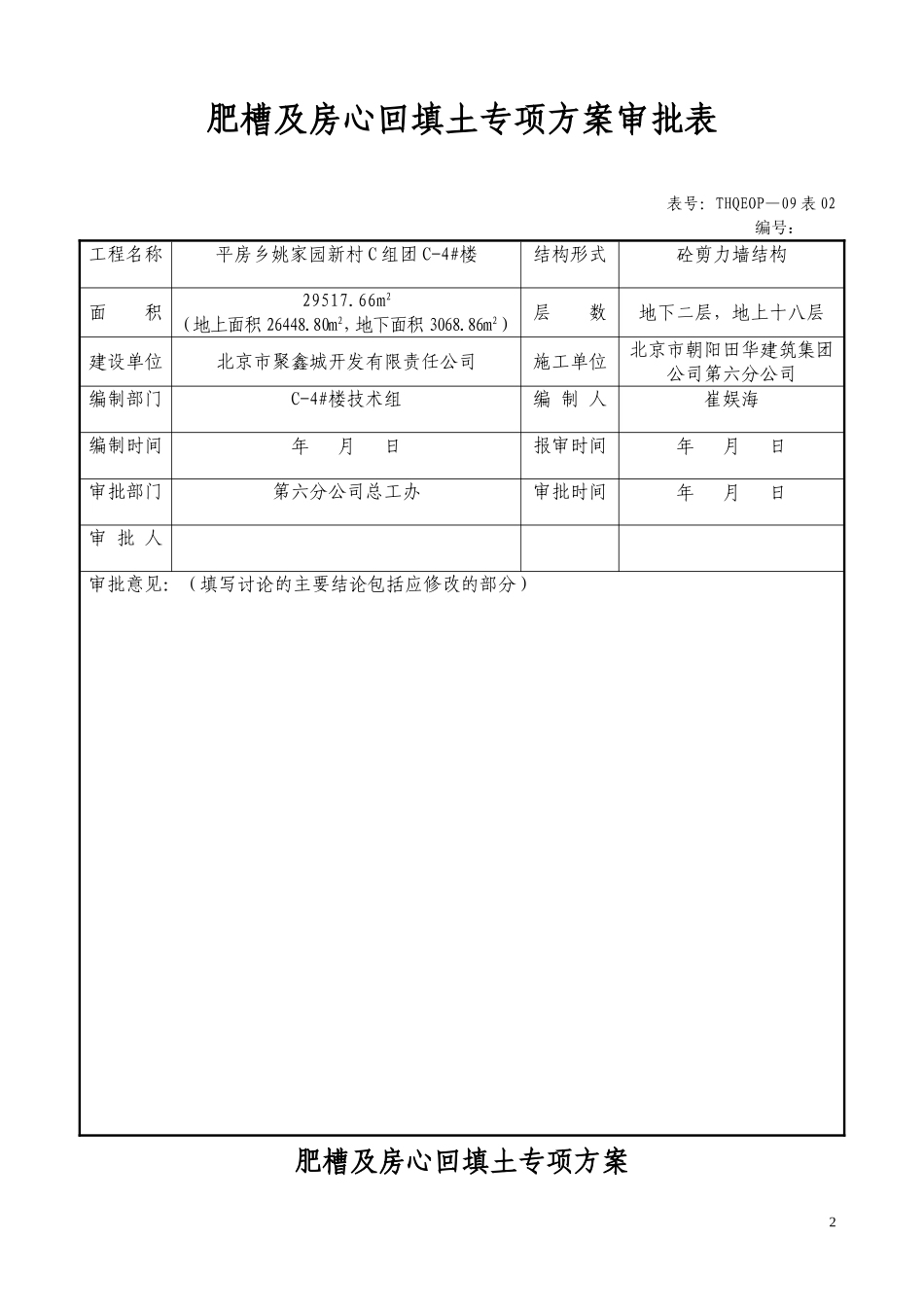

平房乡姚家园新村C组团C-4#楼肥槽及房心回填土专项方案1肥槽及房心回填土专项方案审批表表号:THQEOP—09表02编号:工程名称平房乡姚家园新村C组团C-4#楼结构形式砼剪力墙结构面积29517
66m2(地上面积26448
80m2,地下面积3068
86m2)层数地下二层,地上十八层建设单位北京市聚鑫城开发有限责任公司施工单位北京市朝阳田华建筑集团公司第六分公司编制部门C-4#楼技术组编制人崔娱海编制时间年月日报审时间年月日审批部门第六分公司总工办审批时间年月日审批人审批意见:(填写讨论的主要结论包括应修改的部分)肥槽及房心回填土专项方案2一、编制依据1、建筑安装分项工程施工工艺规程(DBJ/T01-26-2003)2、施工组织设计3、施工图纸、图纸会审记录二、工程概况因具体施工时,灰土与素土的界线很难控制,为保证地下室防水质量,我部决定全部采用2∶8灰土回填,回填前用50厚聚苯板对防水层进行保护,回填深度为7
地库内素土回填至地梁上平,回填深度0

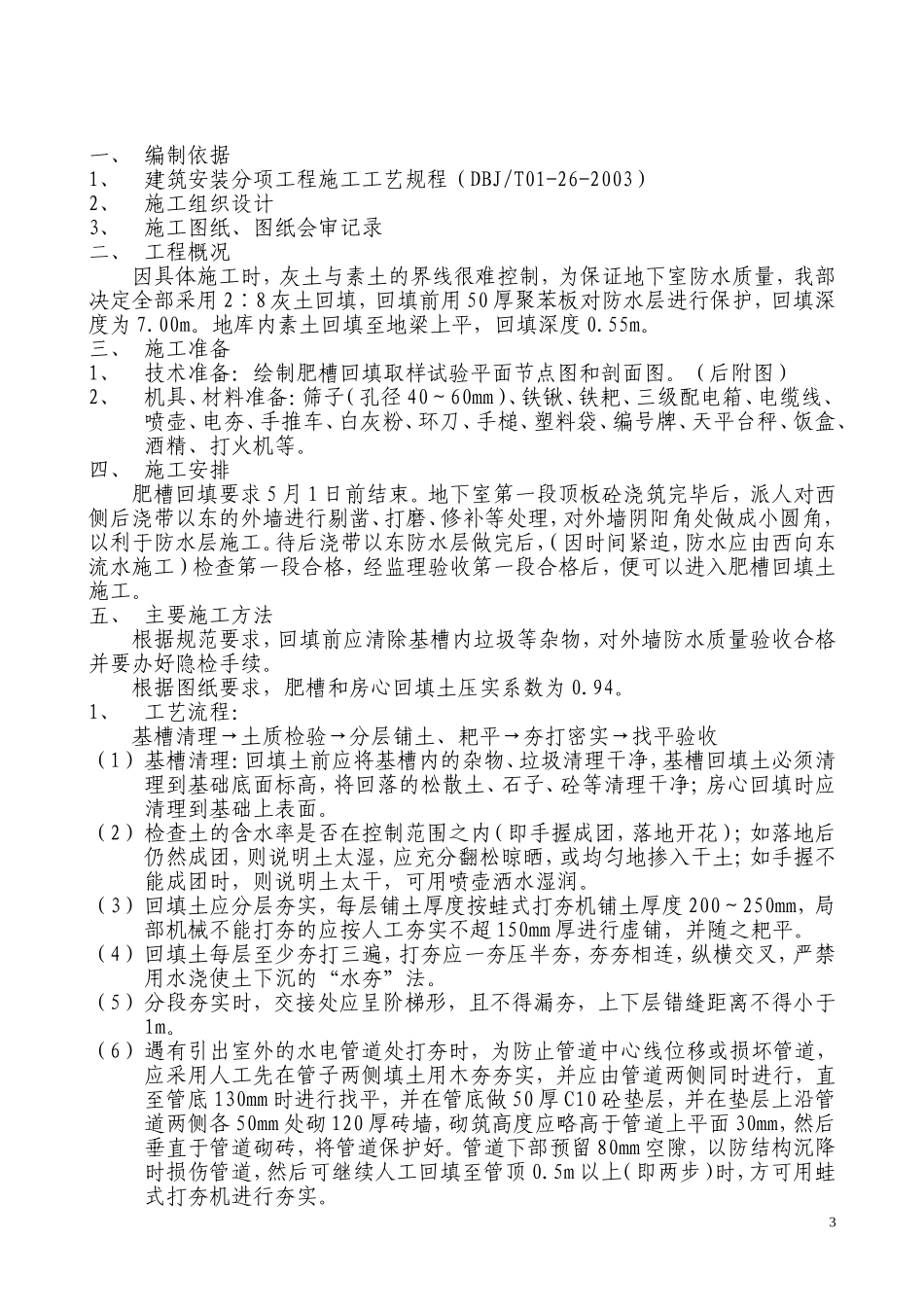

三、施工准备1、技术准备:绘制肥槽回填取样试验平面节点图和剖面图
(后附图)2、机具、材料准备:筛子(孔径40~60mm)、铁锹、铁耙、三级配电箱、电缆线、喷壶、电夯、手推车、白灰粉、环刀、手槌、塑料袋、编号牌、天平台秤、饭盒、酒精、打火机等
四、施工安排肥槽回填要求5月1日前结束
地下室第一段顶板砼浇筑完毕后,派人对西侧后浇带以东的外墙进行剔凿、打磨、修补等处理,对外墙阴阳角处做成小圆角,以利于防水层施工
待后浇带以东防水层做完后,(因时间紧迫,防水应由西向东流水施工)检查第一段合格,经监理验收第一段合格后,便可以进入肥槽回填土施工
五、主要施工方法根据规范要求,回填前应清除基槽内垃圾等杂物,对外墙防水质量验收合格并要办好隐检手续
根据图纸要求,肥槽和房心回填土压实系数为0
1、工艺流程:基槽清理
