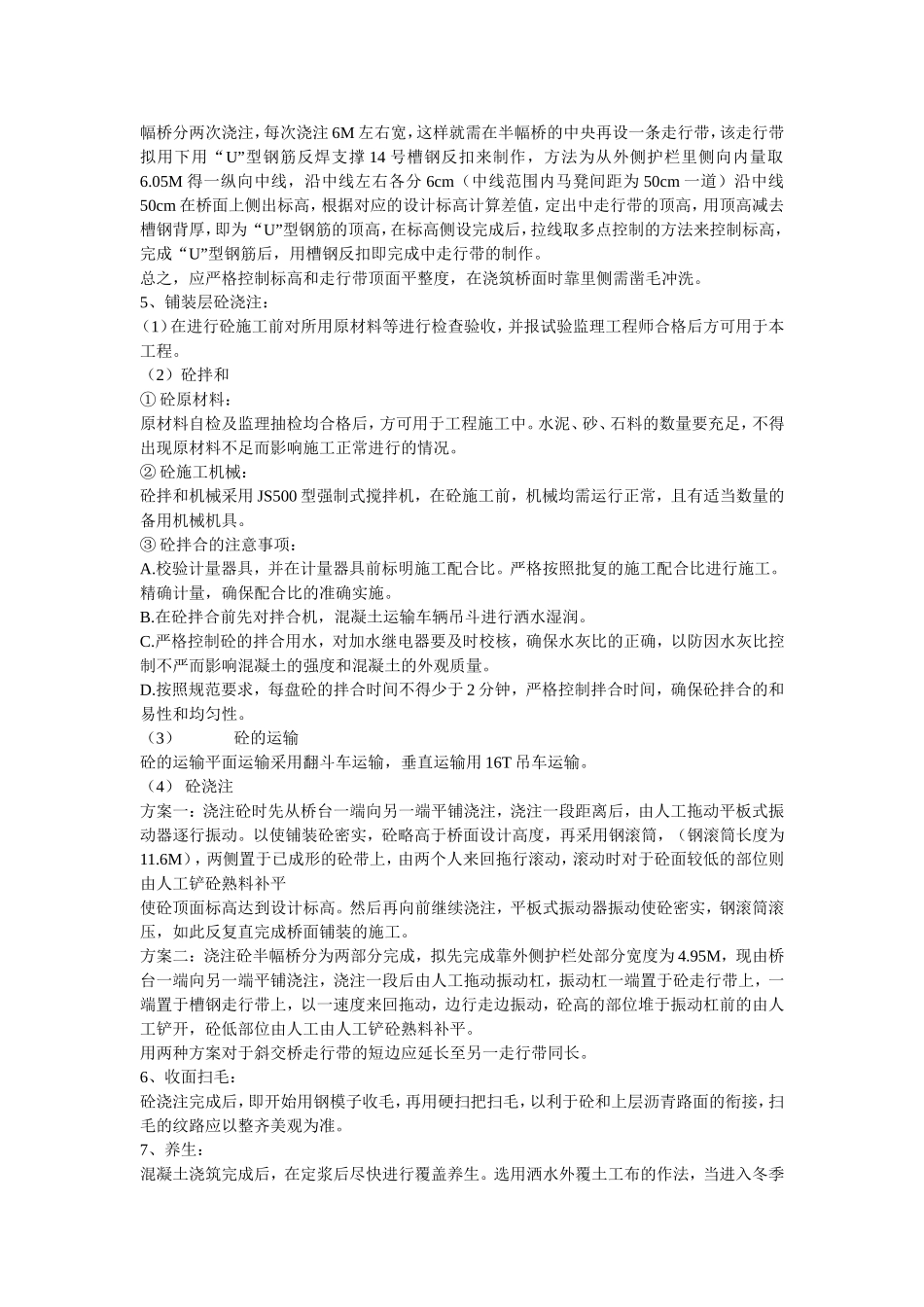

桥面铺装及防撞护栏的施工方案一、工程概况(1)桥面铺装越湖路特大桥中心里程为K35+262
55,桥面铺装设计厚度分为10cm、5cm两种类型,砼的标号为C40,全桥桥面铺装面积5856m2,桥面铺装采用冷扎钢筋网片,规格为ΦL7,在空心板梁结构连续部分采用Φ16钢筋作为加强钢筋
(2)防撞护栏全桥防撞护栏分为两种,外侧为砼护栏,内侧为波形护栏,全桥砼护栏1321
8m,波型护栏1321
工程数量Ⅰ级钢筋8
486T,Ⅱ级钢筋123
44T,C30砼683
二、桥面铺装施工方案在空心板梁梁顶及现浇箱梁桥面的标高、宽度及轴线偏位验收合格后浇筑铰缝混凝土,绑扎桥面钢筋网片,浇筑混凝土行走带,待混凝土行走带强度达到80%后浇筑桥面铺装混凝土,混凝土在拌和站集中拌和,罐车运输,人工摊铺,振动梁振捣,钢滚筒滚压,人工收面扫毛,洒水养生直至混凝土强度达到100%
1、上道工序的验收在进行桥面铺装前要对前道工序进行验收,即分别对现浇箱梁桥面和空心板梁梁顶的宽度、标高、轴线进行验收,并报监理工程师检验,合格后才能进行桥面铺装的施工工作
2、空心板梁的浇缝砼的施工:先对空心板板缝待浇部位进行清理和钢筋的校位,经监理工程师检查合格后,才能进行浇注工作,特别注意在浇缝前进先应对空心板梁边板进行位置固定,分别在内外边梁和挡块处安装木楔限位,同时在空心板梁上部吊环处焊连接钢筋,共分别连接3片空心板梁是之成为一个整体,然后才可浇缝
3、冷扎钢筋网安装:浇缝完成后,待浇缝砼再达到一定强度后,进行凿毛冲洗,再对空心板桥面预埋筋N13进行校正就位,用吊车冷扎钢筋网片,冷扎钢筋网片面净保护层为2
5cm,下保护层为5
9cm,下保护层的尺寸控制用马凳钢筋来控制,间距初步定为1M,梅花形布置根据布灰时料斗的容量、布灰间距在布灰位置马凳间距可适当调整,以确保保护层尺寸的准确
铺装搭接长度不小于焊网
