钻孔灌注桩桩端后压浆1一般要求1
1钻孔灌注桩桩端后压浆的设计与施工除应遵守本施工作业指导书的要求外,尚应符合现行的有关国家标准要求
2压浆管路布置及桩端压浆管制作原则与要求桩端后压浆施工有直管和U形管两种压浆工艺
⑴压浆管布置原则①保证压浆的均匀性;②便于安装和保护
⑵桩端压浆管制作要求U管在下侧均匀设置8个Φ8mm钻孔;直管在下部均匀设置4排共16个Φ8mm钻孔;钻孔均采用电钻钻孔
每个钻孔单独制作,形成一个单向阀
其构成由三层组成:第一层为能盖住孔眼的图钉;第二层为比压浆管外径小3-5mm的自行车内胎,长度6cm;第三层为密封胶带,盖住自行车内胎两端各2cm
⑶注意事项:①制作前,压浆管密封部位应用细砂纸打磨;②必须使用新的自行车内胎,密封完好、有弹性;③应进行地面试压试验
3压浆管于安装前应进行清洗,以清除管内杂物
4在桩混凝土浇筑完成后24~48小时,由压浆泵用清水将桩端注浆管单向阀冲开,确保压浆管路系统畅通
对于U型管,必须每天打开U管系统1次,开泵注水循环10~15分钟,以促使水化热消散和防止压浆管堵塞
5后压浆施工控制标准实行压浆量与压力双控,以压浆量(水泥用量)控制为主,注浆压力控制为辅若注浆压力达到控制压力,并持荷5分钟,注浆量达到80%,也满足要求
2桩端后压浆准备2
1桩端后压浆设计桩端后压浆设计前,必须掌握有关的工程地质、水文地质、静力触探、上部结构荷载等技术资料
压浆设计完成且通过评审后,方能进行压浆施工
压浆的计算及6回路U管、4回路U管、4直管构造图见附录九
2后压浆施工人员后压浆施工班组可配5~6人,其中包括操作工人和具有施工经验的技术工人
施工前应对有关人员进行技术培训和安全教育
施工区设立警示牌,非工作人员严禁进入,防止受到高压浆液伤害

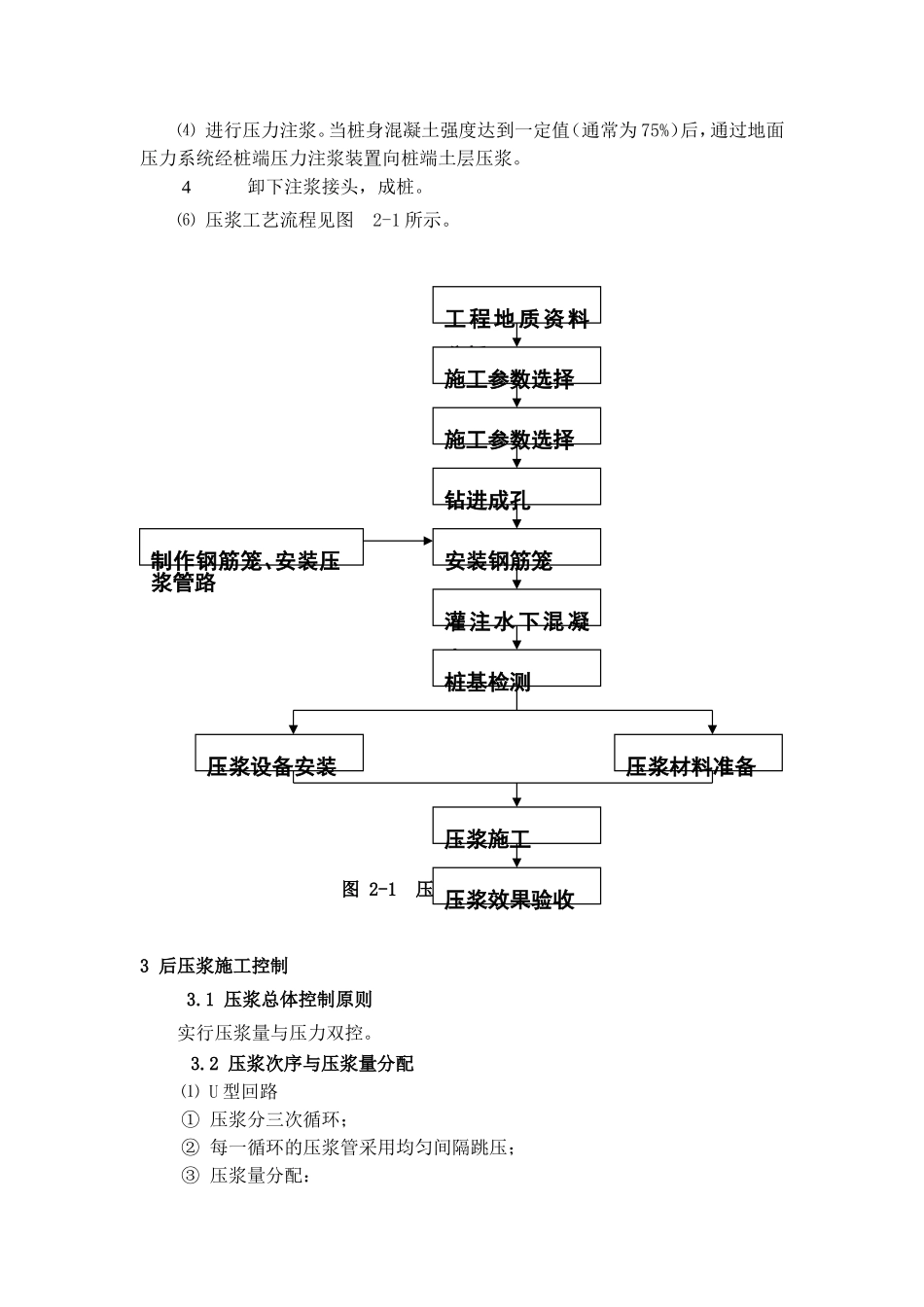

3压浆设备及压浆装置⑴压浆设备(每班组):注浆泵(两台,一台注浆,一台清洗)
