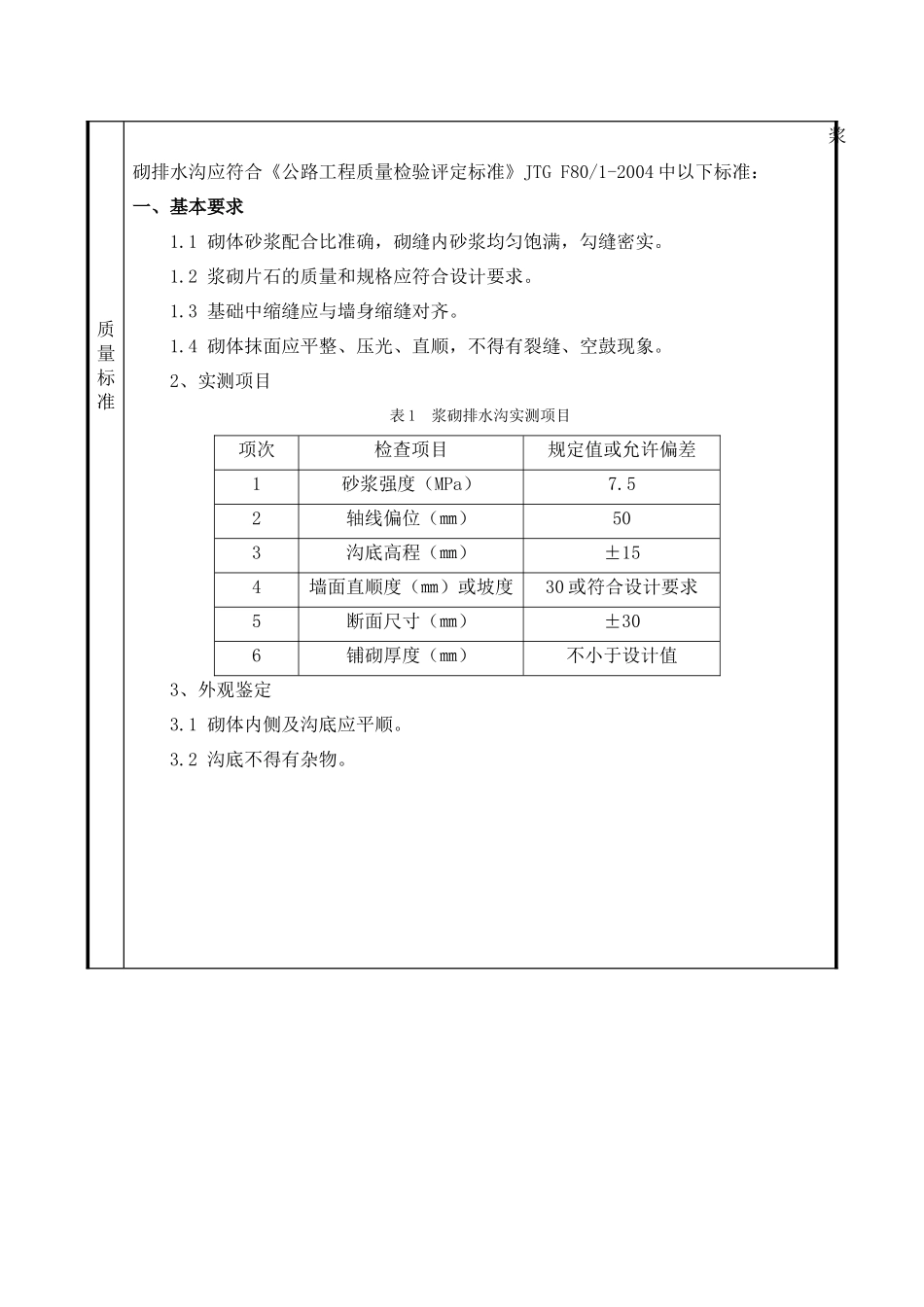

防护排水工程的施工技术交底单位工程名称:路基工程编号:工程项目XX至XX速公路TJXX标段工程部位K93+000-K95+950接受班组及有关人员技术员、防护工班工程数量浆砌排水沟进度要求2012年11月16日质量标准浆砌排水沟应符合《公路工程质量检验评定标准》JTGF80/1-2004中以下标准:一、基本要求1
1砌体砂浆配合比准确,砌缝内砂浆均匀饱满,勾缝密实
2浆砌片石的质量和规格应符合设计要求
3基础中缩缝应与墙身缩缝对齐
4砌体抹面应平整、压光、直顺,不得有裂缝、空鼓现象
2、实测项目表1浆砌排水沟实测项目项次检查项目规定值或允许偏差1砂浆强度(MPa)7
52轴线偏位(㎜)503沟底高程(㎜)±154墙面直顺度(㎜)或坡度30或符合设计要求5断面尺寸(㎜)±306铺砌厚度(㎜)不小于设计值3、外观鉴定3
1砌体内侧及沟底应平顺
2沟底不得有杂物
施工程序及操作要点二、施工工艺流程图2浆砌排水沟施工工艺流程图三、施工方法1、测量放样浆砌排水沟工程采用分段施工,分段放样
根据路基中线及护坡道高程放出两侧坡角线,然后根据《边沟、排水沟设计表》中“沟中心至中桩距离”参数放出排水沟中线,再通过排水沟结构尺寸放出水沟边线,并用白灰在地上画出
通过沟底高程、沟底纵坡确定开挖深度
线位设好以后请监理工程师检测,符合要求后再进行下道工序
2、基坑开挖利用测量放样出的边线及计算出的开挖深度,采用人工配合挖掘机械开挖,自卸汽车运输的基坑开挖方式
基坑开挖至距设计沟底10~15cm时,改以人工挖掘
人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖
基坑沟底采用平板振动夯振击密实
开挖清理完毕后请监理工程师检测,符合要求后再进行下道工序
3、砂浆搅拌砂浆配合比严格采用项目部下发的砂浆配合比批复件中执行,批复件见附件
砂浆使用砂浆搅拌机现场拌和,拌和时间宜为3-5分
