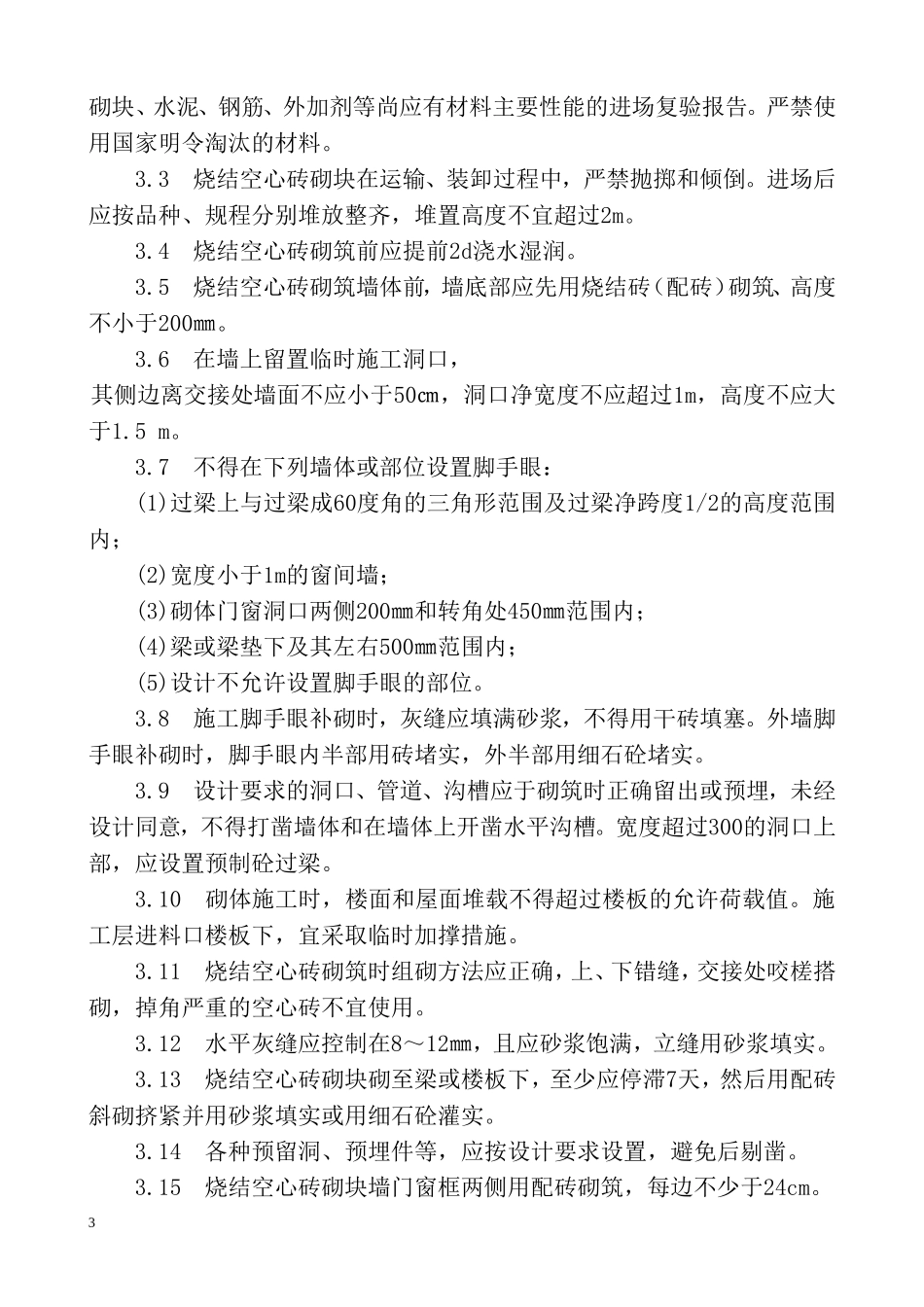

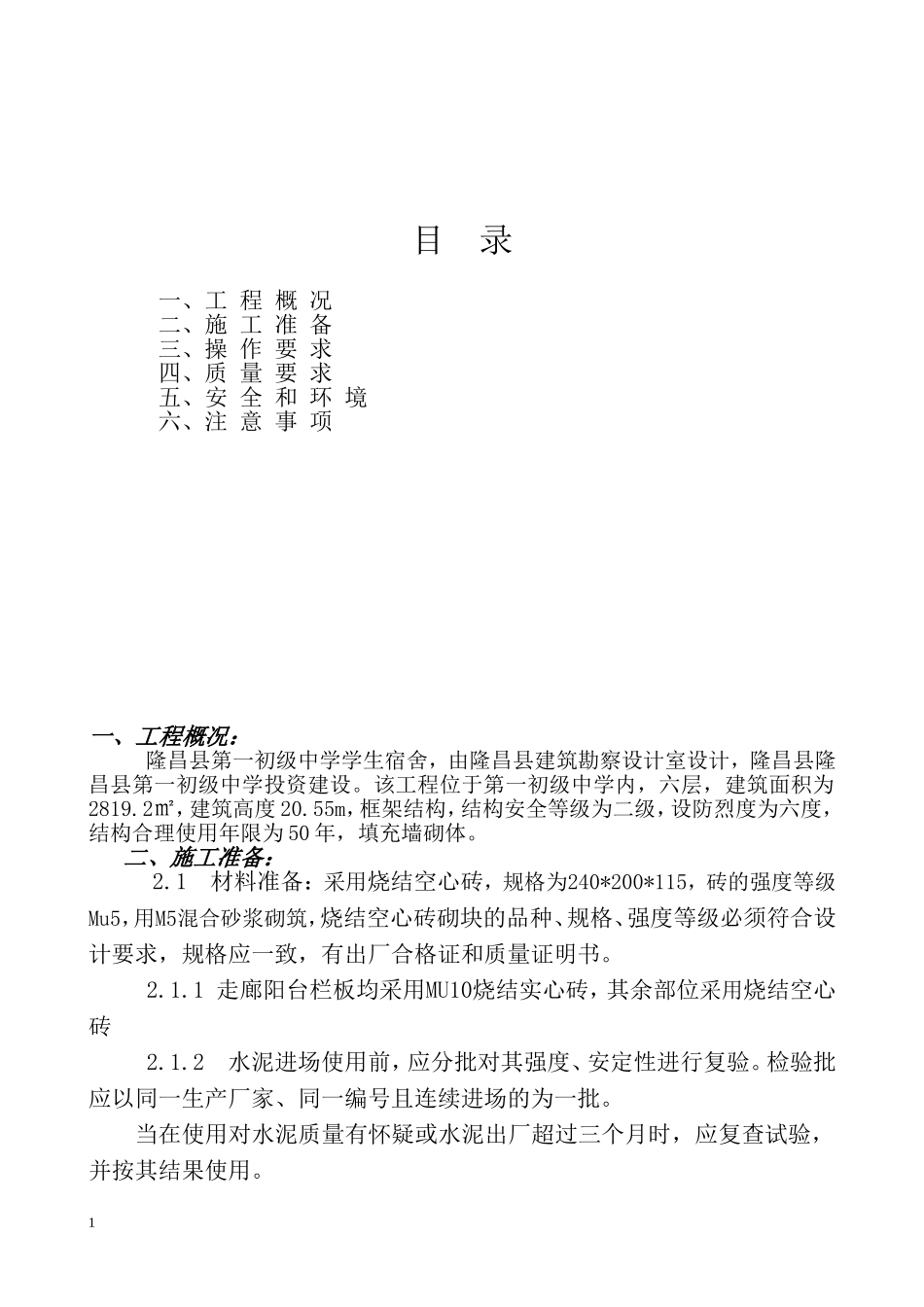

目录一、工程概况二、施工准备三、操作要求四、质量要求五、安全和环境六、注意事项一、工程概况:隆昌县第一初级中学学生宿舍,由隆昌县建筑勘察设计室设计,隆昌县隆昌县第一初级中学投资建设。该工程位于第一初级中学内,六层,建筑面积为2819.2㎡,建筑高度20.55m,框架结构,结构安全等级为二级,设防烈度为六度,结构合理使用年限为50年,填充墙砌体。二、施工准备:2.1材料准备:采用烧结空心砖,规格为240*200*115,砖的强度等级Mu5,用M5混合砂浆砌筑,烧结空心砖砌块的品种、规格、强度等级必须符合设计要求,规格应一致,有出厂合格证和质量证明书。2.1.1走廊阳台栏板均采用MU10烧结实心砖,其余部位采用烧结空心砖2.1.2水泥进场使用前,应分批对其强度、安定性进行复验。检验批应以同一生产厂家、同一编号且连续进场的为一批。当在使用对水泥质量有怀疑或水泥出厂超过三个月时,应复查试验,并按其结果使用。1不同品种的水泥,不得混合使用。2.1.3砂浆用砂不得含有有害杂物。砂浆用砂的含泥量不应超过5%。2.1.4砂浆现场拌制时,各组分材料应采用重量计量。2.1.5砌筑砂浆应采用机械搅拌,自投料完算起,搅拌时间不得少于2min。2.1.6砂浆应随拌随用,混合砂浆应分别在4h内使用完毕;当气温超过30℃时,应分别在拌成后3h内使用完毕。2.1.7其它材料,拉结钢筋、预埋件等,提前做好防腐防锈处理。2.3作业条件及人员准备2.3.1作业条件:2.3.1.1主体分部中承重结构已施工完毕,已经有关部门验收。2.3.1.2弹出轴线、墙边线、门窗洞口线。2.3.1.3立皮数杆:宜用30×40木料制作,皮数杆上注明门窗洞口、木砖、拉结筋、圈梁、过梁的尺寸标高。2.3.1.4根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20㎜,用细石混凝土找平,不得用砂浆找平。2.3.1.5常温天气在砌筑前两天将砖浇水湿润。2.3.1.6砂浆配合比经试验室确定,准备好砂浆试模。2.3.2人员准备:(1)、施工队伍应选择熟练的施工队伍。(2)、施工人员应进行入场前教育,包括安全生产、文明施工等。(3)、施工人员操作前应已接受过施工管理人员的技术交底。(4)、进场施工人员数量、进场时间应符合施工进度的要求。三、操作要求:3.1工艺流程3.2砌体工程所用的材料应有产品合格证书、产品性能检测报告。烧结空心砖2拌制砂浆↓施工准备→弹线→立皮数杆→排砖撂底→空心砖墙→墙头梭砖→质量验评砌块、水泥、钢筋、外加剂等尚应有材料主要性能的进场复验报告。严禁使用国家明令淘汰的材料。3.3烧结空心砖砌块在运输、装卸过程中,严禁抛掷和倾倒。进场后应按品种、规程分别堆放整齐,堆置高度不宜超过2m。3.4烧结空心砖砌筑前应提前2d浇水湿润。3.5烧结空心砖砌筑墙体前,墙底部应先用烧结砖(配砖)砌筑、高度不小于200㎜。3.6在墙上留置临时施工洞口,其侧边离交接处墙面不应小于50㎝,洞口净宽度不应超过1m,高度不应大于1.5m。3.7不得在下列墙体或部位设置脚手眼:(1)过梁上与过梁成60度角的三角形范围及过梁净跨度1/2的高度范围内;(2)宽度小于1m的窗间墙;(3)砌体门窗洞口两侧200㎜和转角处450㎜范围内;(4)梁或梁垫下及其左右500㎜范围内;(5)设计不允许设置脚手眼的部位。3.8施工脚手眼补砌时,灰缝应填满砂浆,不得用干砖填塞。外墙脚手眼补砌时,脚手眼内半部用砖堵实,外半部用细石砼堵实。3.9设计要求的洞口、管道、沟槽应于砌筑时正确留出或预埋,未经设计同意,不得打凿墙体和在墙体上开凿水平沟槽。宽度超过300的洞口上部,应设置预制砼过梁。3.10砌体施工时,楼面和屋面堆载不得超过楼板的允许荷载值。施工层进料口楼板下,宜采取临时加撑措施。3.11烧结空心砖砌筑时组砌方法应正确,上、下错缝,交接处咬槎搭砌,掉角严重的空心砖不宜使用。3.12水平灰缝应控制在8~12㎜,且应砂浆饱满,立缝用砂浆填实。3.13烧结空心砖砌块砌至梁或楼板下,至少应停滞7天,然后用配砖斜砌挤紧并用砂浆填实或用细石砼灌实。3.14各种预留洞、预埋件等,应按设计要求设置,避免后剔凿。3.15烧结空心砖砌块墙门窗框两侧用配砖砌筑,每边不少于24cm。33.16拉通线砌筑时,随砌、随吊、随靠,保证墙体垂直、平整。四、质量要...
