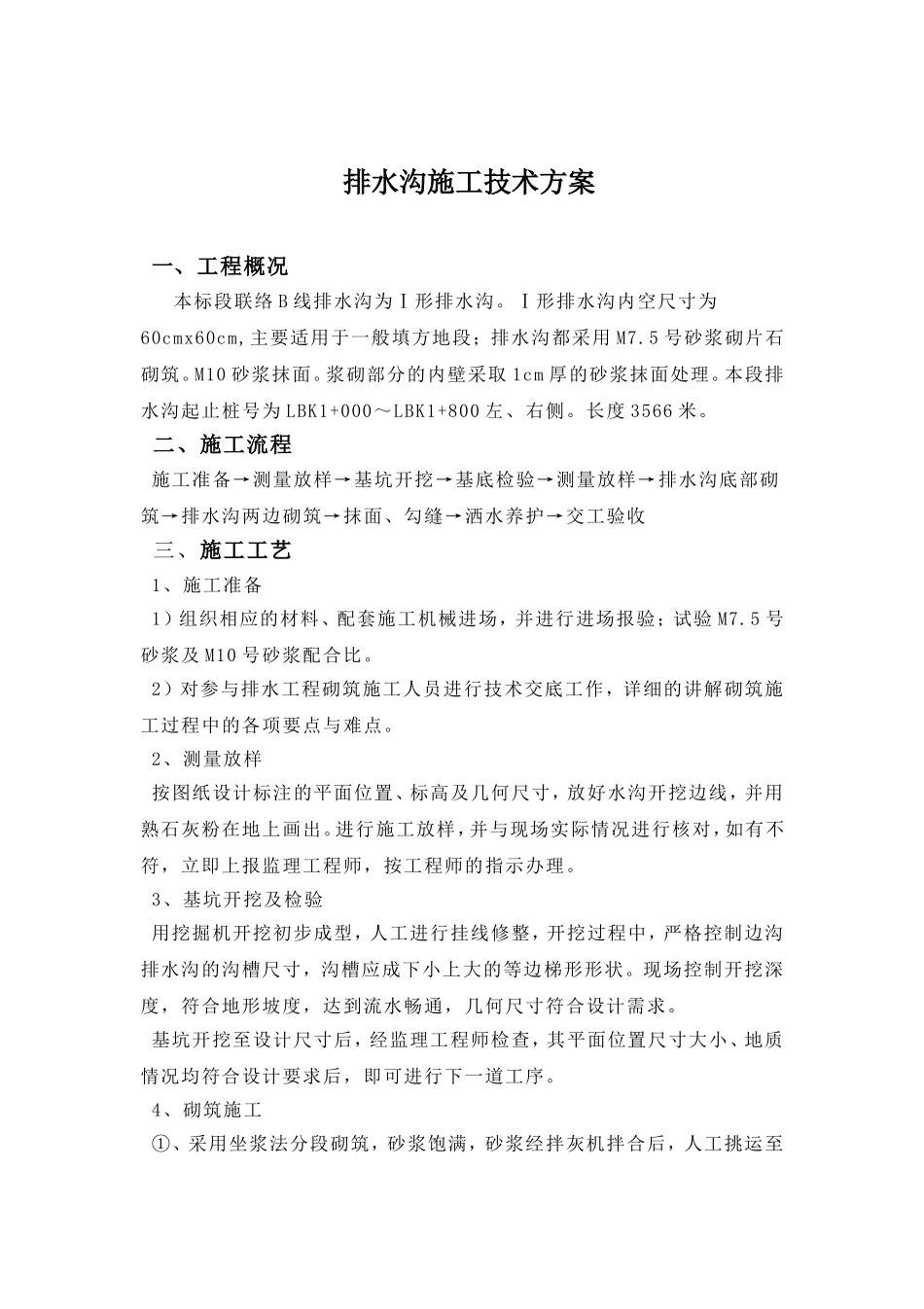

排水沟施工技术方案一、工程概况本标段联络B线排水沟为Ⅰ形排水沟
Ⅰ形排水沟内空尺寸为60cmx60cm,主要适用于一般填方地段;排水沟都采用M7
5号砂浆砌片石砌筑
M10砂浆抹面
浆砌部分的内壁采取1cm厚的砂浆抹面处理
本段排水沟起止桩号为LBK1+000~LBK1+800左、右侧
长度3566米
二、施工流程施工准备→测量放样→基坑开挖→基底检验→测量放样→排水沟底部砌筑→排水沟两边砌筑→抹面、勾缝→洒水养护→交工验收三、施工工艺1、施工准备1)组织相应的材料、配套施工机械进场,并进行进场报验;试验M7
5号砂浆及M10号砂浆配合比
2)对参与排水工程砌筑施工人员进行技术交底工作,详细的讲解砌筑施工过程中的各项要点与难点
2、测量放样按图纸设计标注的平面位置、标高及几何尺寸,放好水沟开挖边线,并用熟石灰粉在地上画出
进行施工放样,并与现场实际情况进行核对,如有不符,立即上报监理工程师,按工程师的指示办理
3、基坑开挖及检验用挖掘机开挖初步成型,人工进行挂线修整,开挖过程中,严格控制边沟排水沟的沟槽尺寸,沟槽应成下小上大的等边梯形形状
现场控制开挖深度,符合地形坡度,达到流水畅通,几何尺寸符合设计需求
基坑开挖至设计尺寸后,经监理工程师检查,其平面位置尺寸大小、地质情况均符合设计要求后,即可进行下一道工序

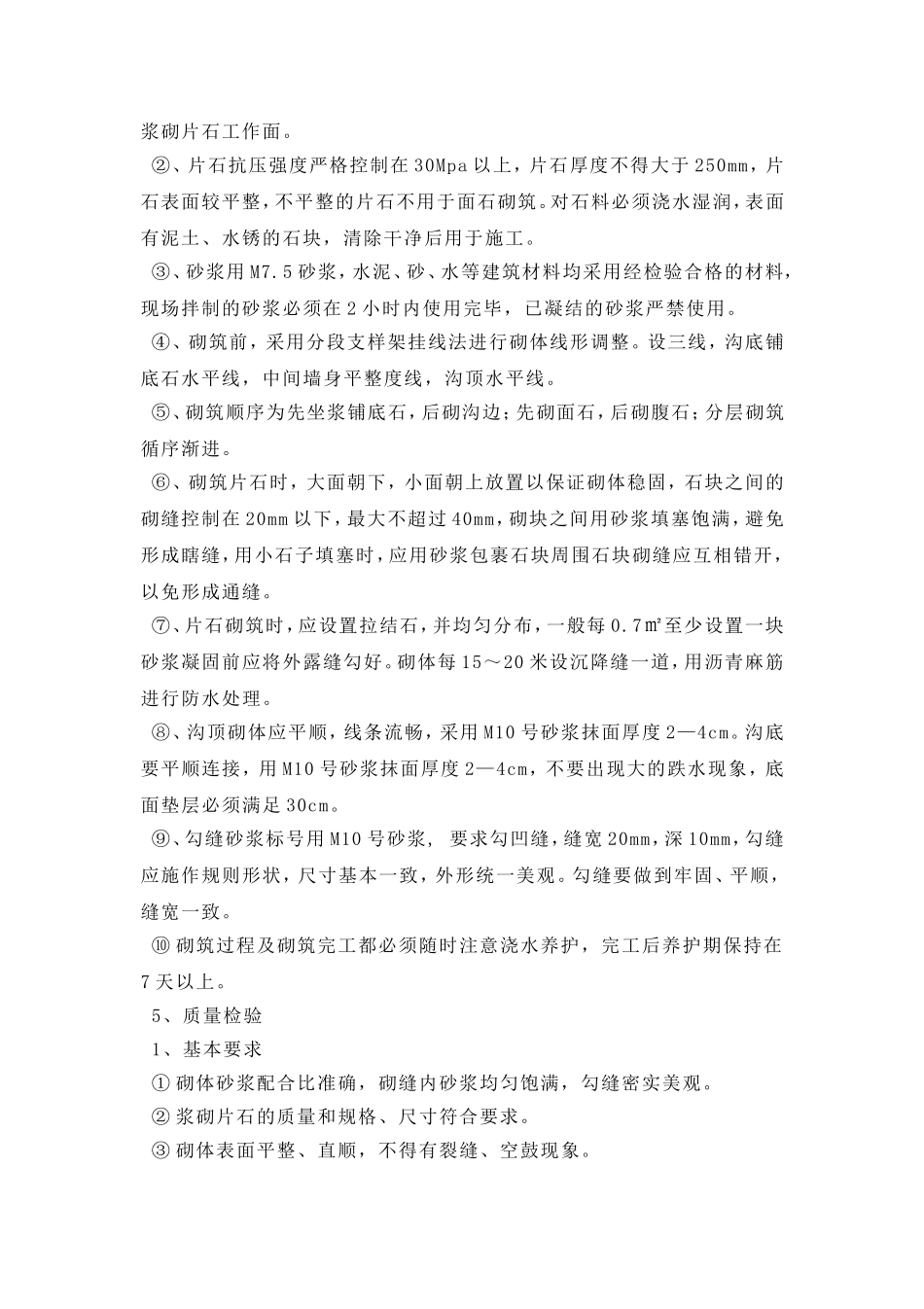

4、砌筑施工①、采用坐浆法分段砌筑,砂浆饱满,砂浆经拌灰机拌合后,人工挑运至浆砌片石工作面
②、片石抗压强度严格控制在30Mpa以上,片石厚度不得大于250mm,片石表面较平整,不平整的片石不用于面石砌筑
对石料必须浇水湿润,表面有泥土、水锈的石块,清除干净后用于施工
③、砂浆用M7
5砂浆,水泥、砂、水等建筑材料均采用经检验合格的材料,现场拌制的砂浆必须在2小时内使用完毕,已凝结的砂浆严禁使用
④、砌筑前,采用分段支样架挂线法进行砌体线形调整
设三线,沟底铺底石水平
