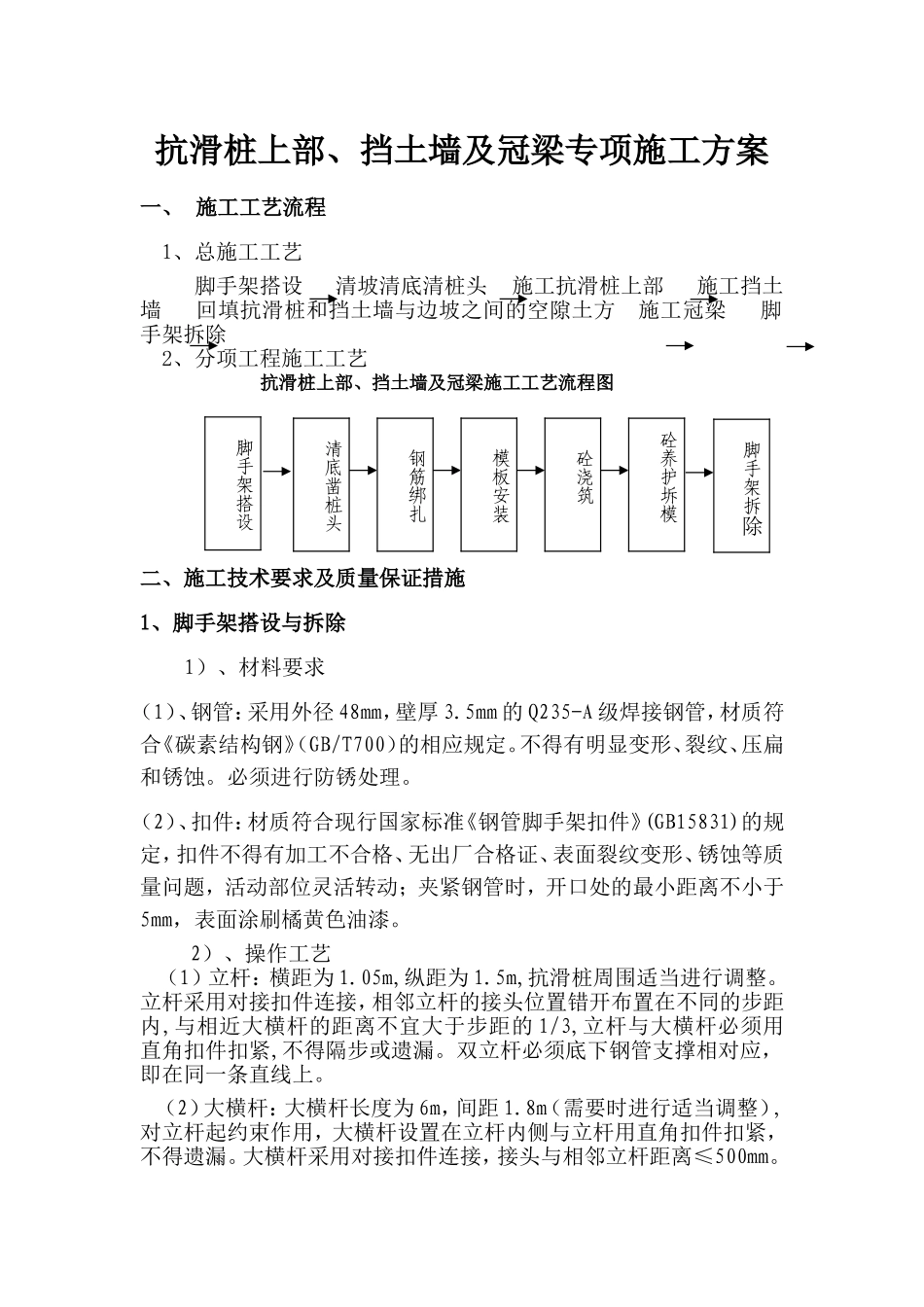

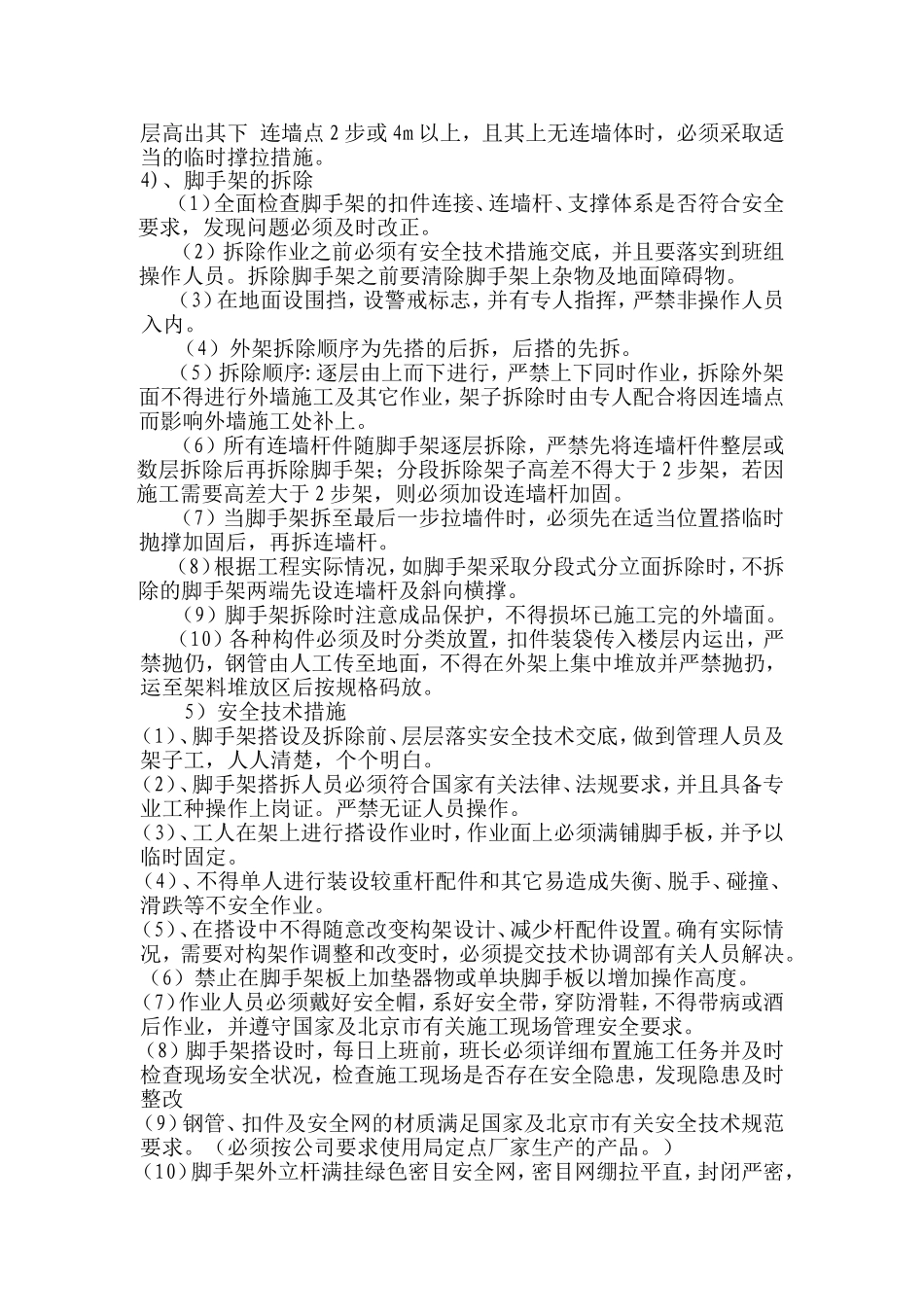

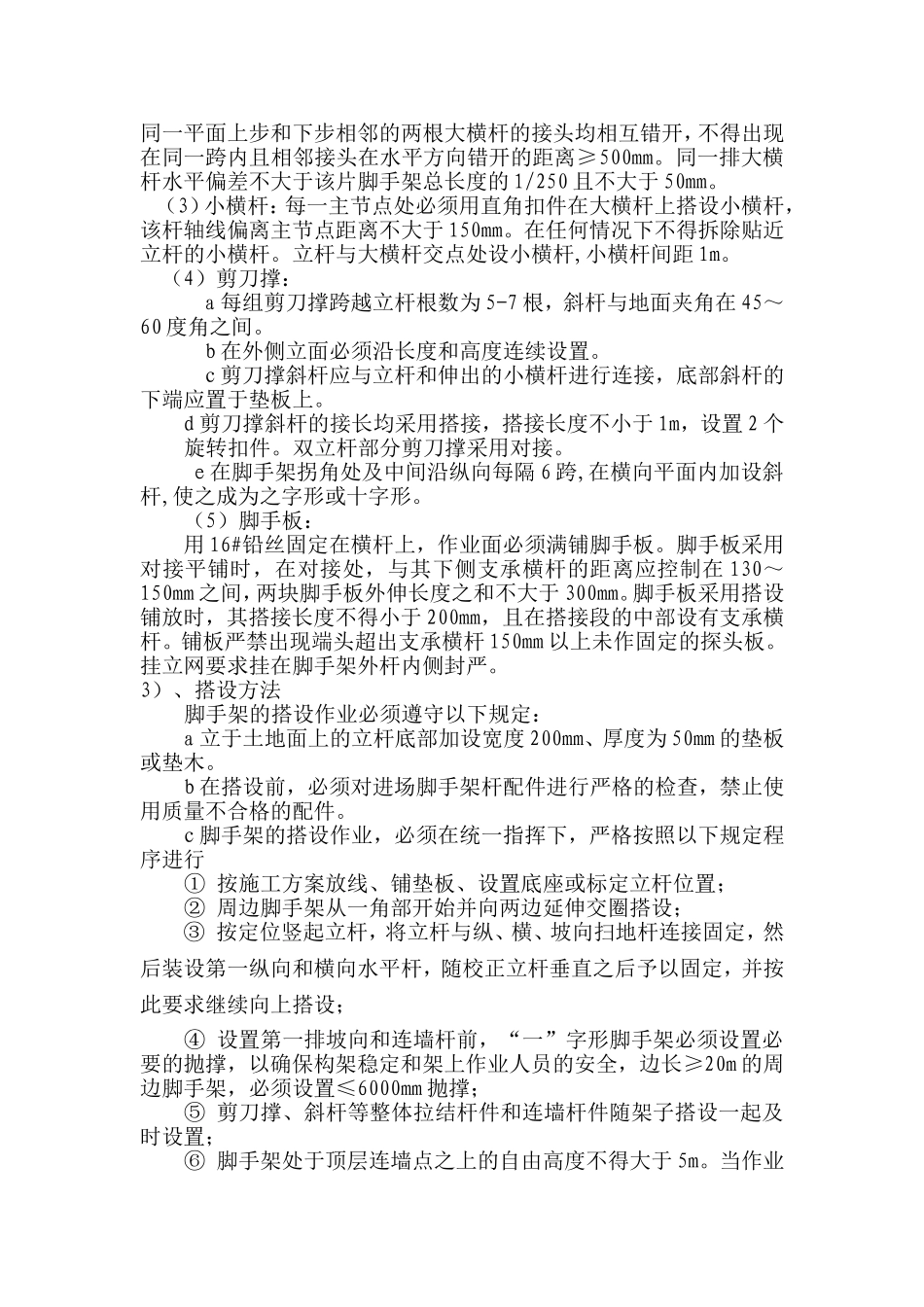

抗滑桩上部、挡土墙及冠梁专项施工方案一、施工工艺流程1、总施工工艺脚手架搭设清坡清底清桩头施工抗滑桩上部施工挡土墙回填抗滑桩和挡土墙与边坡之间的空隙土方施工冠梁脚手架拆除2、分项工程施工工艺抗滑桩上部、挡土墙及冠梁施工工艺流程图二、施工技术要求及质量保证措施1、脚手架搭设与拆除1)、材料要求(1)、钢管:采用外径48mm,壁厚3
5mm的Q235-A级焊接钢管,材质符合《碳素结构钢》(GB/T700)的相应规定
不得有明显变形、裂纹、压扁和锈蚀
必须进行防锈处理
(2)、扣件:材质符合现行国家标准《钢管脚手架扣件》(GB15831)的规定,扣件不得有加工不合格、无出厂合格证、表面裂纹变形、锈蚀等质量问题,活动部位灵活转动;夹紧钢管时,开口处的最小距离不小于5mm,表面涂刷橘黄色油漆
2)、操作工艺(1)立杆:横距为1
05m,纵距为1
5m,抗滑桩周围适当进行调整
立杆采用对接扣件连接,相邻立杆的接头位置错开布置在不同的步距内,与相近大横杆的距离不宜大于步距的1/3,立杆与大横杆必须用直角扣件扣紧,不得隔步或遗漏
双立杆必须底下钢管支撑相对应,即在同一条直线上
(2)大横杆:大横杆长度为6m,间距1
8m(需要时进行适当调整),对立杆起约束作用,大横杆设置在立杆内侧与立杆用直角扣件扣紧,不得遗漏
大横杆采用对接扣件连接,接头与相邻立杆距离≤500mm
清底凿桩头钢筋绑扎模板安装砼浇筑砼养护坼模脚手架搭设脚手架拆除同一平面上步和下步相邻的两根大横杆的接头均相互错开,不得出现在同一跨内且相邻接头在水平方向错开的距离≥500mm
同一排大横杆水平偏差不大于该片脚手架总长度的1/250且不大于50mm
(3)小横杆:每一主节点处必须用直角扣件在大横杆上搭设小横杆,该杆轴线偏离主节点距离不大于150mm
在任何情况下不得拆除贴近立杆的小横杆
立杆与大横杆交点处设小横杆,小横杆间距1m
