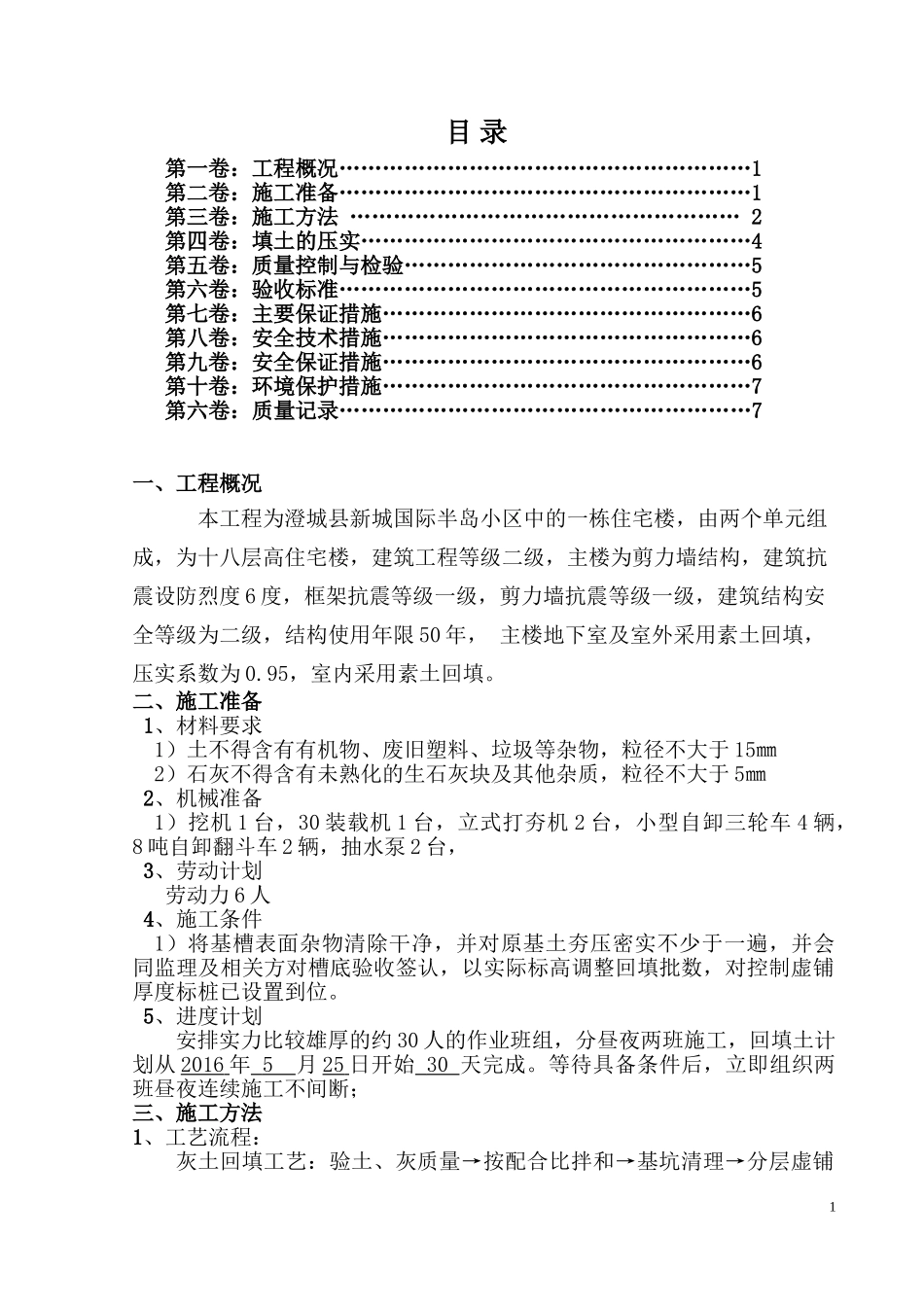

目录第一卷:工程概况…………………………………………………1第二卷:施工准备…………………………………………………1第三卷:施工方法………………………………………………2第四卷:填土的压实………………………………………………4第五卷:质量控制与检验…………………………………………5第六卷:验收标准…………………………………………………5第七卷:主要保证措施……………………………………………6第八卷:安全技术措施……………………………………………6第九卷:安全保证措施……………………………………………6第十卷:环境保护措施……………………………………………7第六卷:质量记录…………………………………………………7一、工程概况本工程为澄城县新城国际半岛小区中的一栋住宅楼,由两个单元组成,为十八层高住宅楼,建筑工程等级二级,主楼为剪力墙结构,建筑抗震设防烈度6度,框架抗震等级一级,剪力墙抗震等级一级,建筑结构安全等级为二级,结构使用年限50年,主楼地下室及室外采用素土回填,压实系数为0
95,室内采用素土回填

二、施工准备1、材料要求1)土不得含有有机物、废旧塑料、垃圾等杂物,粒径不大于15㎜2)石灰不得含有未熟化的生石灰块及其他杂质,粒径不大于5㎜2、机械准备1)挖机1台,30装载机1台,立式打夯机2台,小型自卸三轮车4辆,8吨自卸翻斗车2辆,抽水泵2台,3、劳动计划劳动力6人4、施工条件1)将基槽表面杂物清除干净,并对原基土夯压密实不少于一遍,并会同监理及相关方对槽底验收签认,以实际标高调整回填批数,对控制虚铺厚度标桩已设置到位
5、进度计划安排实力比较雄厚的约30人的作业班组,分昼夜两班施工,回填土计划从2016年5月25日开始30天完成

等待具备条件后,立即组织两班昼夜连续施工不间断;三、施工方法1、工艺流程:灰土回填工艺:验土、灰质量→按配合比拌和→基坑清理→分层虚铺1
