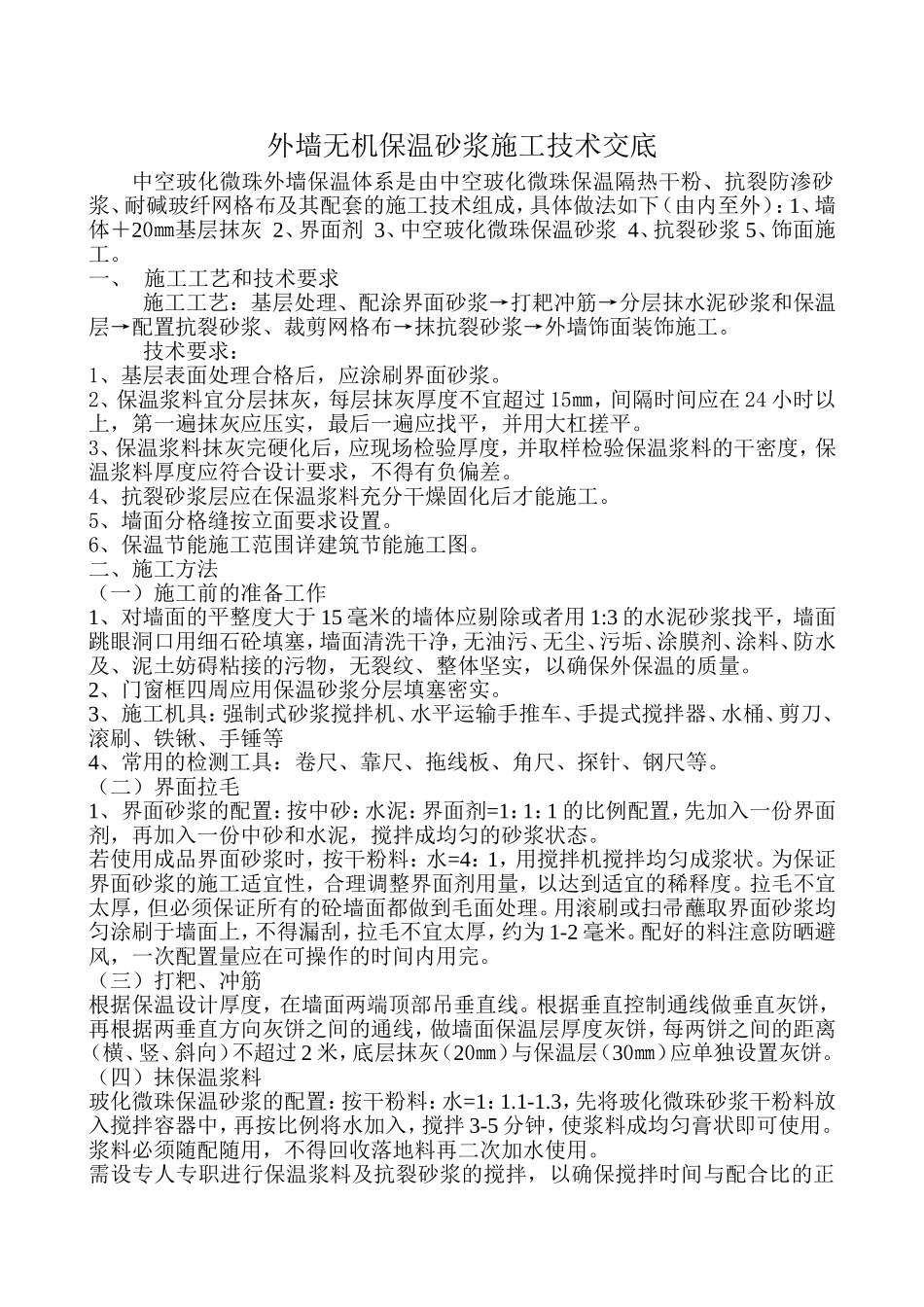

外墙无机保温砂浆施工技术交底中空玻化微珠外墙保温体系是由中空玻化微珠保温隔热干粉、抗裂防渗砂浆、耐碱玻纤网格布及其配套的施工技术组成,具体做法如下(由内至外):1、墙体+20㎜基层抹灰2、界面剂3、中空玻化微珠保温砂浆4、抗裂砂浆5、饰面施工
一、施工工艺和技术要求施工工艺:基层处理、配涂界面砂浆→打耙冲筋→分层抹水泥砂浆和保温层→配置抗裂砂浆、裁剪网格布→抹抗裂砂浆→外墙饰面装饰施工
技术要求:1、基层表面处理合格后,应涂刷界面砂浆
2、保温浆料宜分层抹灰,每层抹灰厚度不宜超过15㎜,间隔时间应在24小时以上,第一遍抹灰应压实,最后一遍应找平,并用大杠搓平
3、保温浆料抹灰完硬化后,应现场检验厚度,并取样检验保温浆料的干密度,保温浆料厚度应符合设计要求,不得有负偏差
4、抗裂砂浆层应在保温浆料充分干燥固化后才能施工
5、墙面分格缝按立面要求设置
6、保温节能施工范围详建筑节能施工图
二、施工方法(一)施工前的准备工作1、对墙面的平整度大于15毫米的墙体应剔除或者用1:3的水泥砂浆找平,墙面跳眼洞口用细石砼填塞,墙面清洗干净,无油污、无尘、污垢、涂膜剂、涂料、防水及、泥土妨碍粘接的污物,无裂纹、整体坚实,以确保外保温的质量
2、门窗框四周应用保温砂浆分层填塞密实
3、施工机具:强制式砂浆搅拌机、水平运输手推车、手提式搅拌器、水桶、剪刀、滚刷、铁锹、手锤等4、常用的检测工具:卷尺、靠尺、拖线板、角尺、探针、钢尺等
(二)界面拉毛1、界面砂浆的配置:按中砂:水泥:界面剂=1:1:1的比例配置,先加入一份界面剂,再加入一份中砂和水泥,搅拌成均匀的砂浆状态
若使用成品界面砂浆时,按干粉料:水=4:1,用搅拌机搅拌均匀成浆状
为保证界面砂浆的施工适宜性,合理调整界面剂用量,以达到适宜的稀释度
拉毛不宜太厚,但必须保证所有的砼墙面都做到毛面处理
用滚刷或扫帚蘸取界面砂浆均匀涂刷于墙面上
