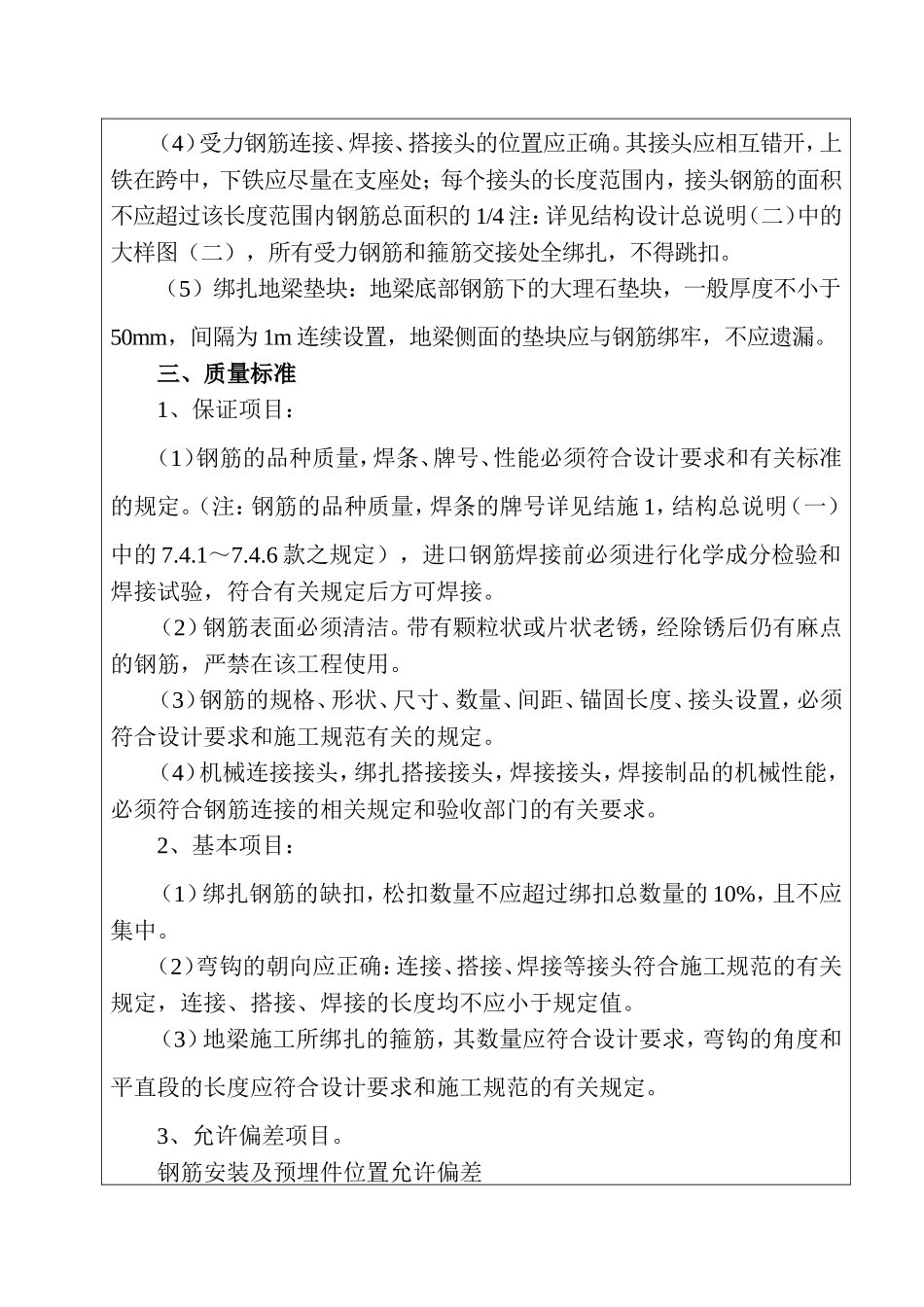

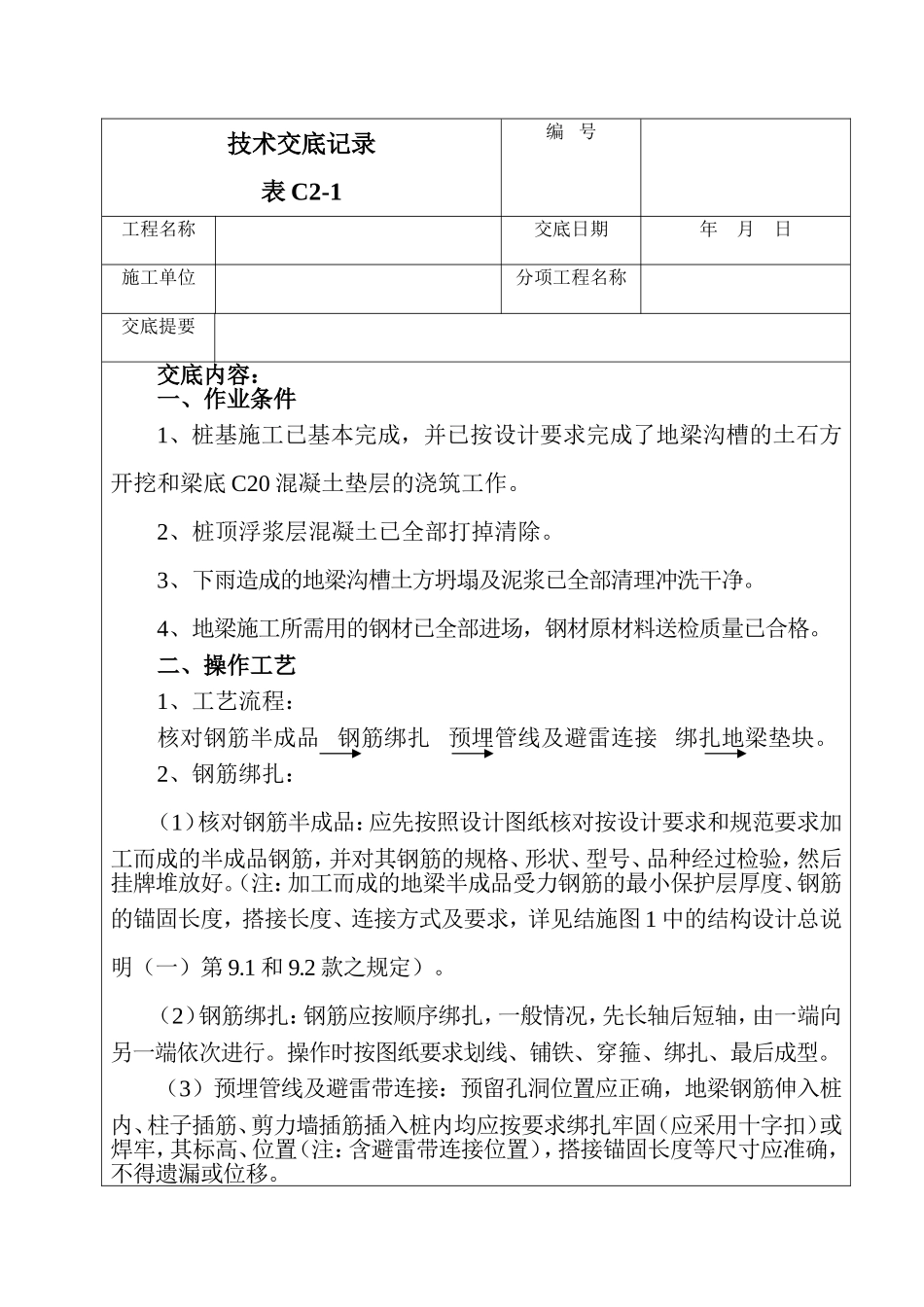

技术交底记录表C2-1编号工程名称交底日期年月日施工单位分项工程名称交底提要交底内容:一、作业条件1、桩基施工已基本完成,并已按设计要求完成了地梁沟槽的土石方开挖和梁底C20混凝土垫层的浇筑工作
2、桩顶浮浆层混凝土已全部打掉清除
3、下雨造成的地梁沟槽土方坍塌及泥浆已全部清理冲洗干净
4、地梁施工所需用的钢材已全部进场,钢材原材料送检质量已合格
二、操作工艺1、工艺流程:核对钢筋半成品钢筋绑扎预埋管线及避雷连接绑扎地梁垫块
2、钢筋绑扎:(1)核对钢筋半成品:应先按照设计图纸核对按设计要求和规范要求加工而成的半成品钢筋,并对其钢筋的规格、形状、型号、品种经过检验,然后挂牌堆放好
(注:加工而成的地梁半成品受力钢筋的最小保护层厚度、钢筋的锚固长度,搭接长度、连接方式及要求,详见结施图1中的结构设计总说明(一)第9
2款之规定)
(2)钢筋绑扎:钢筋应按顺序绑扎,一般情况,先长轴后短轴,由一端向另一端依次进行
操作时按图纸要求划线、铺铁、穿箍、绑扎、最后成型
(3)预埋管线及避雷带连接:预留孔洞位置应正确,地梁钢筋伸入桩内、柱子插筋、剪力墙插筋插入桩内均应按要求绑扎牢固(应采用十字扣)或焊牢,其标高、位置(注:含避雷带连接位置),搭接锚固长度等尺寸应准确,不得遗漏或位移
(4)受力钢筋连接、焊接、搭接头的位置应正确
其接头应相互错开,上铁在跨中,下铁应尽量在支座处;每个接头的长度范围内,接头钢筋的面积不应超过该长度范围内钢筋总面积的1/4注:详见结构设计总说明(二)中的大样图(二),所有受力钢筋和箍筋交接处全绑扎,不得跳扣
(5)绑扎地梁垫块:地梁底部钢筋下的大理石垫块,一般厚度不小于50mm,间隔为1m连续设置,地梁侧面的垫块应与钢筋绑牢,不应遗漏
三、质量标准1、保证项目:(1)钢筋的品种质量,焊条、牌号、性能必须符合设计要求和有关标准的规定

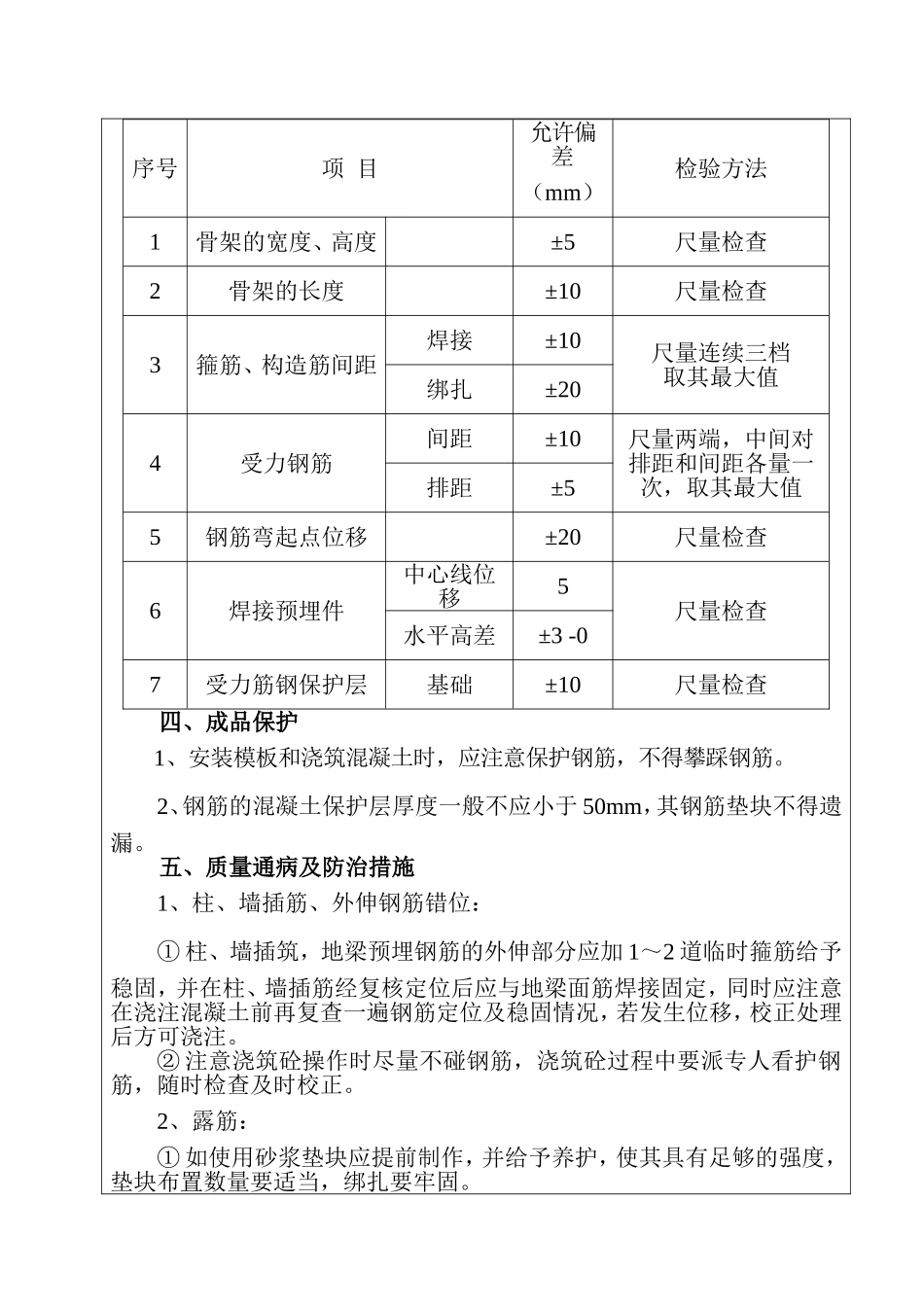

(注:钢筋的品种质量
