湖北省麻城至竹溪高速公路襄阳东段K142+475~K201+146

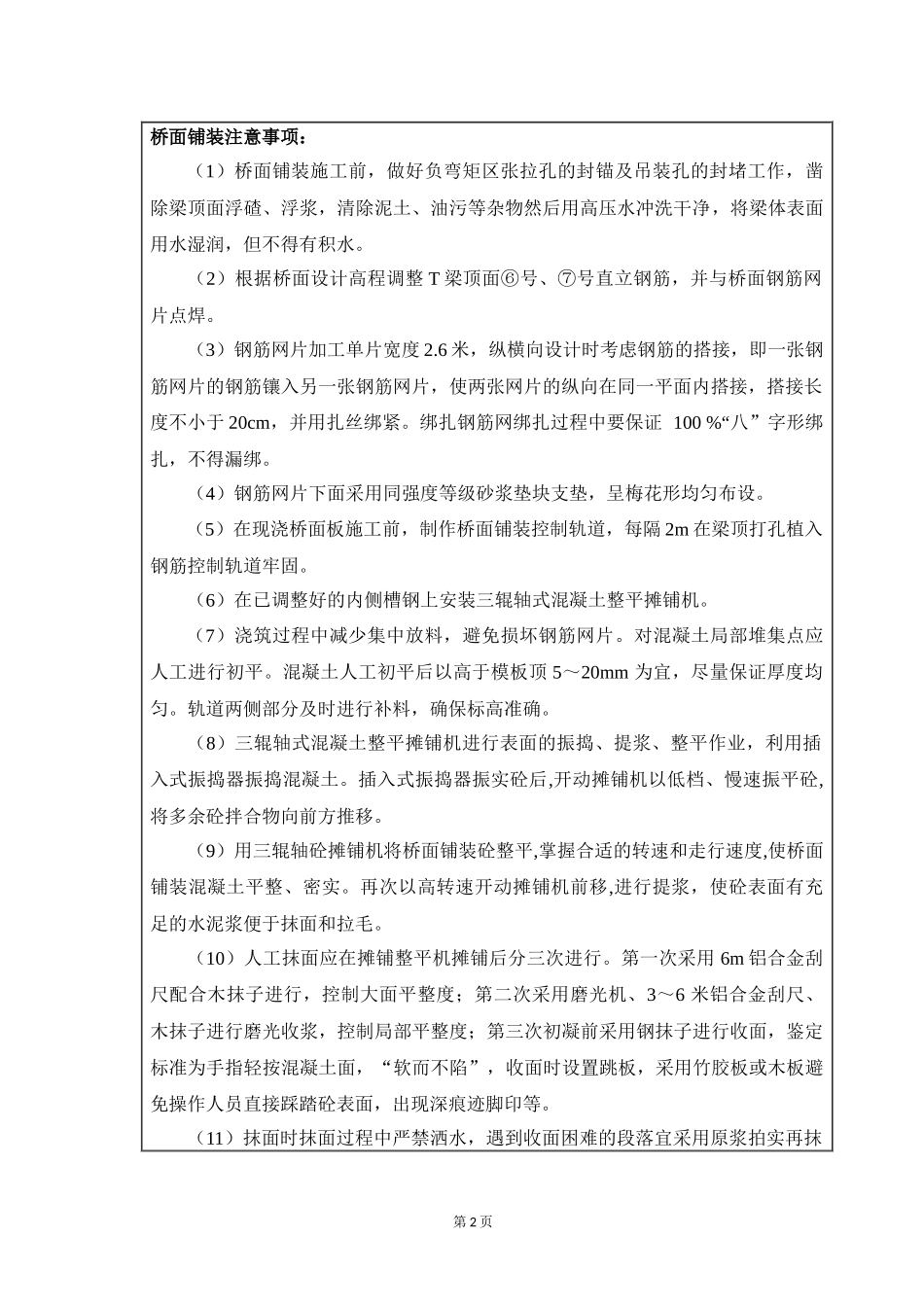

658桥面铺装施工技术交底(三级)交底部门:工程技术部交底时间:2013年3月30日交底编号:JSJD-Ⅲ-麻竹高速公路襄阳东段(MZTJ-2)中交二公局项目经理部二〇一四年三月混凝土养护混凝土拌和、运输混凝土入模、初平混凝土摊铺、振捣、整平人工精平、抹面、拉毛三辊轴摊铺整平机验收合格混凝土原材料验收合格混凝土试件制作三辊轴摊铺整平机轨道及模板安装钢筋、钢筋网片验收合格三辊轴摊铺整平机安装轨道及模板高程复核钢筋网片保护层厚度调整施工准备钢筋、钢筋网片定位筋设置桥面钢筋网片加工与安装测量放样梁顶浮渣清理、凿毛调整梁板顶面剪力钢筋施工技术交底(三级)工程名称:麻竹高速公路襄阳东段(MZTJ-2)施工单位:中交第二公路工程局有限公司桥面铺装施工技术交底桥面铺装施工工艺流程图第1页桥面铺装注意事项:(1)桥面铺装施工前,做好负弯矩区张拉孔的封锚及吊装孔的封堵工作,凿除梁顶面浮碴、浮浆,清除泥土、油污等杂物然后用高压水冲洗干净,将梁体表面用水湿润,但不得有积水
(2)根据桥面设计高程调整T梁顶面⑥号、⑦号直立钢筋,并与桥面钢筋网片点焊
(3)钢筋网片加工单片宽度2
6米,纵横向设计时考虑钢筋的搭接,即一张钢筋网片的钢筋镶入另一张钢筋网片,使两张网片的纵向在同一平面内搭接,搭接长度不小于20cm,并用扎丝绑紧
绑扎钢筋网绑扎过程中要保证100%“八”字形绑扎,不得漏绑
(4)钢筋网片下面采用同强度等级砂浆垫块支垫,呈梅花形均匀布设
(5)在现浇桥面板施工前,制作桥面铺装控制轨道,每隔2m在梁顶打孔植入钢筋控制轨道牢固
(6)在已调整好的内侧槽钢上安装三辊轴式混凝土整平摊铺机
(7)浇筑过程中减少集中放料,避免损坏钢筋网片
对混凝土局部堆集点应人工进行初平
混凝土人工初平后以高于模板顶5~20mm为宜,尽量保证厚度均匀
