概述赤湾13#泊位后方挡土墙总长441
74米,共分27分段,混凝土方量2351
5米3的结构形式为L型,分A、B两种断面形式
其中A型底板宽度3
8米墙身高度3
8米,B型底板宽度3
8米墙身高度3
施工工艺流程陆域回填→倒滤层施工→基础碾压→铺碎石垫层→碎石垫层碾压→浇垫层砼→绑扎底板钢筋→支立底板模板→浇底板砼→绑扎墙身钢筋→支立墙身模板→浇墙身砼→支立压顶模板→浇压顶砼→拆模养护3
陆域回填回填方法见回填施工方案,暂留30厘米的沉降量4
倒滤层施工首先用勾机理好倒滤层坡面,铺好倒滤层混合料再抛填好倒滤层外侧的回填石料理好坡面
倒滤层由施工到覆盖必须在一个潮水里完成,以防海浪冲坏
垫层模板垫层模板利用木方围挡,再用大块石压住加固5

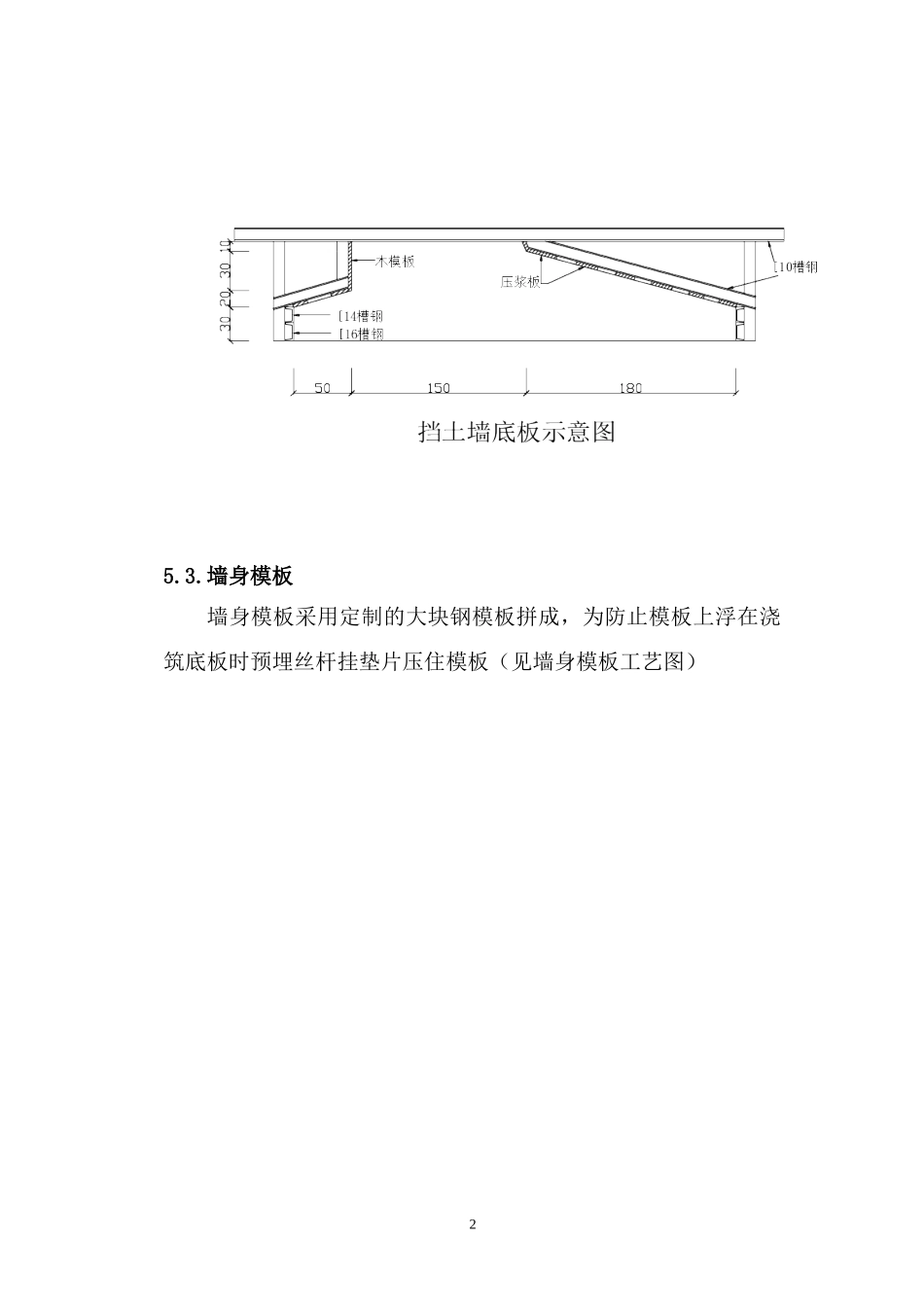

2底板模板底板模板采用槽钢拼焊,槽钢卡加固(见底模工艺图)15

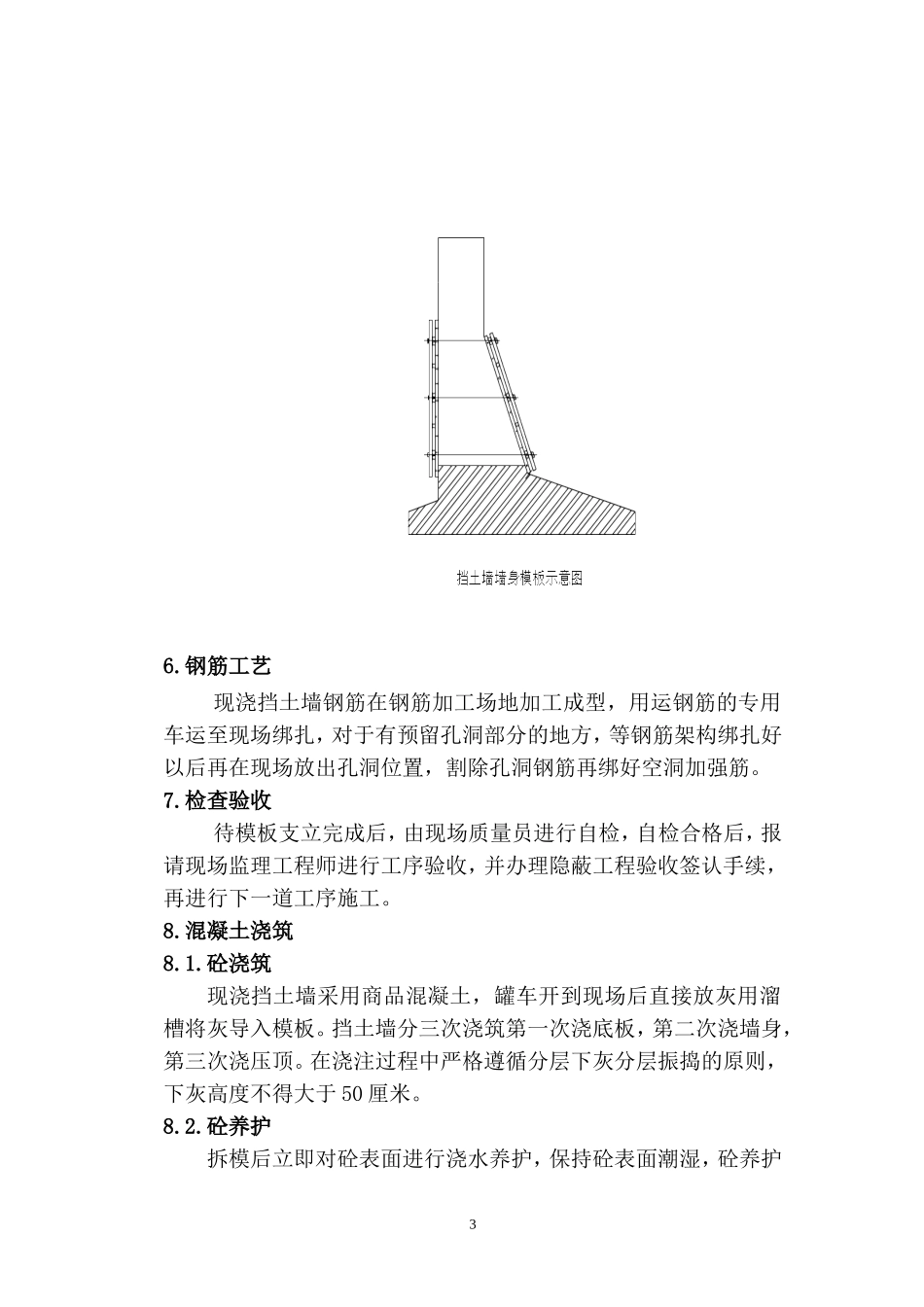

墙身模板墙身模板采用定制的大块钢模板拼成,为防止模板上浮在浇筑底板时预埋丝杆挂垫片压住模板(见墙身模板工艺图)26
钢筋工艺现浇挡土墙钢筋在钢筋加工场地加工成型,用运钢筋的专用车运至现场绑扎,对于有预留孔洞部分的地方,等钢筋架构绑扎好以后再在现场放出孔洞位置,割除孔洞钢筋再绑好空洞加强筋
检查验收待模板支立完成后,由现场质量员进行自检,自检合格后,报请现场监理工程师进行工序验收,并办理隐蔽工程验收签认手续,再进行下一道工序施工
混凝土浇筑8
砼浇筑现浇挡土墙采用商品混凝土,罐车开到现场后直接放灰用溜槽将灰导入模板
挡土墙分三次浇筑第一次浇底板,第二次浇墙身,第三次浇压顶
在浇注过程中严格遵循分层下灰分层振捣的原则,下灰高度不得大于50厘米
砼养护拆模后立即对砼表面进行浇水养护,保持砼表面潮湿,砼养护3时间不少于15天
质量保证措施9-1质量目标:优良率≥90%,返工损失率为零
严格按照《港口工程施工技术规范》(JT
