外墙花岗石干挂工程施工方案有限公司二OO九年11月施工方案一、工程概况:1、工程名称:2、设计单位:3、土建工程施工单位:4、外墙石材干挂施工单位:5、建筑面积:6、干挂石材高度:17
4m7、工程特点及工作简叙:(1)工程范围:外墙花岗石干挂,需制作钢龙骨,将花岗石板挂在钢龙骨架上,钢龙骨包括主龙骨(垂直方向)和次龙骨(水平方向),主龙骨为5#槽钢和次龙骨采用L50×50×5角钢,主龙骨槽钢制作与每层的横梁和柱体连接承受荷载,形成钢龙骨架石材分格模数:1000×600mm,石板拼接横向排版
(2)工作简述:制作及安装钢龙骨,干挂安装花岗石板材
8、工程主要材料简叙:石材:(1)五莲红花岗石板(板厚25mm)(火烧板)(2)主龙骨:5#槽钢和5#角钢(3)次龙骨:5#角钢(50×50×5㎜)(4)密封胶:耐侯硅酮密封胶(5)挂件:优质镀锌钢9、工程各项配合事宜:建筑方提供施工用水、电、搭设脚、手架,材料存放仓库,临时职工宿舍等
建筑方提供土建图纸和外墙装饰设计图及具体技术要求,石材干挂施工方根据要求设计钢龙骨,石材分格等施工方案,经建筑方认可后进行施工
二、工程管理体系:1、工地人员的组织与职责:①经理:统筹工程的整体操作与管理,在需要时,出席与设计单位或甲方代表会议
负责工地的施工管理、材料运送、工地的施工进度与时间,负责监督各项工程款
②工地队长:专职负责工地的各项事宜、人手调配、质量与进度控制、安全守则的履行、到达材料的接收、参与工地会议,并与甲方施工单位商议,研究并解决各项施工的配合事项
③技术负责人:配合队长工作,按照图纸及工程设计要求,完成各项技术指标

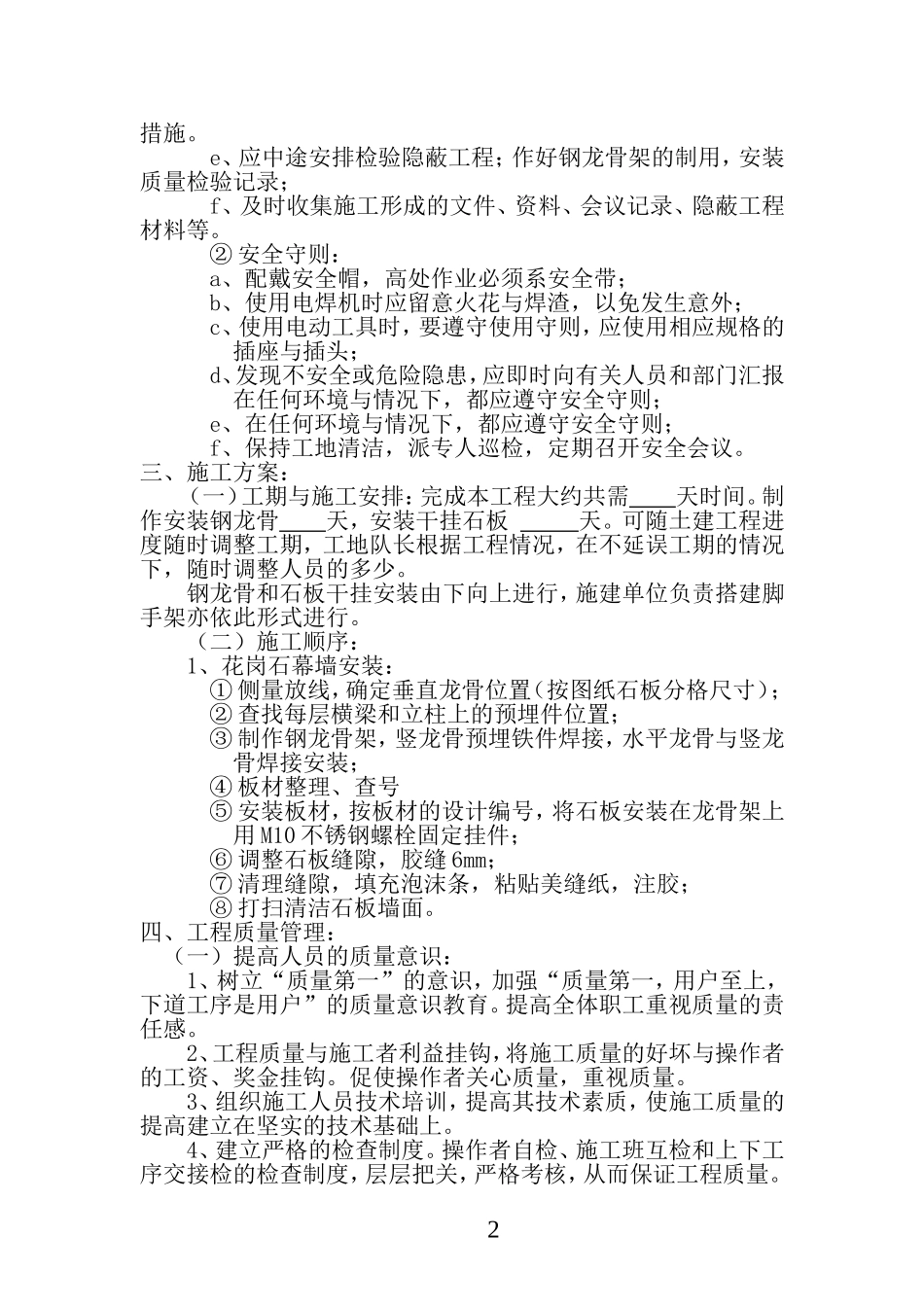

2、主要工作守则:①技术控制与质检:a、每项安装工作都应由技术负责人指导下施工;b、每项工作都应依照图纸和国家有关质量检验规范予以逐项检查,并作好质检记录;c、损耗材料必须合乎设计要求;d、施工中,发现任何缺陷毛
