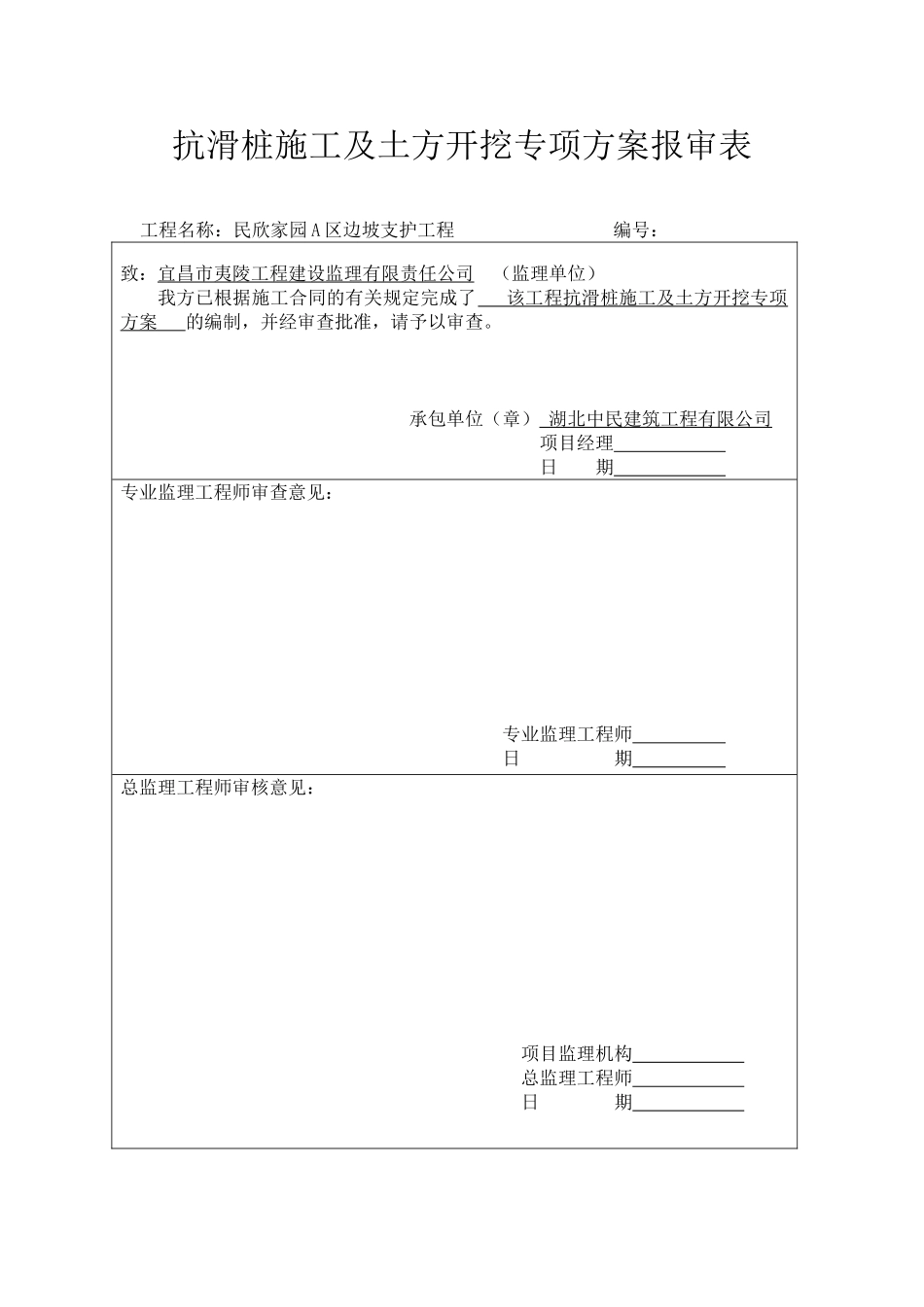

民欣家园A区边坡支护工程抗滑桩施工及土方开挖专项方案湖北中民建筑工程有限公司二〇一一年三月一日抗滑桩施工及土方开挖专项方案报审表工程名称:民欣家园A区边坡支护工程编号:致:宜昌市夷陵工程建设监理有限责任公司(监理单位)我方已根据施工合同的有关规定完成了该工程抗滑桩施工及土方开挖专项方案的编制,并经审查批准,请予以审查
承包单位(章)湖北中民建筑工程有限公司项目经理日期专业监理工程师审查意见:专业监理工程师日期总监理工程师审核意见:项目监理机构总监理工程师日期抗滑桩施工首先解决山坡及滑坡体的地表水的排水问题,在施工面靠坡体方向边缘做截水明沟,明沟用MU10红砖M5水泥砂浆砌沟壁,C25砼倒沟底840宽,并在沟体砌筑结束后,用1:2水泥砂浆粉刷沟壁及沟底,截水沟以外部分用玻纤油布覆盖,排水明沟处集中用Φ400接入地面,并接入主管道
在抗滑排桩施工前,将现有裂纹用粘土填实覆盖,在坡顶做截水明沟,排水方向向现在上上城方向接入现有排水明沟,在交汇处做一个Φ1000、HΦ1500积水井,用水泥管Φ400承插管接入施工现场主排水管道接入施工地面并集中接入市政排水沟,保证施工场地无水
特别是滑坡体的地表水也不能渗入地下,故也采用玻纤油布全部覆盖,直至抗滑桩施工结束
施工现场内由于滑坡体为推移式顺层滑坡,滑床为基岩面,滑坡体主滑动轴面走向约为319
,采用pc120反铲用凿岩机加人工凿出一条明沟,在有施工道路处,埋Φ200水泥管,地下300面覆盖土压实,其排水明沟现先接入现有排水沟,在土建施工队伍进场市政工程开工,一并接入市政排水
在排桩及喷锚施工中,地下水按图纸要求做泄水管,其泄水管尾部反滤层按设计要求工人做到位
开挖过程中如遇到土质与原设计有异常情况时应反馈设计
在坡体准备开挖前叁天,就用Φ48钢管搭成双排脚手架,立杆Φ48@1500,横杆@600
每6M距双向剪刀撑接至
